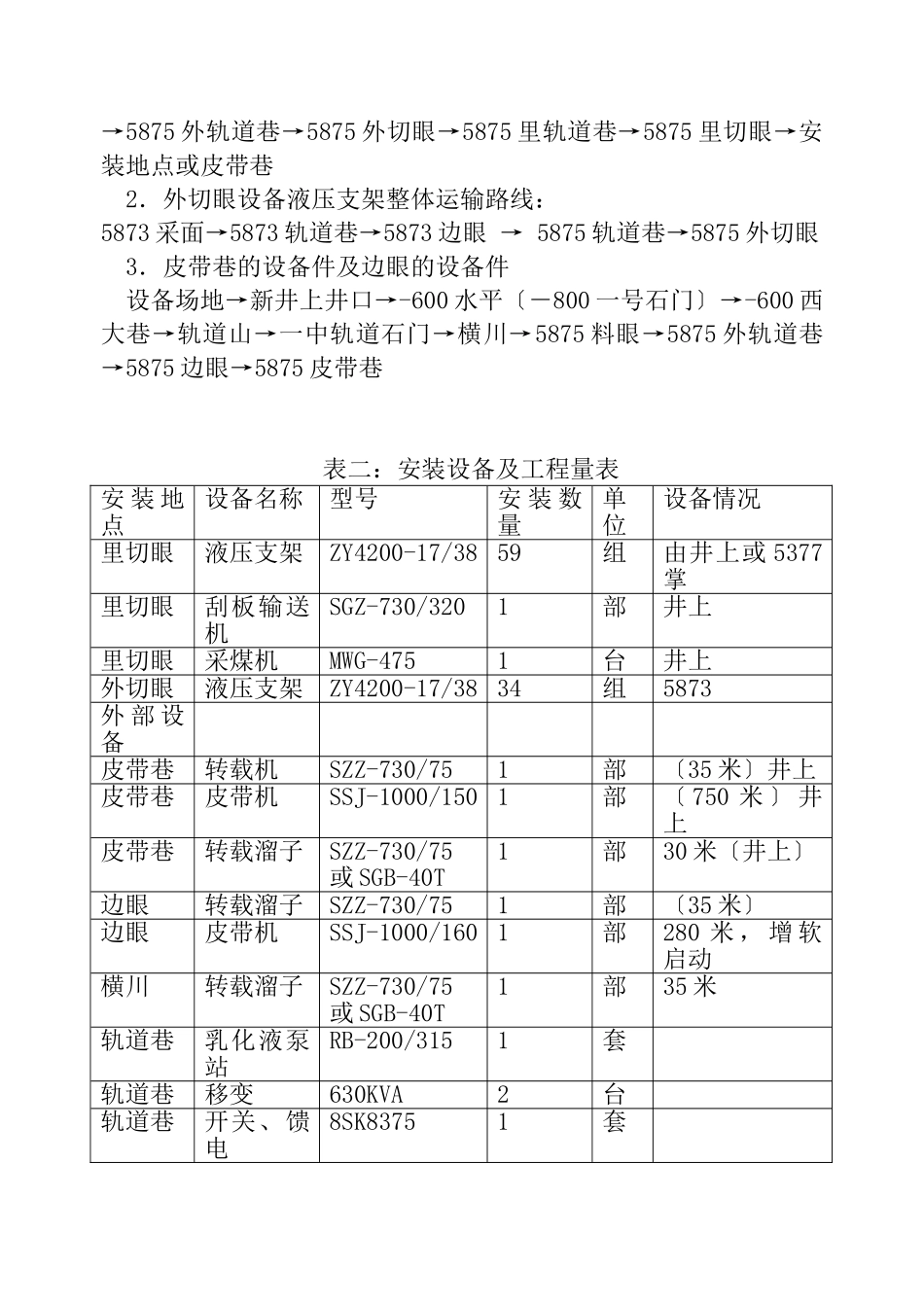

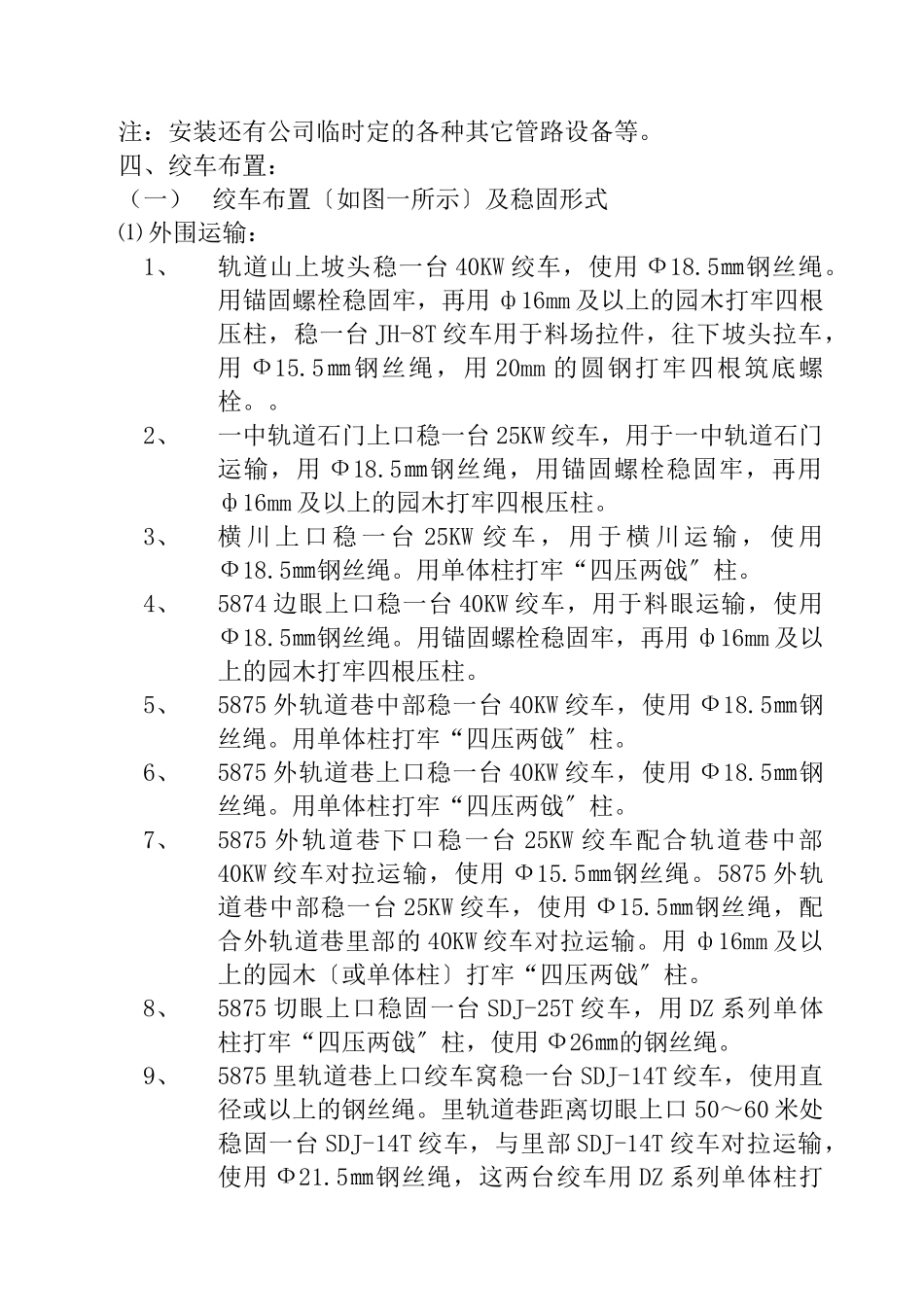

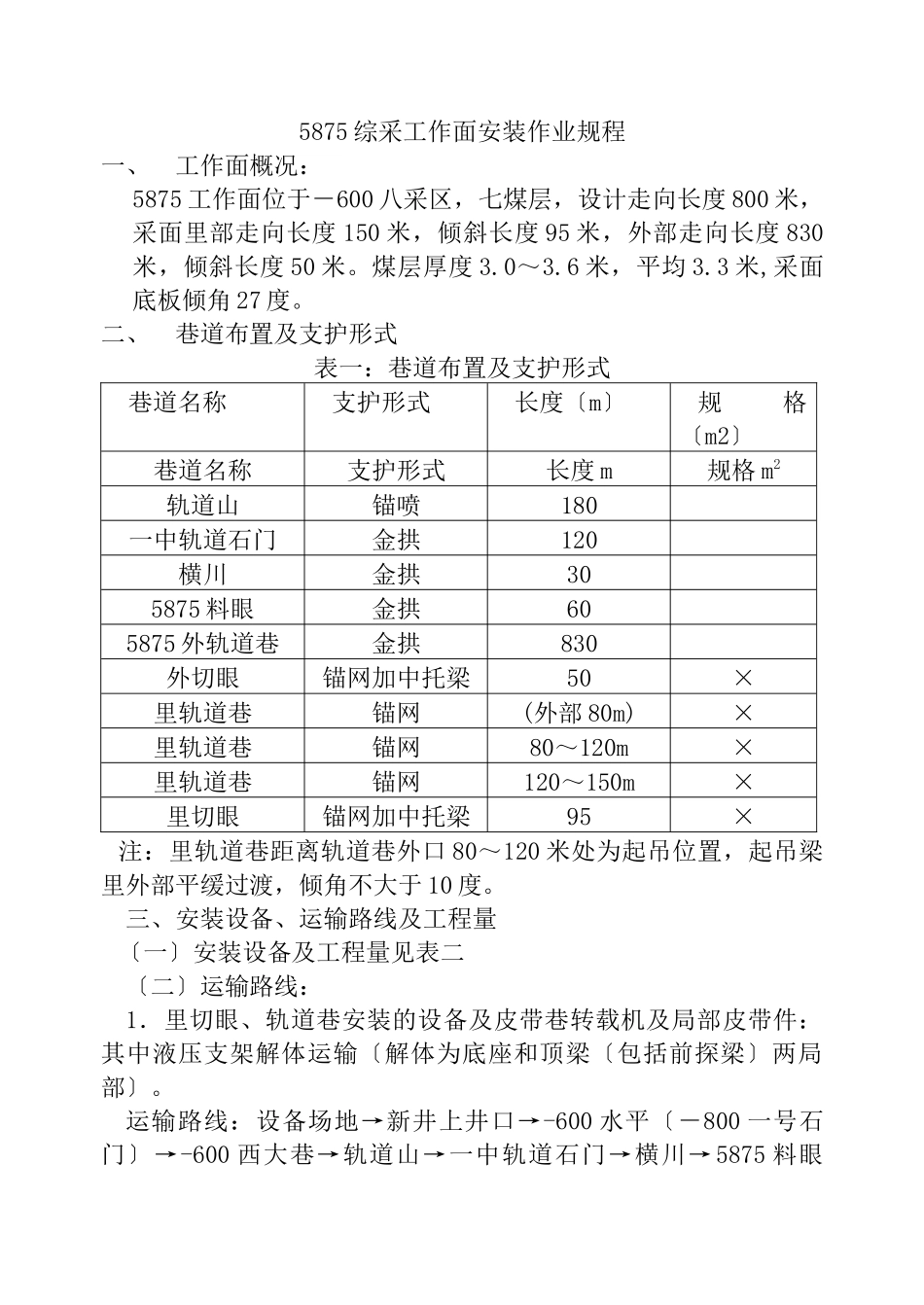

5875 综采工作面安装作业规程一、工作面概况:5875 工作面位于-600 八采区,七煤层,设计走向长度 800 米,采面里部走向长度 150 米,倾斜长度 95 米,外部走向长度 830米,倾斜长度 50 米
煤层厚度 3
6 米,平均 3
3 米,采面底板倾角 27 度
二、巷道布置及支护形式表一:巷道布置及支护形式巷道名称支护形式长度〔m〕规格〔m2〕巷道名称支护形式长度 m规格 m2轨道山锚喷180一中轨道石门金拱120横川金拱305875 料眼金拱605875 外轨道巷金拱830外切眼锚网加中托梁50×里轨道巷锚网(外部 80m)×里轨道巷锚网80~120m×里轨道巷锚网120~150m×里切眼锚网加中托梁95×注:里轨道巷距离轨道巷外口 80~120 米处为起吊位置,起吊梁里外部平缓过渡,倾角不大于 10 度
三、安装设备、运输路线及工程量〔一〕安装设备及工程量见表二〔二〕运输路线:1.里切眼、轨道巷安装的设备及皮带巷转载机及局部皮带件:其中液压支架解体运输〔解体为底座和顶梁〔包括前探梁〕两局部〕
运输路线:设备场地→新井上井口→-600 水平〔-800 一号石门〕→-600 西大巷→轨道山→一中轨道石门→横川→5875 料眼→5875 外轨道巷→5875 外切眼→5875 里轨道巷→5875 里切眼→安装地点或皮带巷2.外切眼设备液压支架整体运输路线: 5873 采面→5873 轨道巷→5873 边眼 → 5875 轨道巷→5875 外切眼3.皮带巷的设备件及边眼的设备件设备场地→新井上井口→-600 水平〔-800 一号石门〕→-600 西大巷→轨道山→一中轨道石门→横川→5875 料眼→5875 外轨道巷→5875 边眼→5875 皮带巷表二:安装设备及工程量表安 装 地点设备名称型号安 装 数量单位设备情况里切眼液压支架ZY4200-17/38
