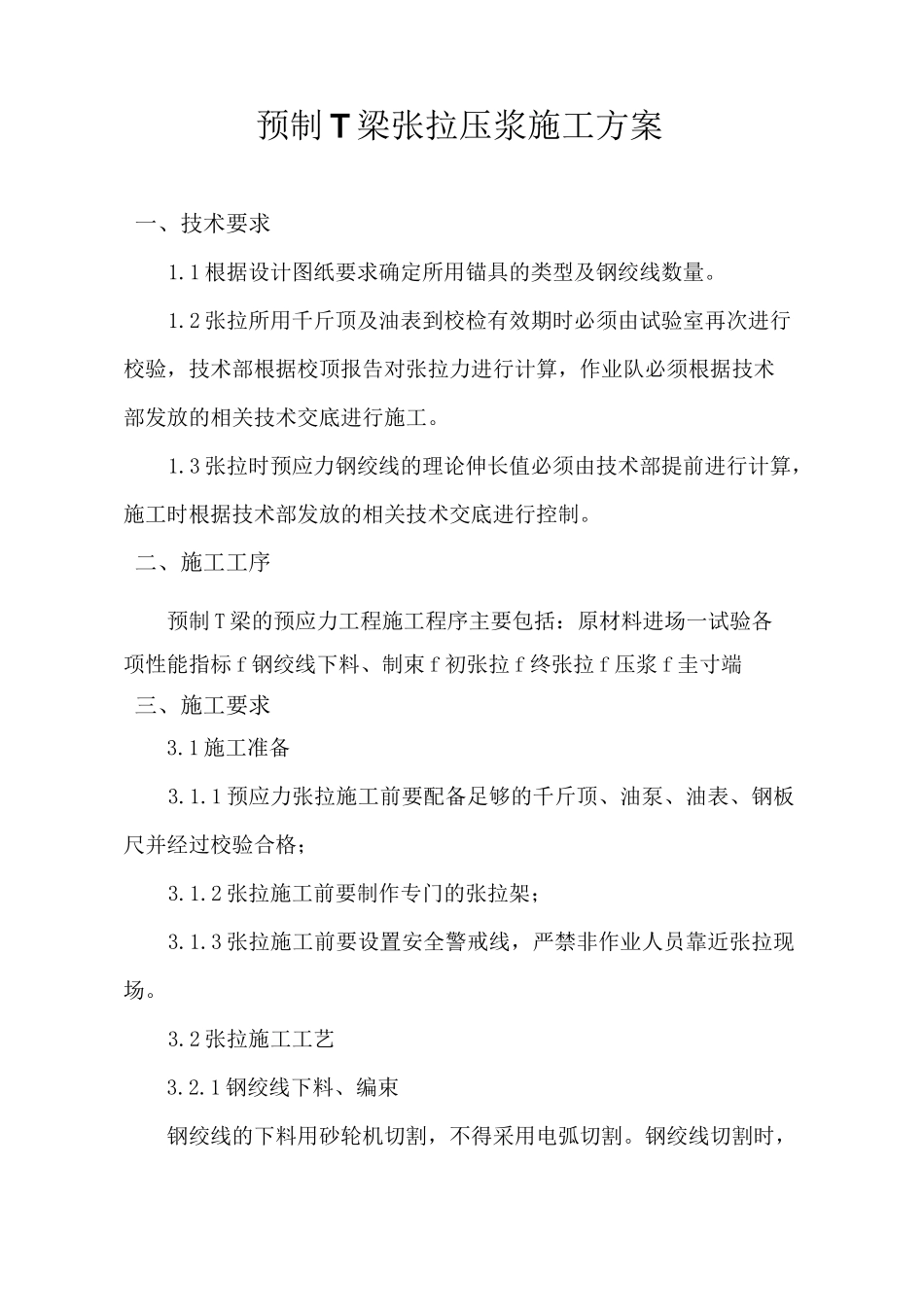

预制 T 梁张拉压浆施工方案一、技术要求1
1 根据设计图纸要求确定所用锚具的类型及钢绞线数量
2 张拉所用千斤顶及油表到校检有效期时必须由试验室再次进行校验,技术部根据校顶报告对张拉力进行计算,作业队必须根据技术部发放的相关技术交底进行施工
3 张拉时预应力钢绞线的理论伸长值必须由技术部提前进行计算,施工时根据技术部发放的相关技术交底进行控制
二、施工工序预制 T 梁的预应力工程施工程序主要包括:原材料进场一试验各项性能指标 f 钢绞线下料、制束 f 初张拉 f 终张拉 f 压浆 f 圭寸端三、施工要求3
1 施工准备3
1 预应力张拉施工前要配备足够的千斤顶、油泵、油表、钢板尺并经过校验合格;3
2 张拉施工前要制作专门的张拉架;3
3 张拉施工前要设置安全警戒线,严禁非作业人员靠近张拉现场
2 张拉施工工艺3
1 钢绞线下料、编束钢绞线的下料用砂轮机切割,不得采用电弧切割

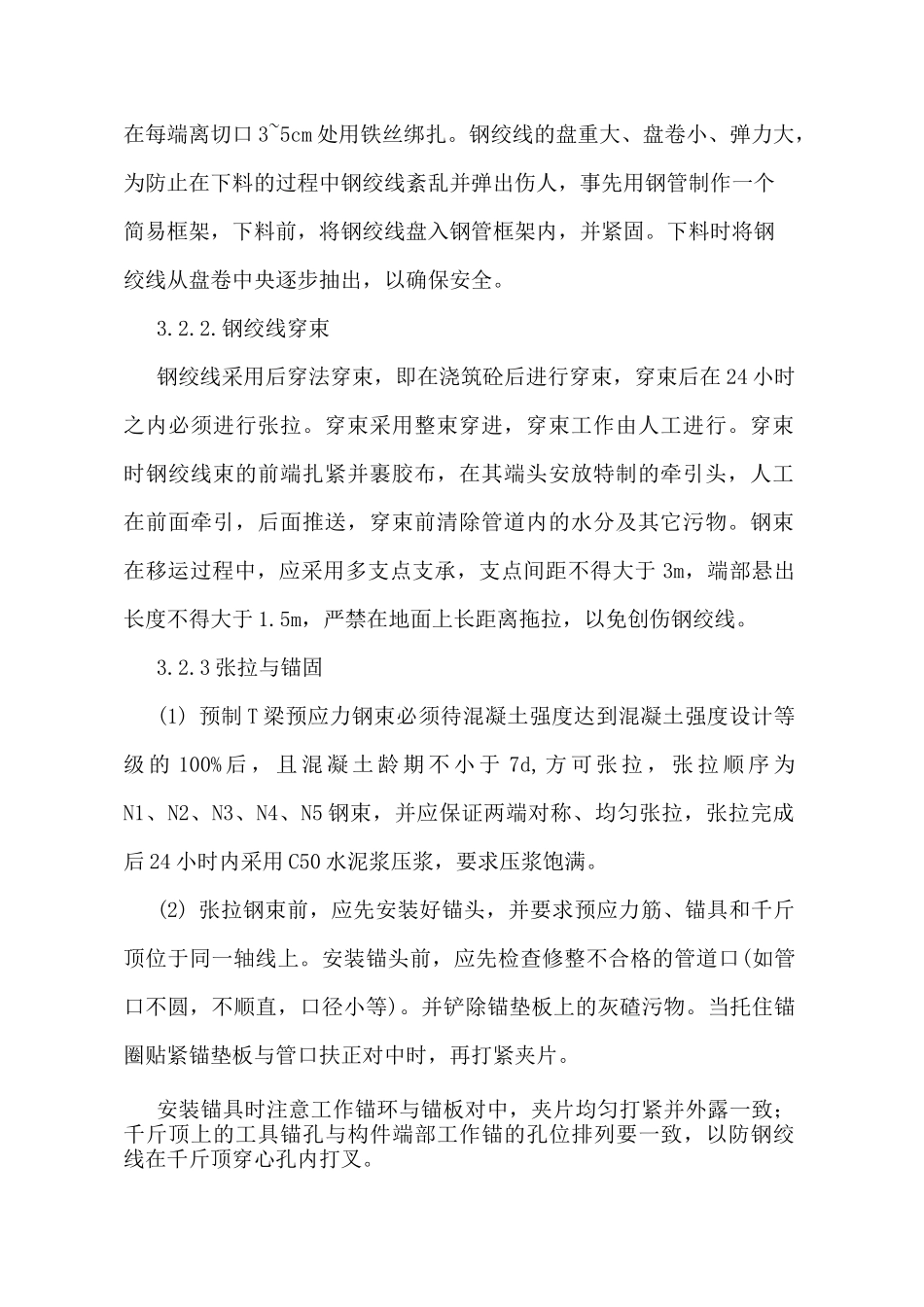

钢绞线切割时,在每端离切口 3~5cm 处用铁丝绑扎
钢绞线的盘重大、盘卷小、弹力大,为防止在下料的过程中钢绞线紊乱并弹出伤人,事先用钢管制作一个简易框架,下料前,将钢绞线盘入钢管框架内,并紧固
下料时将钢绞线从盘卷中央逐步抽出,以确保安全
钢绞线穿束钢绞线采用后穿法穿束,即在浇筑砼后进行穿束,穿束后在 24 小时之内必须进行张拉
穿束采用整束穿进,穿束工作由人工进行
穿束时钢绞线束的前端扎紧并裹胶布,在其端头安放特制的牵引头,人工在前面牵引,后面推送,穿束前清除管道内的水分及其它污物
钢束在移运过程中,应采用多支点支承,支点间距不得大于 3m,端部悬出长度不得大于 1
5m,严禁在地面上长距离拖拉,以免创伤钢绞线

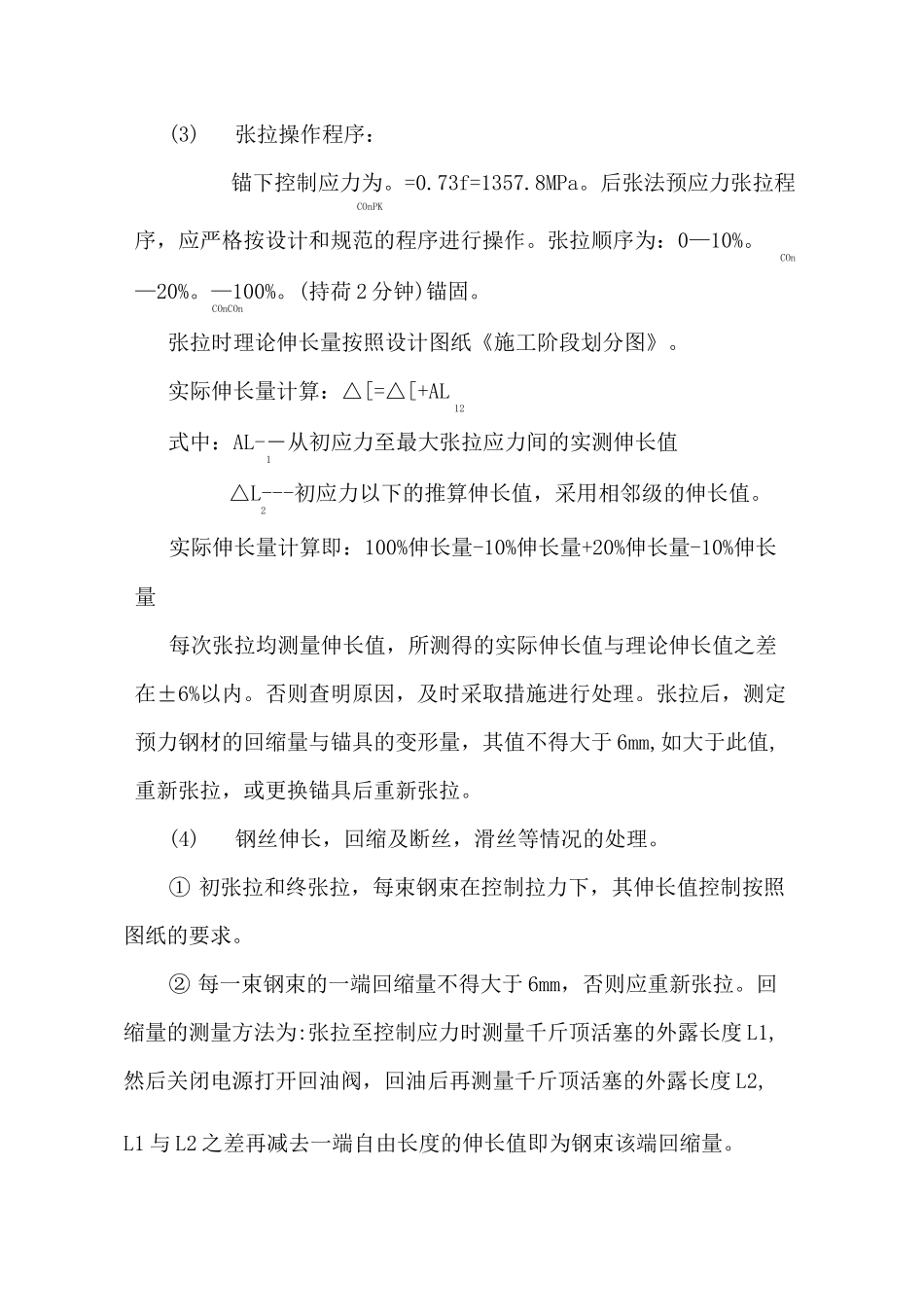

3 张拉与锚固(1) 预制 T 梁预应力钢束必须待混凝土强度达到混凝土强度设计等级 的 100% 后 , 且 混 凝 土 龄 期 不 小
