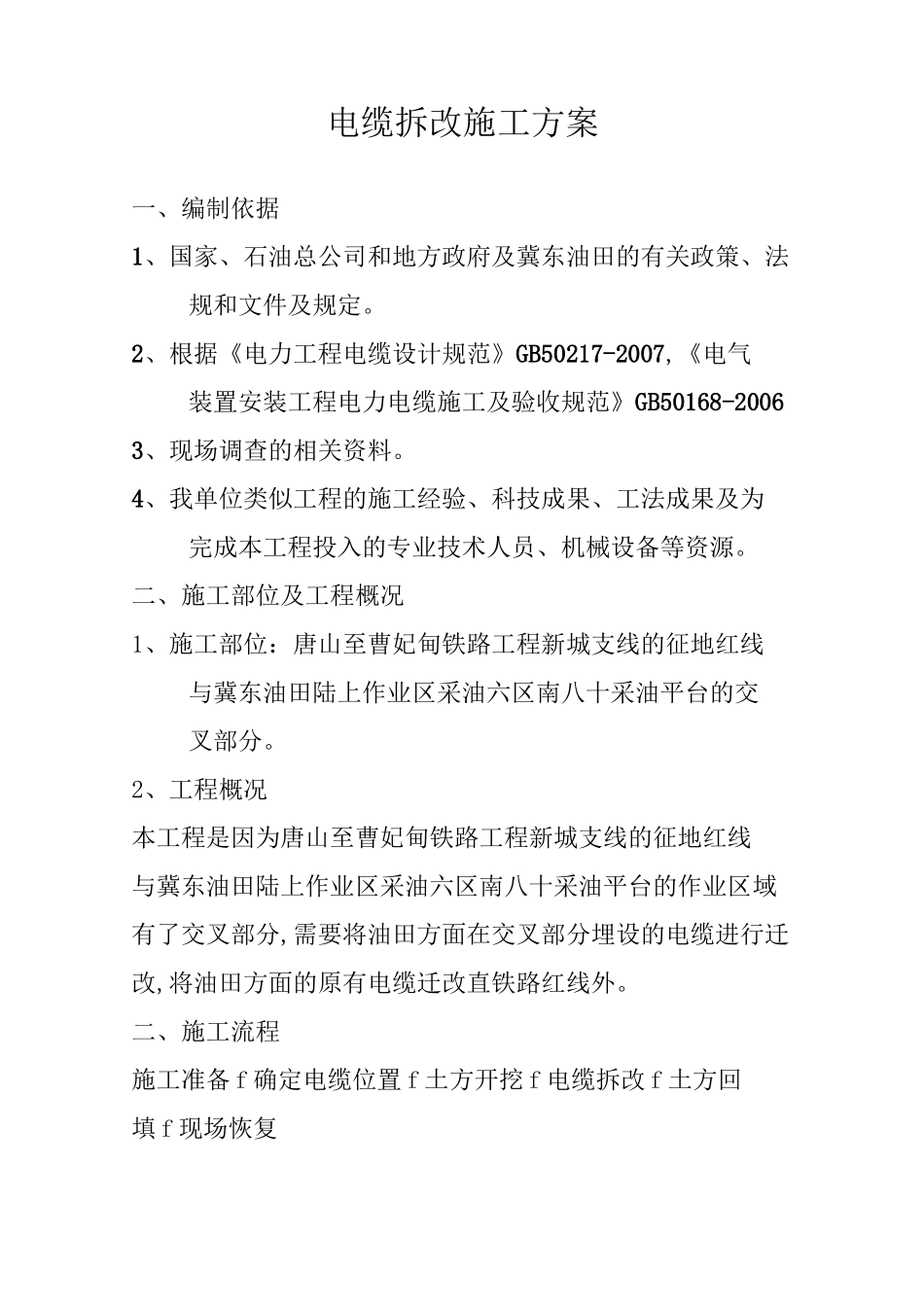

电缆拆改施工方案编制审核审批日期:年_月目录一、施工部位及工程概况 1二、施工流程 1三、施工准备 1四、施工方法 2五、安全措施 3六、施工现场平面图 4电缆拆改施工方案一、编制依据1、国家、石油总公司和地方政府及冀东油田的有关政策、法规和文件及规定。2、根据《电力工程电缆设计规范》GB50217-2007,《电气装置安装工程电力电缆施工及验收规范》GB50168-20063、现场调查的相关资料。4、我单位类似工程的施工经验、科技成果、工法成果及为完成本工程投入的专业技术人员、机械设备等资源。二、施工部位及工程概况1、施工部位:唐山至曹妃甸铁路工程新城支线的征地红线与冀东油田陆上作业区采油六区南八十采油平台的交叉部分。2、工程概况本工程是因为唐山至曹妃甸铁路工程新城支线的征地红线与冀东油田陆上作业区采油六区南八十采油平台的作业区域有了交叉部分,需要将油田方面在交叉部分埋设的电缆进行迁改,将油田方面的原有电缆迁改直铁路红线外。二、施工流程施工准备 f 确定电缆位置 f 土方开挖 f 电缆拆改 f 土方回填 f 现场恢复三、施工准备1、人力准备(1)施工工程负责人安排施工经历多、经验丰富的施工员,特别是具有多次参与电缆拆改工作经验。(2)施工时将安排熟悉施工现场的施工人员。安排具有多次电缆拆改工作经验的电工工长 1 名,熟悉系统配置了解电缆走向,并懂得电缆施工规范的电工 2 名。(3)保证电缆拆改后质量是工程的关键工序,工人的技能素质与安全防护措施是本次拆改的关键。2、机械、工具准备大小挖掘机各 1 台、铁锹、安全帽、防滑手套、电工工具等。四、施工方法1、确定电缆埋设位置:探测仪配合人工挖探坑确定电缆位置及根数;2、土方开挖(1)土方开挖:现场土方开挖采用机械配合人工开挖;(2)开挖顺序:探测仪确定电缆位置,人工挖探坑确定电缆深度,机械配合人工清运电缆上部土方。(3)注意事项:1>根据现场情况确定铁路施工红线位置;2>必须清理干净电缆沟内的尖棱物,防止拉电缆时刮伤电缆外皮;3、电缆拆改1>电缆切断之前必须确定已完全停电,摸清每根电缆的用途及编号,切开点两端做好标记;2>人工拉电缆时注意对电缆的保护,用力不要太猛小心划伤外皮;3>电缆接头处应包扎好,以防划坏其他电缆。4>迁改部分的电缆一律采用新电缆。5>施工过程中具体细节应该参照《电气装置安装工程电力电缆施工及验收规范》GB501682006。(次规范已附在本方案最后面)4、土方回填回填土不得采...
