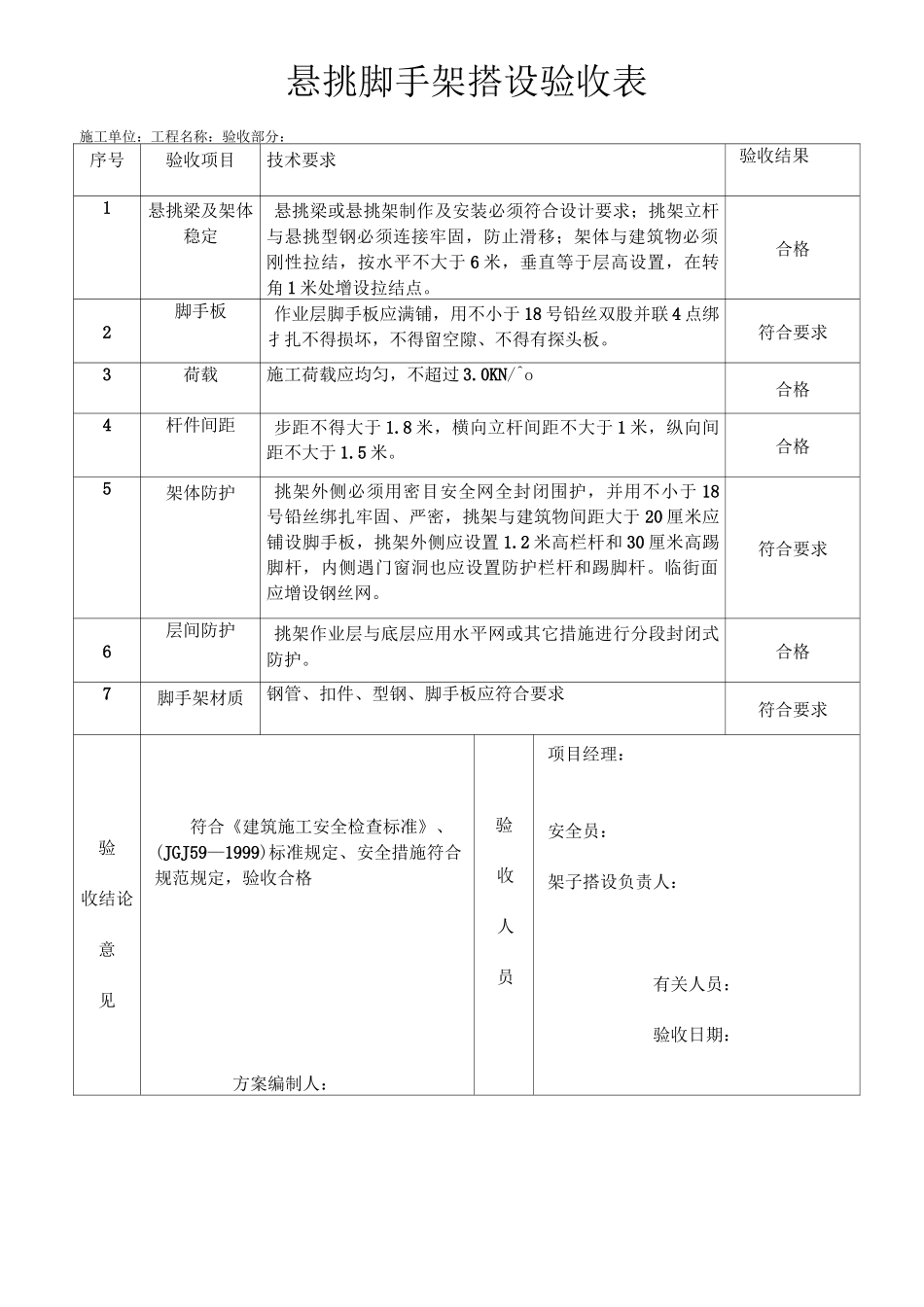

悬挑脚手架搭设验收表施工单位:工程名称:验收部分:序号验收项目技术要求验收结果1悬挑梁及架体稳定悬挑梁或悬挑架制作及安装必须符合设计要求;挑架立杆与悬挑型钢必须连接牢固,防止滑移;架体与建筑物必须刚性拉结,按水平不大于 6 米,垂直等于层高设置,在转角 1 米处增设拉结点。合格2脚手板作业层脚手板应满铺,用不小于 18 号铅丝双股并联 4 点绑扌扎不得损坏,不得留空隙、不得有探头板。符合要求3荷载施工荷载应均匀,不超过 3.0KN/^o合格4杆件间距步距不得大于 1.8 米,横向立杆间距不大于 1 米,纵向间距不大于 1.5 米。合格5架体防护挑架外侧必须用密目安全网全封闭围护,并用不小于 18号铅丝绑扎牢固、严密,挑架与建筑物间距大于 20 厘米应铺设脚手板,挑架外侧应设置 1.2 米高栏杆和 30 厘米高踢脚杆,内侧遇门窗洞也应设置防护栏杆和踢脚杆。临街面应增设钢丝网。符合要求6层间防护挑架作业层与底层应用水平网或其它措施进行分段封闭式防护。合格7脚手架材质钢管、扣件、型钢、脚手板应符合要求符合要求验收结论意见符合《建筑施工安全检查标准》、(JGJ59—1999)标准规定、安全措施符合规范规定,验收合格方案编制人:验收人员项目经理:安全员:架子搭设负责人:有关人员:验收日期:脚手架拆除(脚手架拆除主要构件)申请JD—027编号:表 B2—3单位名称工程名称需拆除杆件或其它部位名称落地式脚手架注:1. 施工现场中凡是需要拆除整体脚手架,必须由分管负责人(工长)提出申请,经项目部主管生产的负责人(责任工长)审批同意后,方可拆除。2. 施工过程中,凡是需要拆除脚手架的受力杆件或在脚手架中开门洞拆除脚手架拉结时,由具体施工班组长提出申请经该项目施工负责人核查确定拆除的范围和数量,并采取切实可行的加固措施后由项目部技术、安全部门派人共同检查验收,合格后,再安排架子工班组进行拆除。架体形式双排脚手架架体材质钢管拆除时间拆除原因:双排脚手架已完成主体施工,需要拆除。申请人:加固补救措施:1、已对脚手架进行检查,对松动的地方进行加固。2、下边已牵设警示带,并安排专人进行监护。3、已检查架子工特种操作证情况,对工人进行专项技术交底。施工负责人:拆除班组措施落实人审批意见:同意按此方案进行操作单位名称检查日期载重(KG)工程名称层次合格证编号序检查要求结果设号设 1按规范进行设计和制作,计算书及图纸编入施工组织设计符合要求计 2吊物卸料平台、龙...
