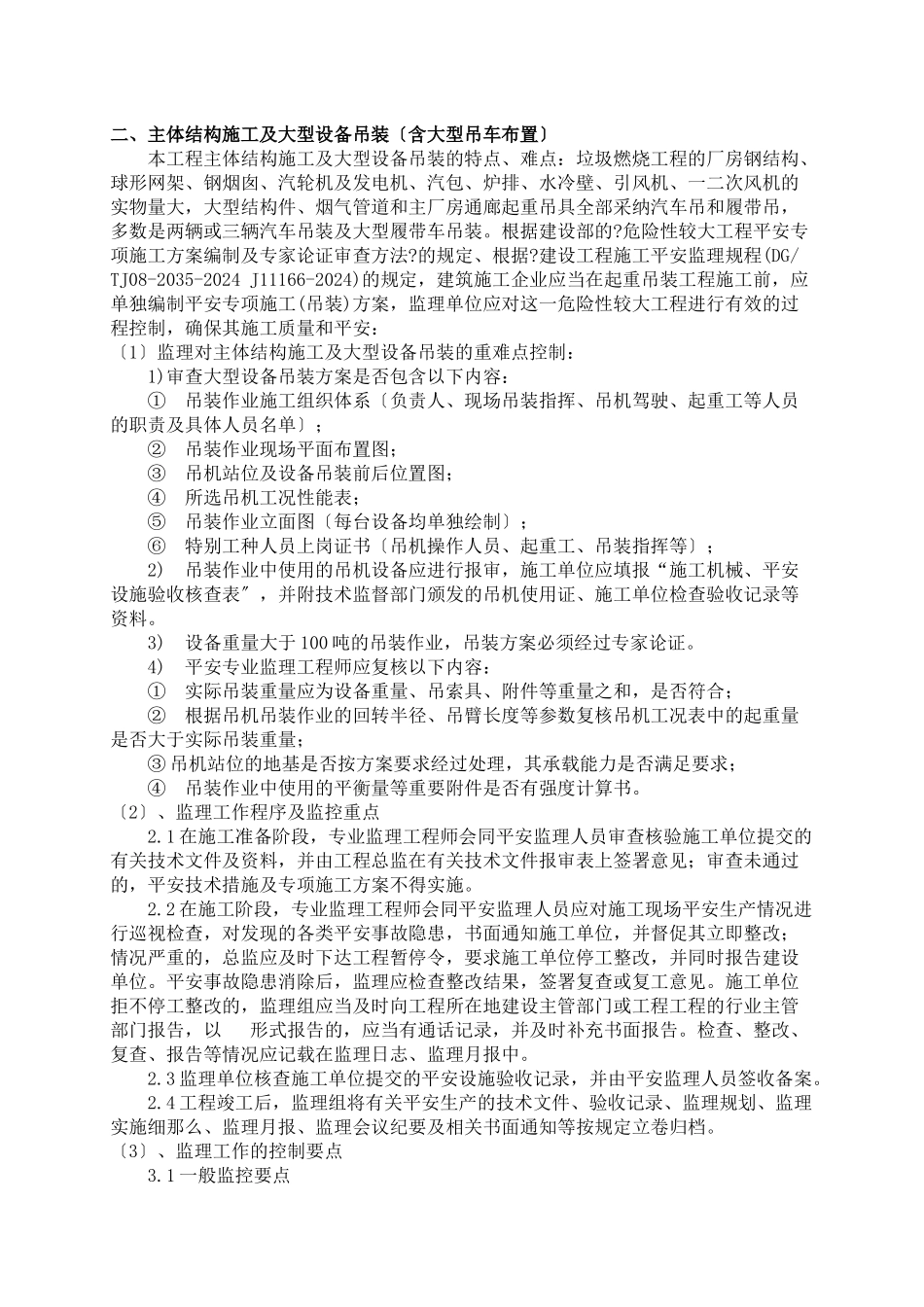

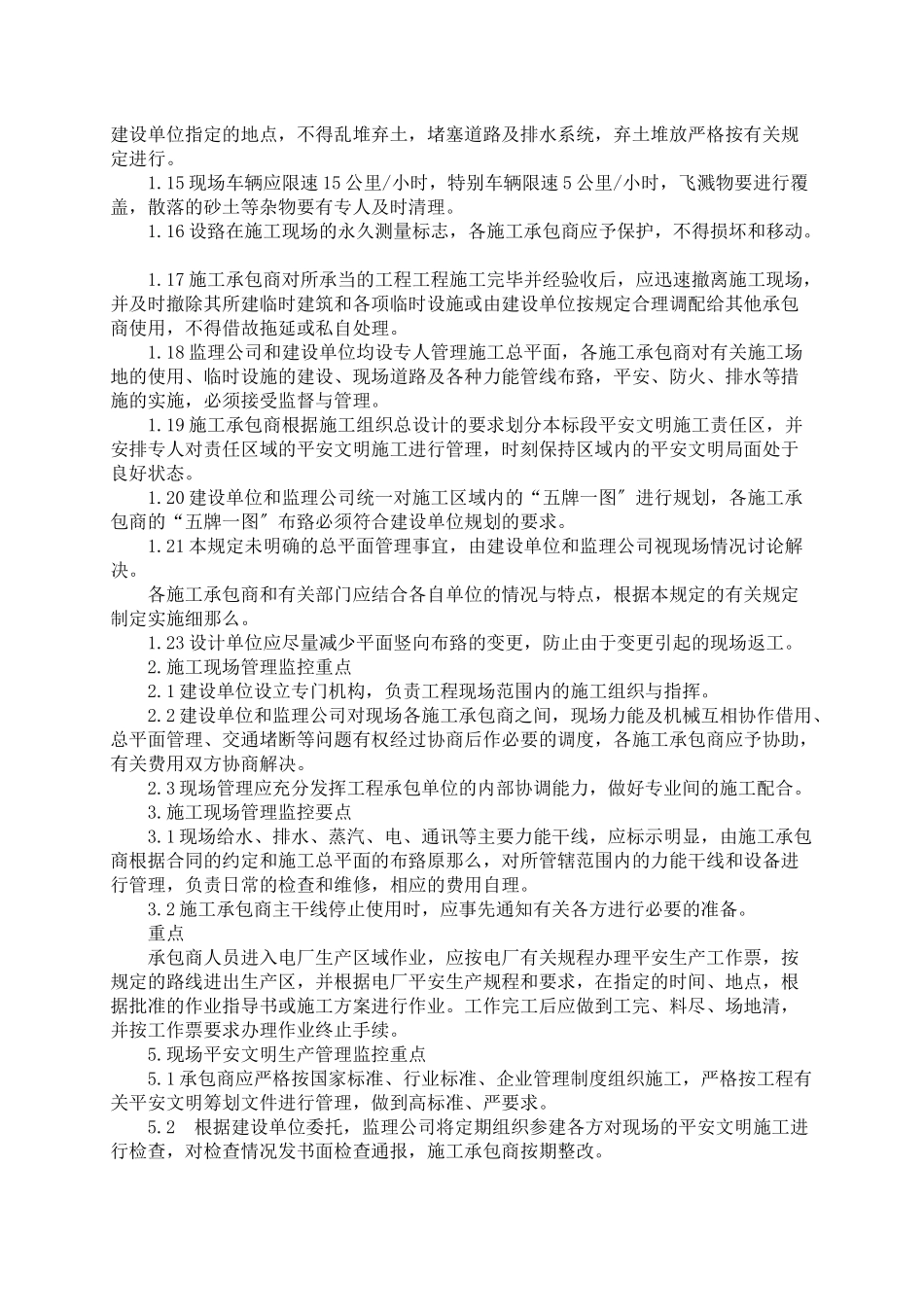

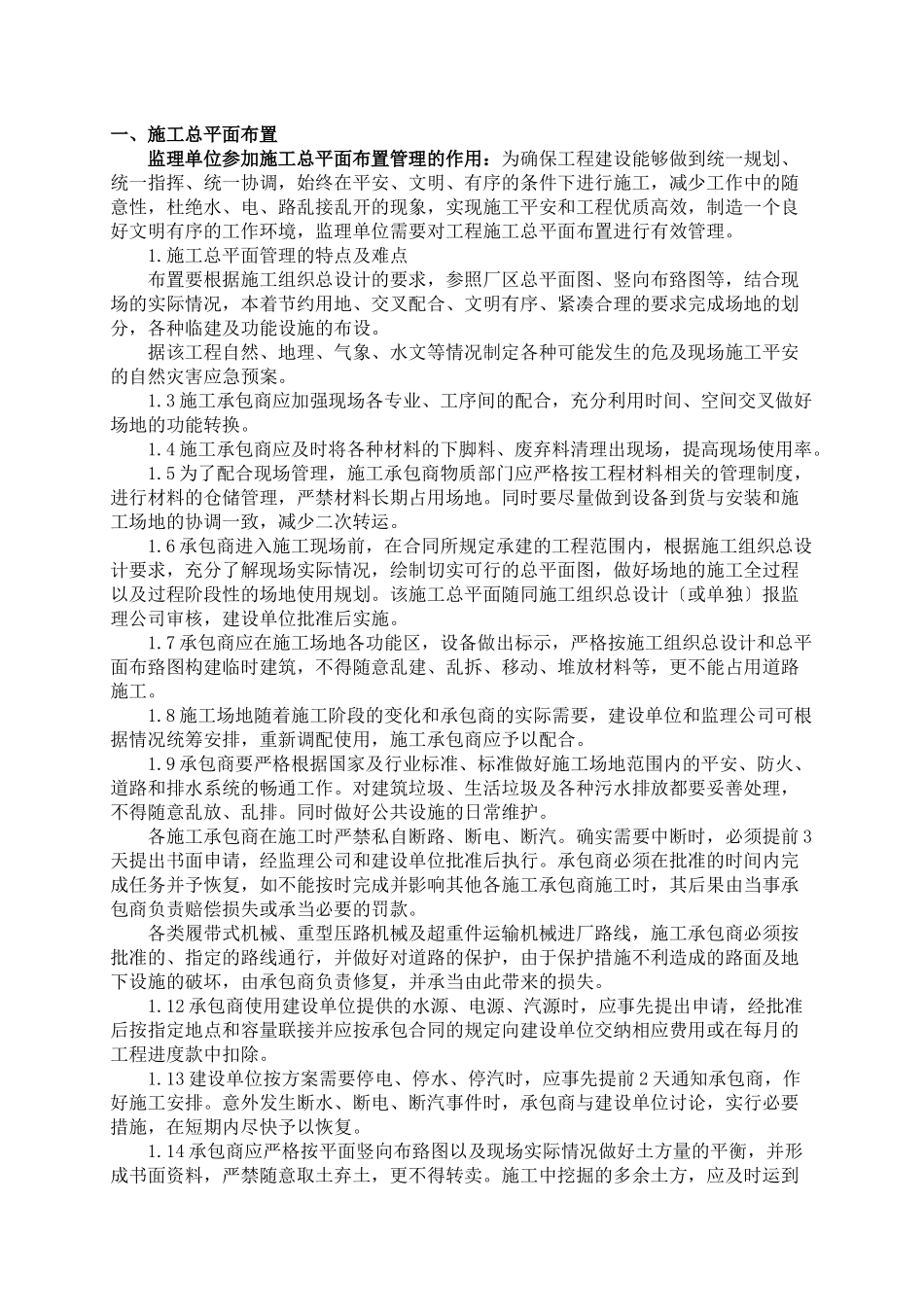

一、施工总平面布置监理单位参加施工总平面布置管理的作用:为确保工程建设能够做到统一规划、统一指挥、统一协调,始终在平安、文明、有序的条件下进行施工,减少工作中的随意性,杜绝水、电、路乱接乱开的现象,实现施工平安和工程优质高效,制造一个良好文明有序的工作环境,监理单位需要对工程施工总平面布置进行有效管理。1.施工总平面管理的特点及难点布置要根据施工组织总设计的要求,参照厂区总平面图、竖向布臵图等,结合现场的实际情况,本着节约用地、交叉配合、文明有序、紧凑合理的要求完成场地的划分,各种临建及功能设施的布设。据该工程自然、地理、气象、水文等情况制定各种可能发生的危及现场施工平安的自然灾害应急预案。1.3 施工承包商应加强现场各专业、工序间的配合,充分利用时间、空间交叉做好场地的功能转换。1.4 施工承包商应及时将各种材料的下脚料、废弃料清理出现场,提高现场使用率。1.5 为了配合现场管理,施工承包商物质部门应严格按工程材料相关的管理制度,进行材料的仓储管理,严禁材料长期占用场地。同时要尽量做到设备到货与安装和施工场地的协调一致,减少二次转运。1.6 承包商进入施工现场前,在合同所规定承建的工程范围内,根据施工组织总设计要求,充分了解现场实际情况,绘制切实可行的总平面图,做好场地的施工全过程以及过程阶段性的场地使用规划。该施工总平面随同施工组织总设计〔或单独〕报监理公司审核,建设单位批准后实施。1.7 承包商应在施工场地各功能区,设备做出标示,严格按施工组织总设计和总平面布臵图构建临时建筑,不得随意乱建、乱拆、移动、堆放材料等,更不能占用道路施工。1.8 施工场地随着施工阶段的变化和承包商的实际需要,建设单位和监理公司可根据情况统筹安排,重新调配使用,施工承包商应予以配合。1.9 承包商要严格根据国家及行业标准、标准做好施工场地范围内的平安、防火、道路和排水系统的畅通工作。对建筑垃圾、生活垃圾及各种污水排放都要妥善处理,不得随意乱放、乱排。同时做好公共设施的日常维护。 各施工承包商在施工时严禁私自断路、断电、断汽。确实需要中断时,必须提前 3天提出书面申请,经监理公司和建设单位批准后执行。承包商必须在批准的时间内完成任务并予恢复,如不能按时完成并影响其他各施工承包商施工时,其后果由当事承包商负责赔偿损失或承当必要的罚款。 各类履带式机械、重型压路机械及超重件运输机械进厂路线,施工承包商必须按批...
