标题:2024 年大模板之施工方案范例展示〔最足球 以思想的深度影响足球的轨迹
〕一、一般施工原那么1、模板的制作及安装要保证其足够的强度、刚度和稳定性,又要构造简单、安拆方便
2、模板外表应平干净净,尺寸准确,接缝严密,支撑牢固,使用前先刷脱模剂,防止暴晒
3、模板支撑系统必须与施工脚手架完全脱开,以防止脚手架移动而造成模板变形或混凝土开裂
4、模板施工的同时,各种予留孔洞、埋件、套管等均应正确予埋,安装牢固,防止遗漏
5、模板需待混凝土到达标准规定的设计强度前方可撤除
6、现浇钢筋混凝土梁、板,当跨度≥4m 时模板应起拱,设计无具体要求时,起拱高度宜为全跨长度的 1/1000~3/1000
二、主要模板施工方法1、底板侧模模板材料选用 3015 组合式钢模板,背肋为 50×100 木方,支撑系统为 Ф50 钢管和木方相结合

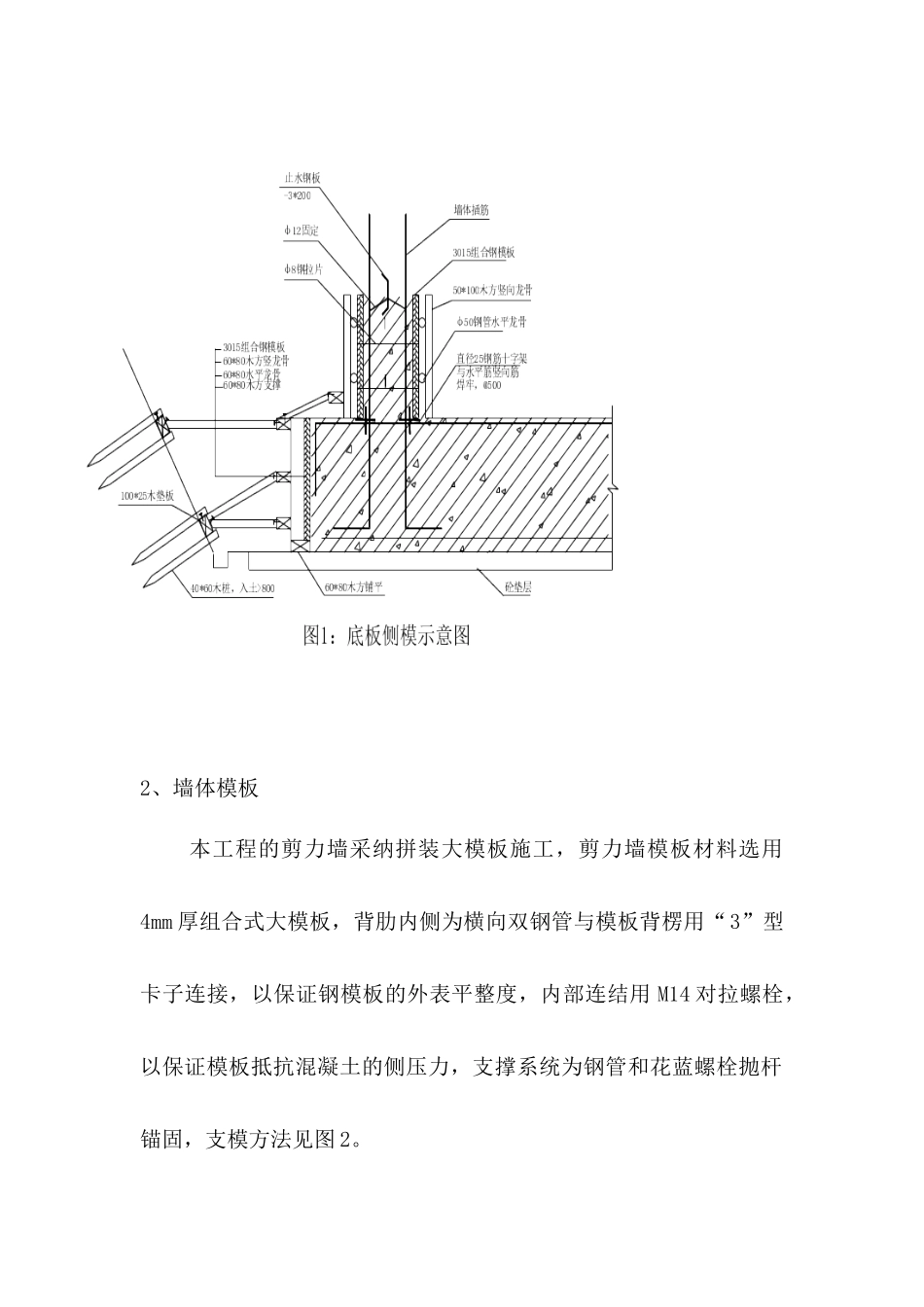

支模方法见图 1
2、墙体模板 本工程的剪力墙采纳拼装大模板施工,剪力墙模板材料选用4mm 厚组合式大模板,背肋内侧为横向双钢管与模板背楞用“3”型卡子连接,以保证钢模板的外表平整度,内部连结用 M14 对拉螺栓,以保证模板抵抗混凝土的侧压力,支撑系统为钢管和花蓝螺栓抛杆锚固,支模方法见图 2
工艺流程:安装内墙门洞模板及各种预埋件→签验隐蔽工程→安装内墙模板→安装外墙门窗洞口模板→安装外墙模板并拉结固定→浇筑混凝土→拆模
①大模施工前需编制专业实施方案,模板根据设计尺寸进行现场组装,外表应进行清理和除锈,刷脱模剂
②模板安装时按模板编号顺序遵循先内侧,后外侧,先横墙,后纵墙的原那么安装就位,及时穿上对拉螺栓,确保大模稳定
③门窗洞口模板安装按定位基准调整固定,保证混凝土浇筑时不移位
④大模板支撑必须牢固,稳定,支撑点应设在巩固可靠处,不得与脚手架拉结
⑤拆模时保证混凝土棱角完整和不粘模为准,一般待墙体混凝土强度到达方可拆模,常温下约为 12 小时
