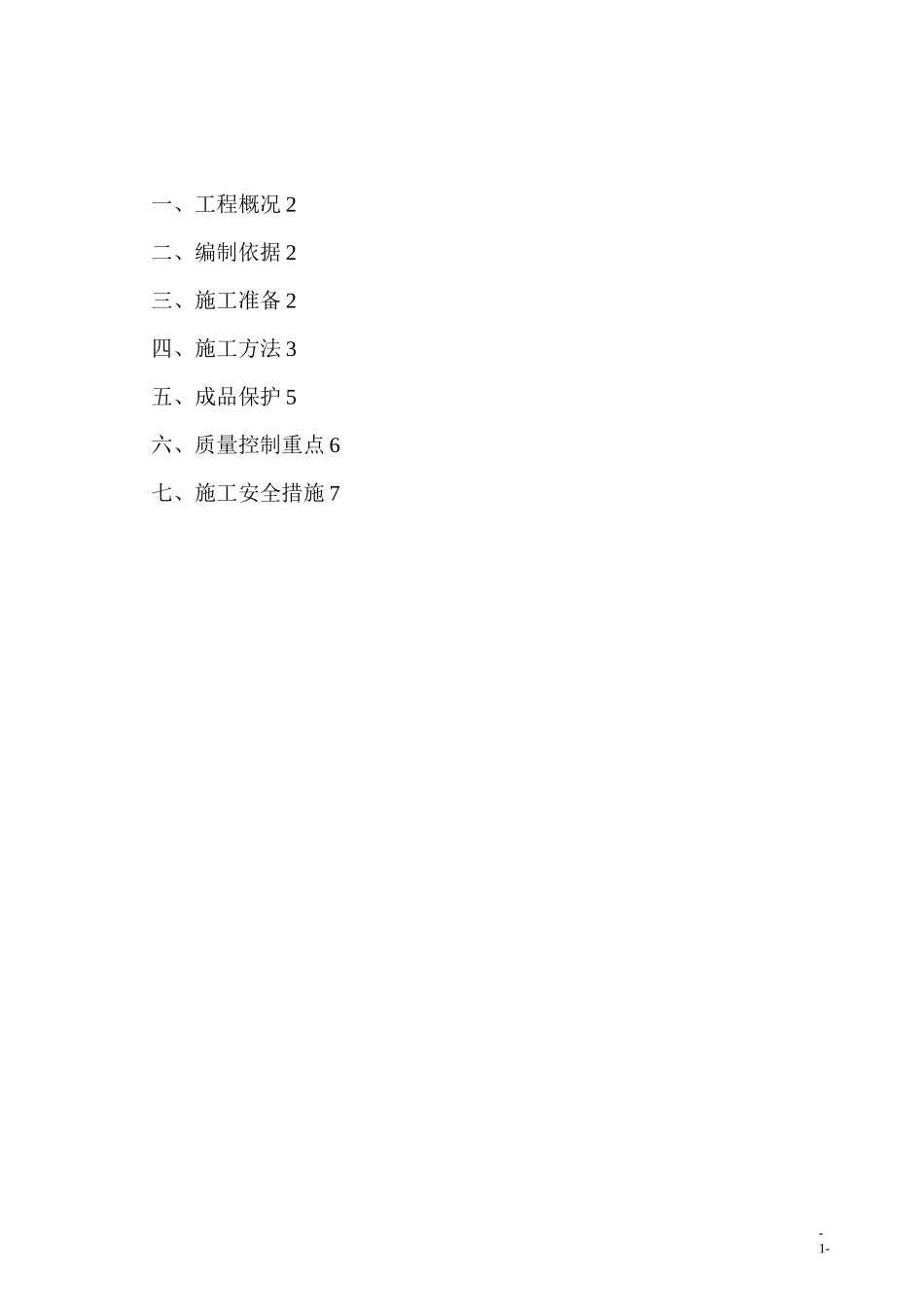

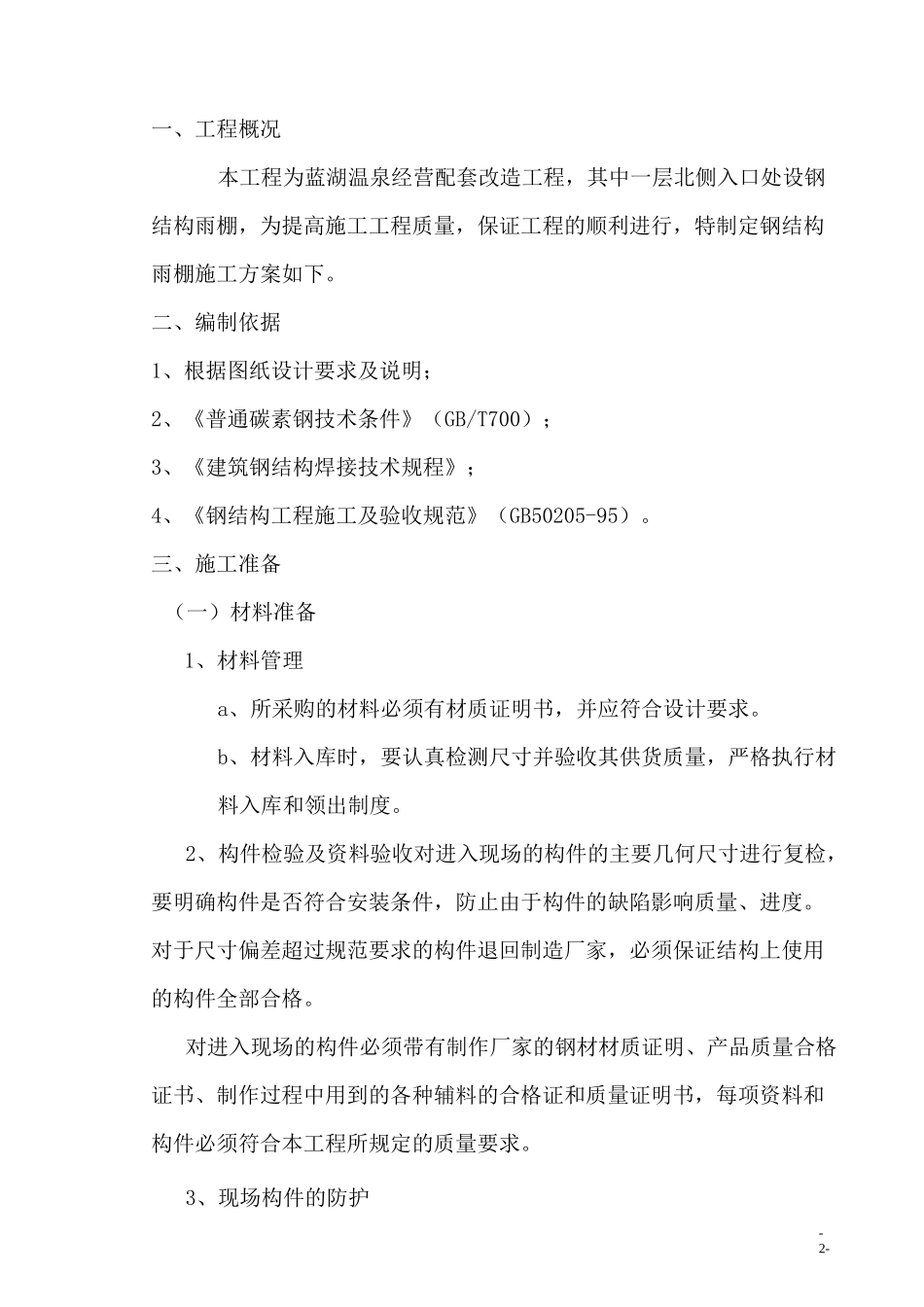

-0-蓝湖温泉经营配套改造工程钢结构雨棚施工方案深圳市建侨设计装饰工程有限公司2015 年 9 月 1 日-1-一、工程概况 2二、编制依据 2三、施工准备 2四、施工方法 3五、成品保护 5六、质量控制重点 6七、施工安全措施 7-2-一、工程概况本工程为蓝湖温泉经营配套改造工程,其中一层北侧入口处设钢结构雨棚,为提高施工工程质量,保证工程的顺利进行,特制定钢结构雨棚施工方案如下。二、编制依据1、根据图纸设计要求及说明;2、《普通碳素钢技术条件》(GB/T700);3、《建筑钢结构焊接技术规程》;4、《钢结构工程施工及验收规范》(GB50205-95)。三、施工准备(一)材料准备1、材料管理a、所采购的材料必须有材质证明书,并应符合设计要求。b、材料入库时,要认真检测尺寸并验收其供货质量,严格执行材料入库和领出制度。2、构件检验及资料验收对进入现场的构件的主要几何尺寸进行复检,要明确构件是否符合安装条件,防止由于构件的缺陷影响质量、进度。对于尺寸偏差超过规范要求的构件退回制造厂家,必须保证结构上使用的构件全部合格。对进入现场的构件必须带有制作厂家的钢材材质证明、产品质量合格证书、制作过程中用到的各种辅料的合格证和质量证明书,每项资料和构件必须符合本工程所规定的质量要求。3、现场构件的防护1520 文档-6-1520 文档-5-1520 文档c、钢板厚度及加工尺寸必须符合图纸设计要求;d、钢材表面有锈蚀、麻点或划痕等缺陷时,其深度不得大于该钢材厚度负允许偏差的 1/2;e、钢材端边或断口处不应有分层夹渣等缺陷;f、防锈处理后构件表面不应有误涂、漏涂,涂层要均匀,不应有脱皮、返锈、皱皮、流坠、针眼和气泡等现象。2、施工过程中的质量控制a、钢构件运输、堆放和吊装等造成的构件变形和涂层脱落,应进行矫正和修补;b、所有焊缝等级及焊缝高度严格按照图纸施工。c、三极焊缝必须保证焊缝饱满、无夹渣、气孔、咬边等质量缺陷,二级焊缝除满足以上规定外必须进行无损探伤试验,试验合格后方可进行下道工序的施工。d、钢梁的安装垂直度不超过 h/500,弯曲矢量不超过 1/1500。-6-1520 文档e雨篷骨架安装尺寸偏差不得超过七、施工安全措施1. 结构吊装人员进入施工现场,要戴好安全帽,系好帽带,穿好工作服、工作鞋。安全员佩带专职标志。2. 在钢结构吊装时,为防止人员、物料和工具坠落造成安全事故,施工作业面需满铺脚手板,周围设置护身栏。3. 起重工在起吊构件前,要确认构件重量,选用与之相匹...
