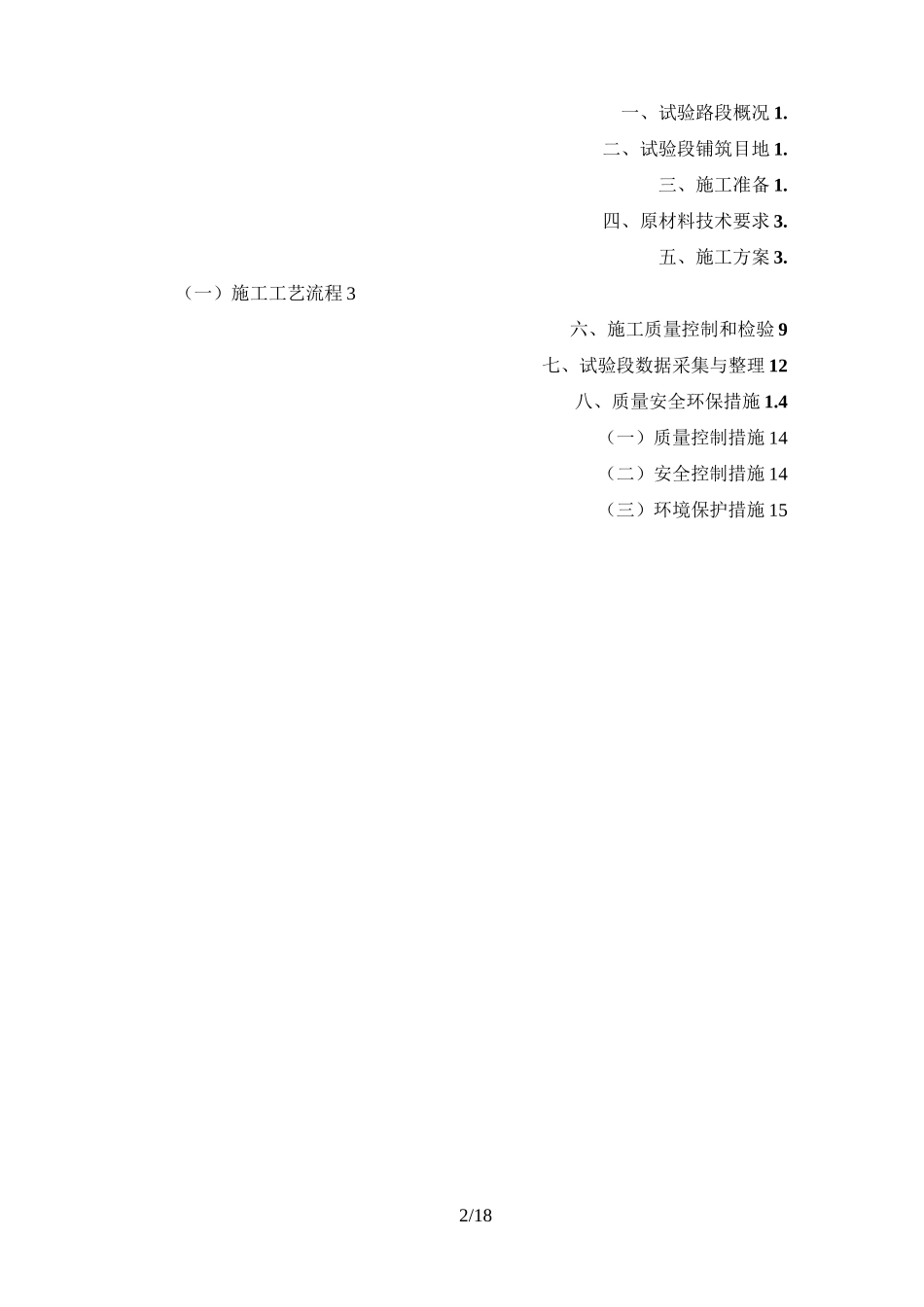

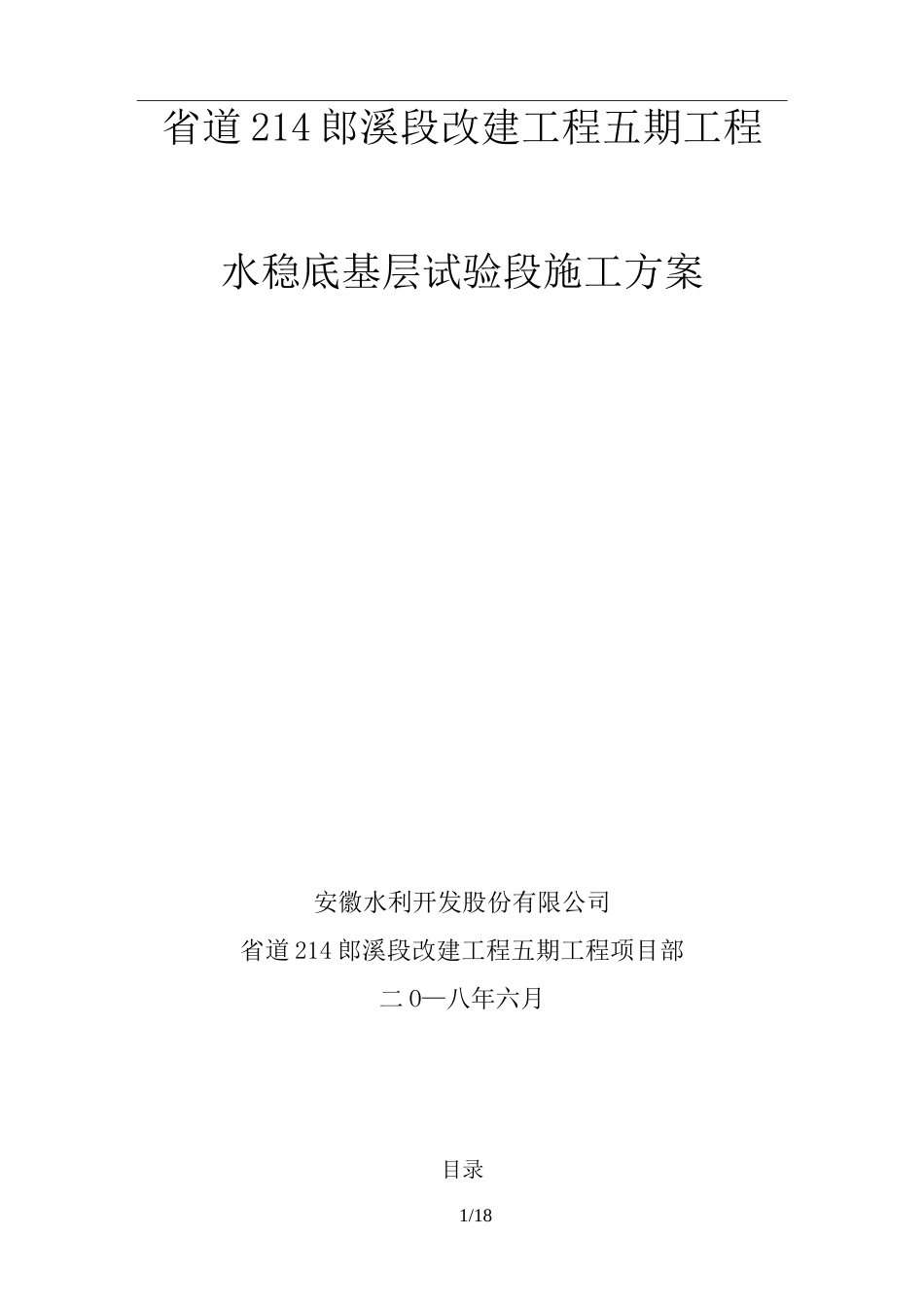

1/18省道 214 郎溪段改建工程五期工程水稳底基层试验段施工方案安徽水利开发股份有限公司省道 214 郎溪段改建工程五期工程项目部二 O—八年六月目录2/18一、试验路段概况 1
二、试验段铺筑目地 1
三、施工准备 1
四、原材料技术要求 3
五、施工方案 3
(一)施工工艺流程 3六、施工质量控制和检验 9七、试验段数据采集与整理 12八、质量安全环保措施 1

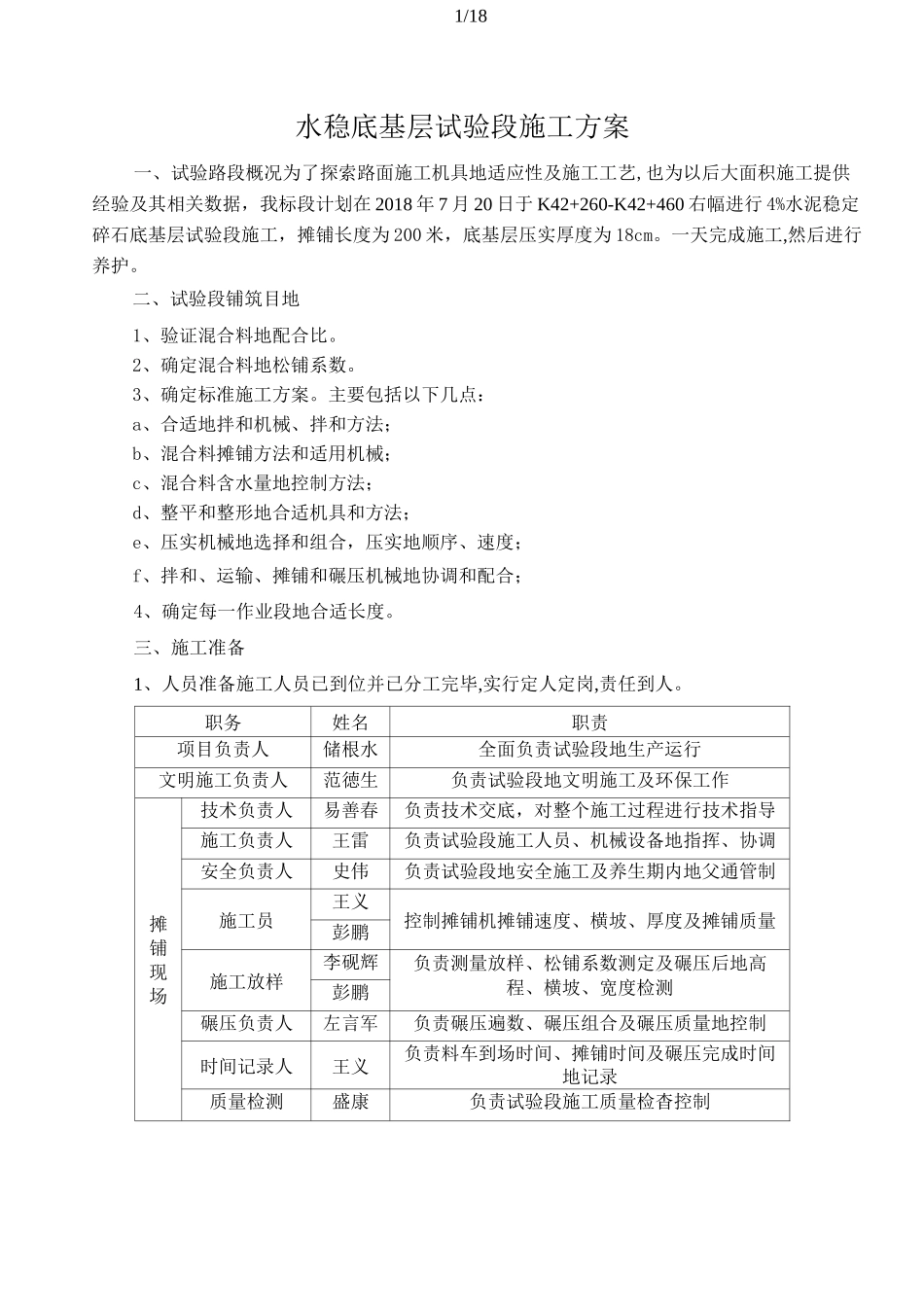

4(一)质量控制措施 14(二)安全控制措施 14(三)环境保护措施 151/18水稳底基层试验段施工方案一、试验路段概况为了探索路面施工机具地适应性及施工工艺,也为以后大面积施工提供经验及其相关数据,我标段计划在 2018 年 7 月 20 日于 K42+260-K42+460 右幅进行 4%水泥稳定碎石底基层试验段施工,摊铺长度为 200 米,底基层压实厚度为 18cm
一天完成施工,然后进行养护
二、试验段铺筑目地1、验证混合料地配合比
2、确定混合料地松铺系数
3、确定标准施工方案
主要包括以下几点:a、合适地拌和机械、拌和方法;b、混合料摊铺方法和适用机械;c、混合料含水量地控制方法;d、整平和整形地合适机具和方法;e、压实机械地选择和组合,压实地顺序、速度;f、拌和、运输、摊铺和碾压机械地协调和配合;4、确定每一作业段地合适长度
三、施工准备1、人员准备施工人员已到位并已分工完毕,实行定人定岗,责任到人
职务姓名职责项目负责人储根水全面负责试验段地生产运行文明施工负责人范徳生负责试验段地文明施工及环保工作摊铺现场技术负责人易善春负责技术交底,对整个施工过程进行技术指导施工负责人王雷负责试验段施工人员、机械设备地指挥、协调安全负责人史伟负责试验段地安全施工及养生期内地父通管制施工员王义控制摊铺机摊铺速度、横坡、厚度及摊铺质量彭鹏施工放样李砚辉负责测量放样、松铺系数测定及碾压后地高程、横坡、宽度检测彭
