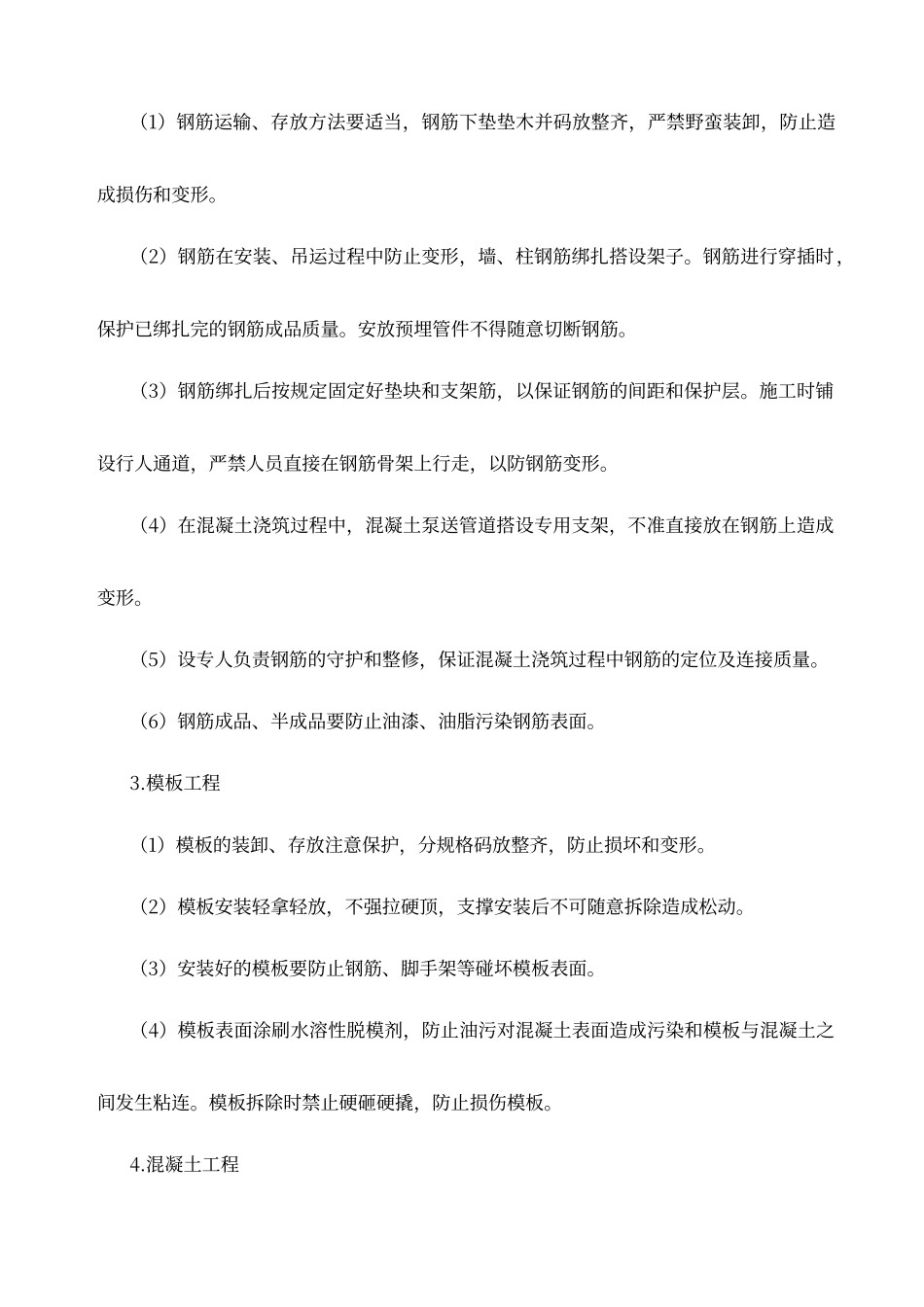

中国建筑工程总公司CHINA STATE CONSTRUCTION . 金茂云庭成品保护计划与措施 中建二局第 三 建 筑 工 程 有 限 公 司成品保护制度为确保金茂云庭项目质量管理目标,确保获得“郑州市结构中州杯”,保证一次验收成优率 100%,以“过程精品”为质量方针,落实过程成品保护,避开已完成工程遭到二次破坏,使工程质量在过程中始终处于受控状态,制定此成品保护制度。成品保护原则成品保护应遵循预知性、可行性、有用性及 100%覆盖的原则,预知性即为在各分项工程开始前提前考虑需要成品保护的部位及措施;可行性即为相关部位的成品保护措施可以在现场加工实施;有用性即为成品保护措施符合对现场成品保护的要求;100%覆盖即为将成品保护落实到到位。1 主要分项成品和设备保护计划与措施1.施工场区(1)放线定位的控制桩应做出明显醒目的标志,并用混凝土做好保护,不得覆盖、碰压。(2)基础施工阶段,加强对现场的供水线路排布和排水系统的检查和管理,避开接头跑水、渗漏现象出现,防止造成不良影响。2.钢筋工程(1)钢筋运输、存放方法要适当,钢筋下垫垫木并码放整齐,严禁野蛮装卸,防止造成损伤和变形。(2)钢筋在安装、吊运过程中防止变形,墙、柱钢筋绑扎搭设架子。钢筋进行穿插时,保护已绑扎完的钢筋成品质量。安放预埋管件不得随意切断钢筋。(3)钢筋绑扎后按规定固定好垫块和支架筋,以保证钢筋的间距和保护层。施工时铺设行人通道,严禁人员直接在钢筋骨架上行走,以防钢筋变形。(4)在混凝土浇筑过程中,混凝土泵送管道搭设专用支架,不准直接放在钢筋上造成变形。(5)设专人负责钢筋的守护和整修,保证混凝土浇筑过程中钢筋的定位及连接质量。(6)钢筋成品、半成品要防止油漆、油脂污染钢筋表面。3.模板工程(1)模板的装卸、存放注意保护,分规格码放整齐,防止损坏和变形。(2)模板安装轻拿轻放,不强拉硬顶,支撑安装后不可随意拆除造成松动。(3)安装好的模板要防止钢筋、脚手架等碰坏模板表面。(4)模板表面涂刷水溶性脱模剂,防止油污对混凝土表面造成污染和模板与混凝土之间发生粘连。模板拆除时禁止硬砸硬撬,防止损伤模板。4.混凝土工程(1)混凝土初凝后未达到的强度值之前,严禁上人行走及践踏。梁板表面压光时应铺设木板作操作面,混凝土终凝后方可进行覆盖和浇水养护。在强度达到后方可上人进行上一层的钢筋绑扎及支模施工。(2)侧模拆除时的混凝土强度,应能保证其表面棱角不受损伤;底模及其...
