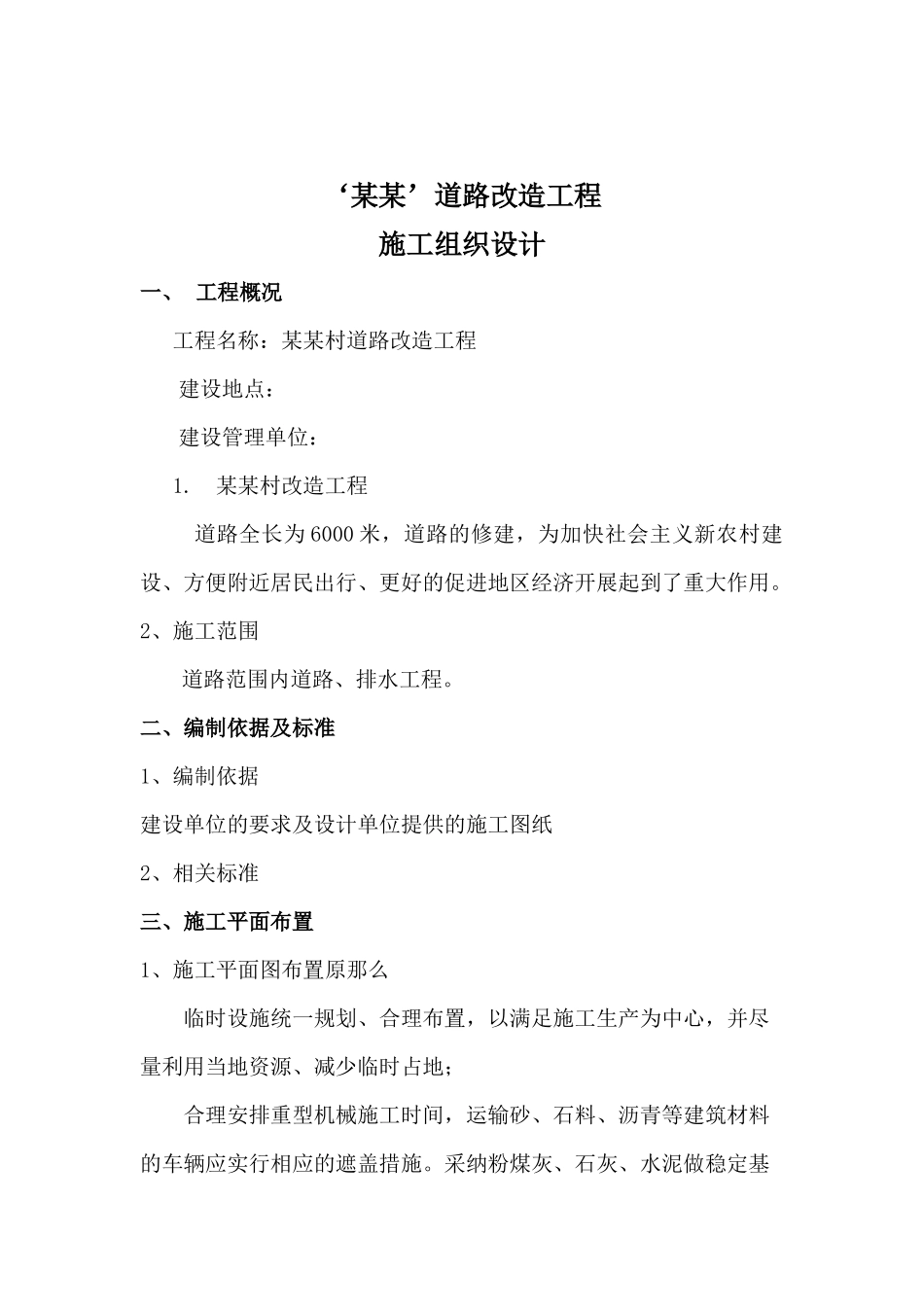

‘某某’道路改造工程施工组织设计一、 工程概况工程名称:某某村道路改造工程建设地点: 建设管理单位: 1
某某村改造工程道路全长为 6000 米,道路的修建,为加快社会主义新农村建设、方便附近居民出行、更好的促进地区经济开展起到了重大作用
2、施工范围道路范围内道路、排水工程
二、编制依据及标准1、编制依据建设单位的要求及设计单位提供的施工图纸2、相关标准三、施工平面布置1、施工平面图布置原那么临时设施统一规划、合理布置,以满足施工生产为中心,并尽量利用当地资源、减少临时占地;合理安排重型机械施工时间,运输砂、石料、沥青等建筑材料的车辆应实行相应的遮盖措施
采纳粉煤灰、石灰、水泥做稳定基层时,在材料的运输、拌和、储存中均应实行防尘措施,枯燥气候施工土石方时用降水洒水车跟班作业,防止扬尘

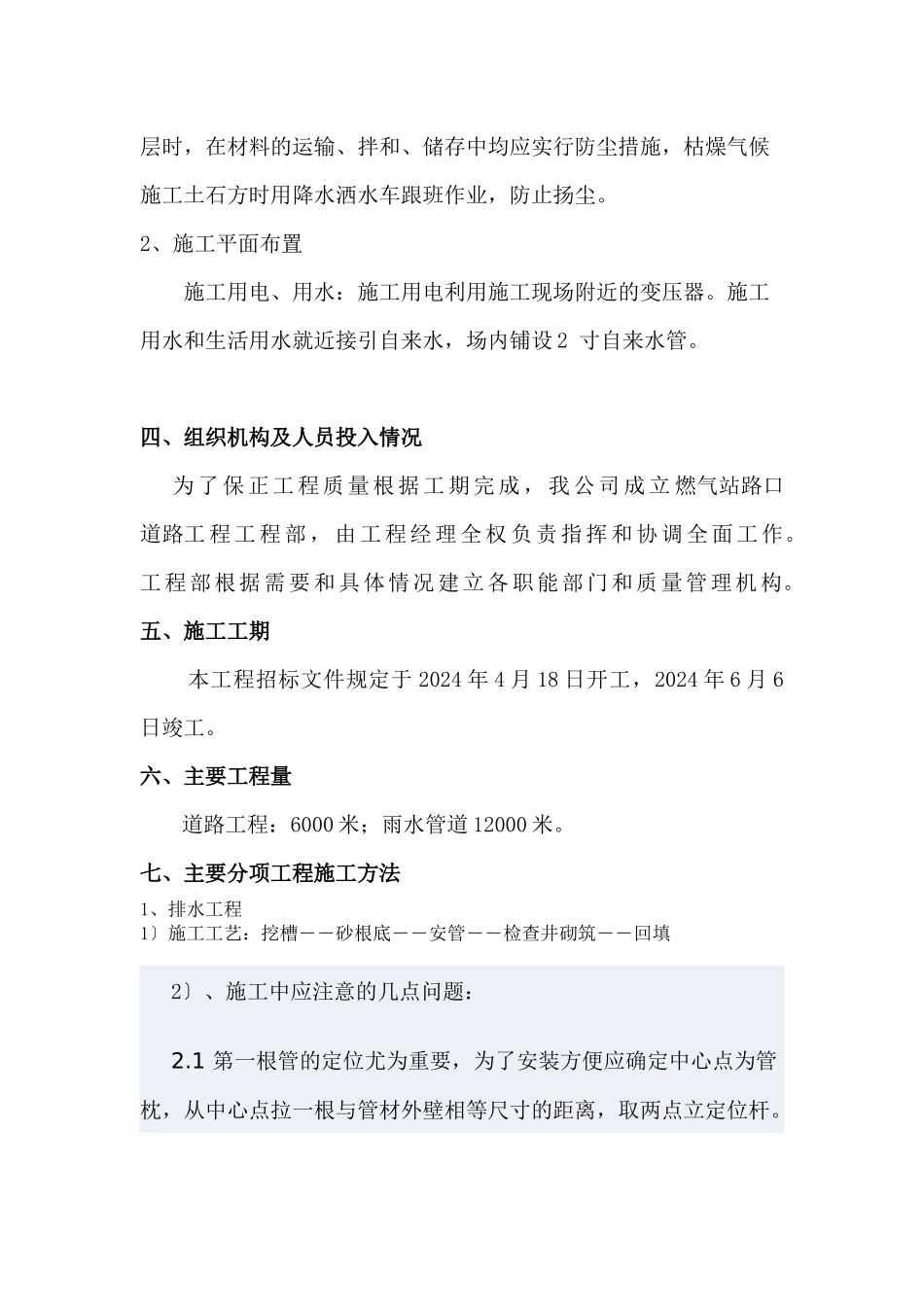

2、施工平面布置施工用电、用水:施工用电利用施工现场附近的变压器
施工用水和生活用水就近接引自来水,场内铺设 2 寸自来水管
四、组织机构及人员投入情况为 了 保 正 工 程 质 量 根 据 工 期 完 成 , 我 公 司 成 立 燃气站路口道路工 程 工 程 部 , 由 工 程 经 理 全 权 负 责 指 挥 和 协 调 全 面 工 作
工程部根据需要和具体情况建立各职能部门和质量管理机构
五、施工工期 本工程招标文件规定于 2024 年 4 月 18 日开工,2024 年 6 月 6日竣工
六、主要工程量道路工程:6000 米;雨水管道 12000 米
七、主要分项工程施工方法1、排水工程1〕施工工艺:挖槽――砂根底――安管――检查井砌筑――回填2〕、施工中应注意的几点问题:2
1 第一根管的定位尤为重要,为了安装方便应确定中心点为管枕,从中心点拉一根与管材外壁相等尺寸的距离,取两点立定位杆

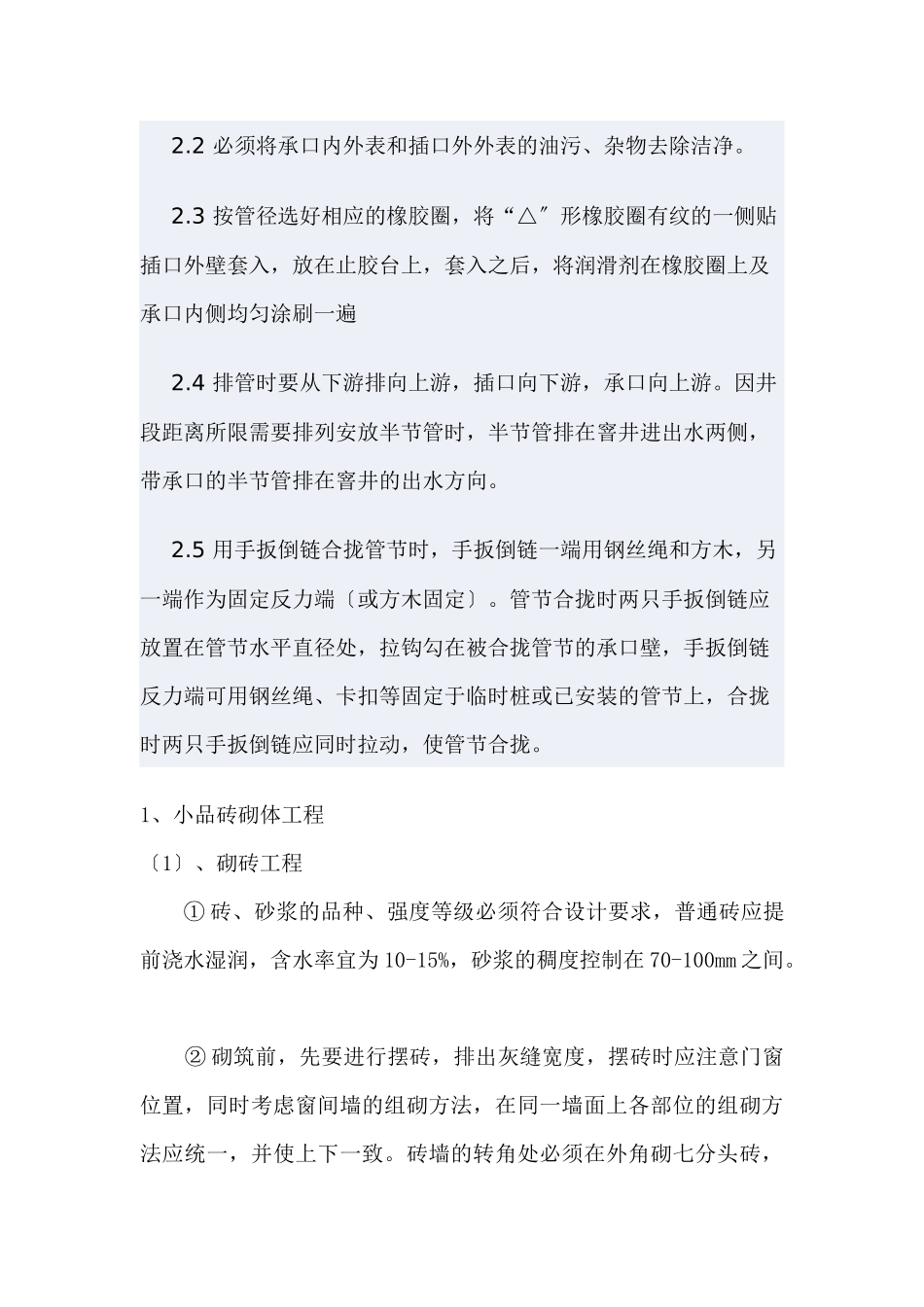

2 必须将承口内外表和插口外外表的油污、杂物去除洁净
3 按管径选好相应的橡胶圈,将“
