施工组织设计〔方案〕报审表工程名称:***CFG 桩基工程 致: ***建设工程监理〔监理单位〕我方已根据施工合同的有关规定完成了***CFG 桩基工程施工组织设计〔方案〕的编制,并经我单位上级技术负责人审查批准,请予以审查

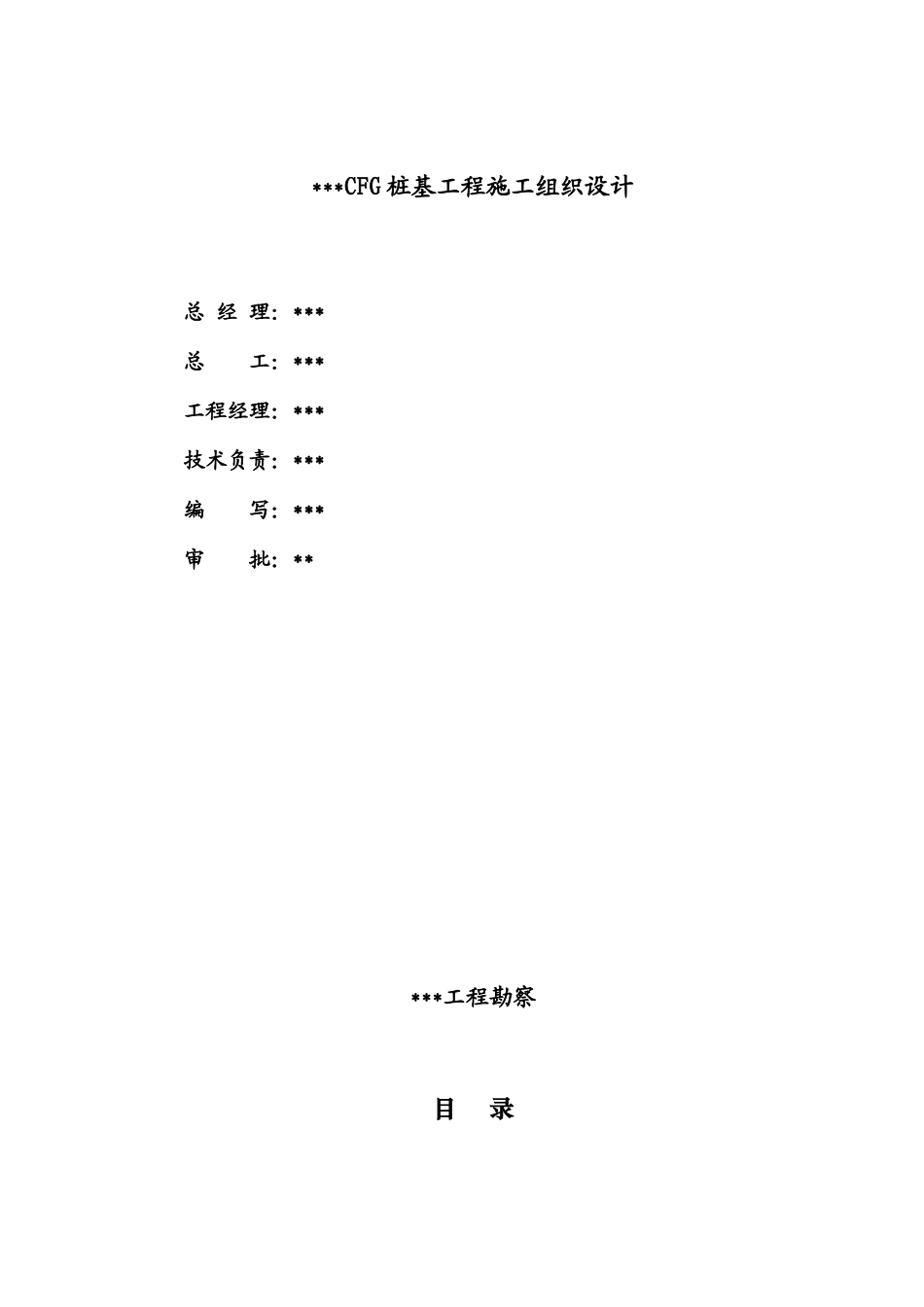

附件:施工组织设计〔方案〕承包单位〔章〕 项 目 经 理 日 期 专业监理工程师审查意见:专业监理工程师 日 期 审查意见:工程监理机构 总监理工程师 日 期 ***CFG 桩基工程施工组织设计***工程勘察二 OO 七年五月二十二日***CFG 桩基工程施工组织设计总 经 理:***总 工:***工程经理:***技术负责:***编 写:***审 批:*****工程勘察目 录一、主要施工方案二、主要机械设备情况三、劳动力安排方案四、质量保证技术措施五、工期保证技术措施六、平安、文明施工保证技术措施七、施工进度方案表或网络图一、主要施工方案1
1 工程概况拟建的***位于滨河路中段
该工程由五栋 6 层和一栋 12 层的住宅楼组成,整个场区是回填区
该工程采纳 CFG 桩,桩径 400mm,有效桩长 10m 左右,总桩数 4069 根
采纳现场搅拌 C15 砼
地质资料见工程地质勘察报告
施工顺序根据本工程特点,为方便施工,具体流程如下列图:测量人员根据甲方提供的规划红线、基准点等测量标志,根据桩位平面图实地测放桩位,打入地面下 30cm 并灌入白灰,插上筷子,便于找桩,编写测量放线记录,经甲方、监理验收合格后,方可施工,并填写测量复核签证
施工方法根据我公司的施工经验并结合场地地层特点,确定本工程采纳长螺旋钻成孔,混凝土输送泵泵压混凝土成桩的施工工艺,工艺流程图如下:签订合同场地三通一平临时设施设备人员进场图纸会审测量定位编制材料方案工程材料复验工程材料进场设备安装调试工程桩施工泵送砼竣工交验提交竣工报告配合测桩工程回访效劳螺旋钻机就位、对中钻进成
