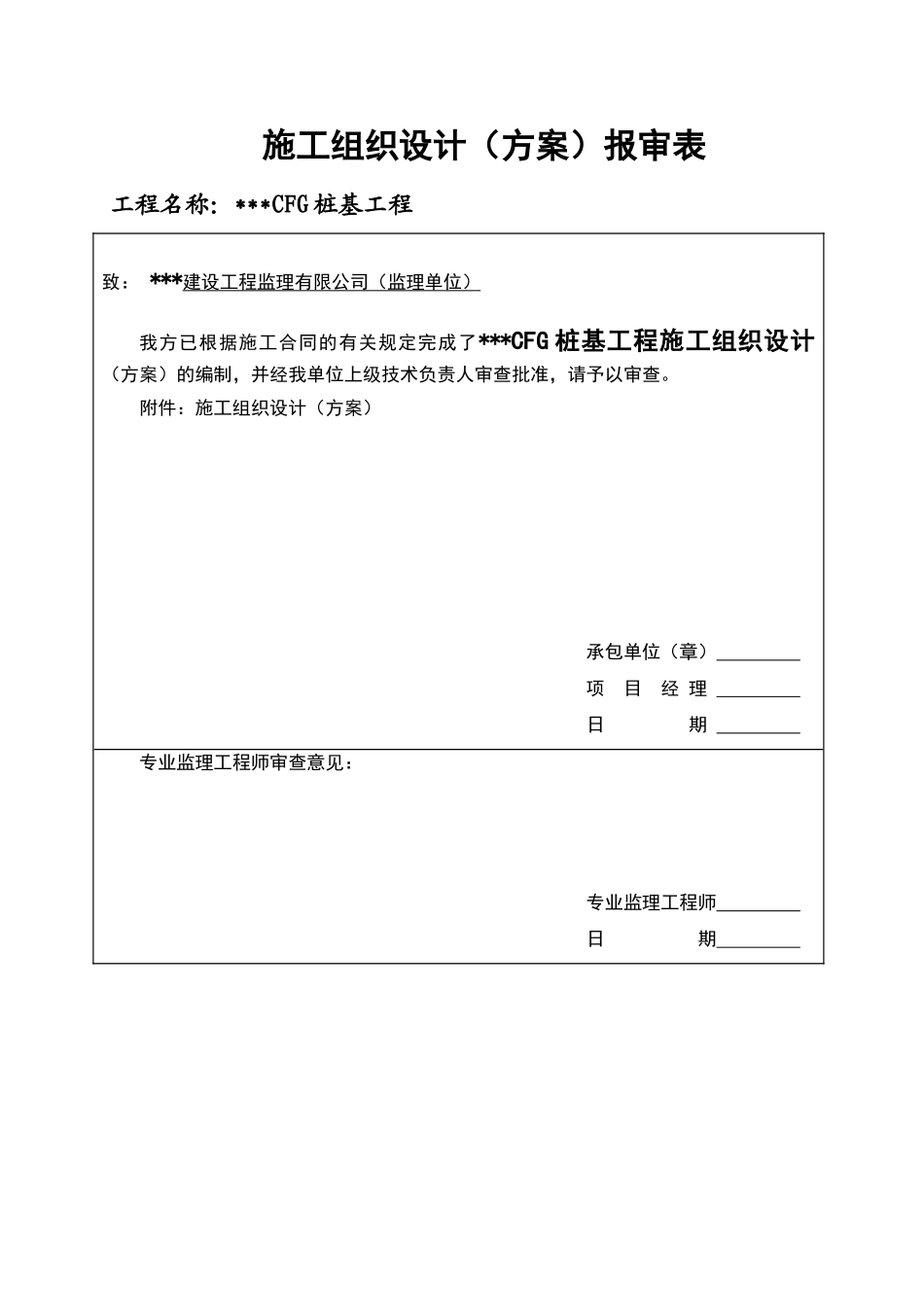

施工组织设计(方案)报审表工程名称:***CFG 桩基工程 致: ***建设工程监理有限公司(监理单位)我方已根据施工合同的有关规定完成了***CFG 桩基工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。附件:施工组织设计(方案)承包单位(章) 项 目 经 理 日 期 专业监理工程师审查意见:专业监理工程师 日 期 审查意见:项目监理机构 总监理工程师 日 期 ***CFG 桩基工程施工组织设计***工程勘察有限公司二 OO 七年五月二十二日***CFG 桩基工程施工组织设计总 经 理:***总 工:***项目经理:***技术负责:***编 写:***审 批:*****工程勘察有限公司目 录一、主要施工方案二、主要机械设备情况三、劳动力安排计划四、质量保证技术措施五、工期保证技术措施六、安全、文明施工保证技术措施七、施工进度计划表或网络图一、主要施工方案 工程概况拟建的***位于滨河路中段。该工程由五栋 6 层和一栋 12 层的住宅楼组成,整个场区是回填区。该工程采纳 CFG 桩,桩径 400mm,有效桩长 10m 左右,总桩数 4069 根。采纳现场搅拌 C15 砼。地质资料见工程地质勘察报告。 施工顺序根据本工程特点,为方便施工,具体流程如下图:测量人员根据甲方提供的规划红线、基准点等测量标志,根据桩位平面图实地测放桩位,打入地面下 30cm 并灌入白灰,插上筷子,便于找桩,编写测量放线记录,经甲方、监理验收合格后,方可施工,并填写测量复核签证。 施工方法根据我公司的施工经验并结合场地地层特点,确定本工程采纳长螺旋钻成孔,混凝土输送泵泵压混凝土成桩的施工工艺,工艺流程图如下:1.3.1 施工技术措施(1)桩机就位桩机就位,使钻尖对准桩位,钻尖与桩点偏移不得大于 2cm,并将钻尖开启阀门关闭,确保活门内不进土。通过线坠调整钻机垂直度,开始钻进时速度要慢,钻进到测量的深度停止钻进。钻进的深度是根据设计要求,通过测量标记在钻机上。(2)成孔签订合同场地三通一平临时设施设备人员进场图纸会审测量定位编制材料计划工程材料复验工程材料进场设备安装调试工程桩施工泵送砼竣工交验提交竣工报告配合测桩工程回访服务螺旋钻机就位、对中钻进成孔、排土钻至预定深度、停钻上提 30cm泵送砼到孔底移机、成桩提钻泵压灌注a、根据地层情况,合理选择和调整钻进参数,并可通过电流表来控制进尺速度,电流值增大,说明孔内阻力增大,应低钻进速度;b、开始钻进及穿过软硬土层交...
