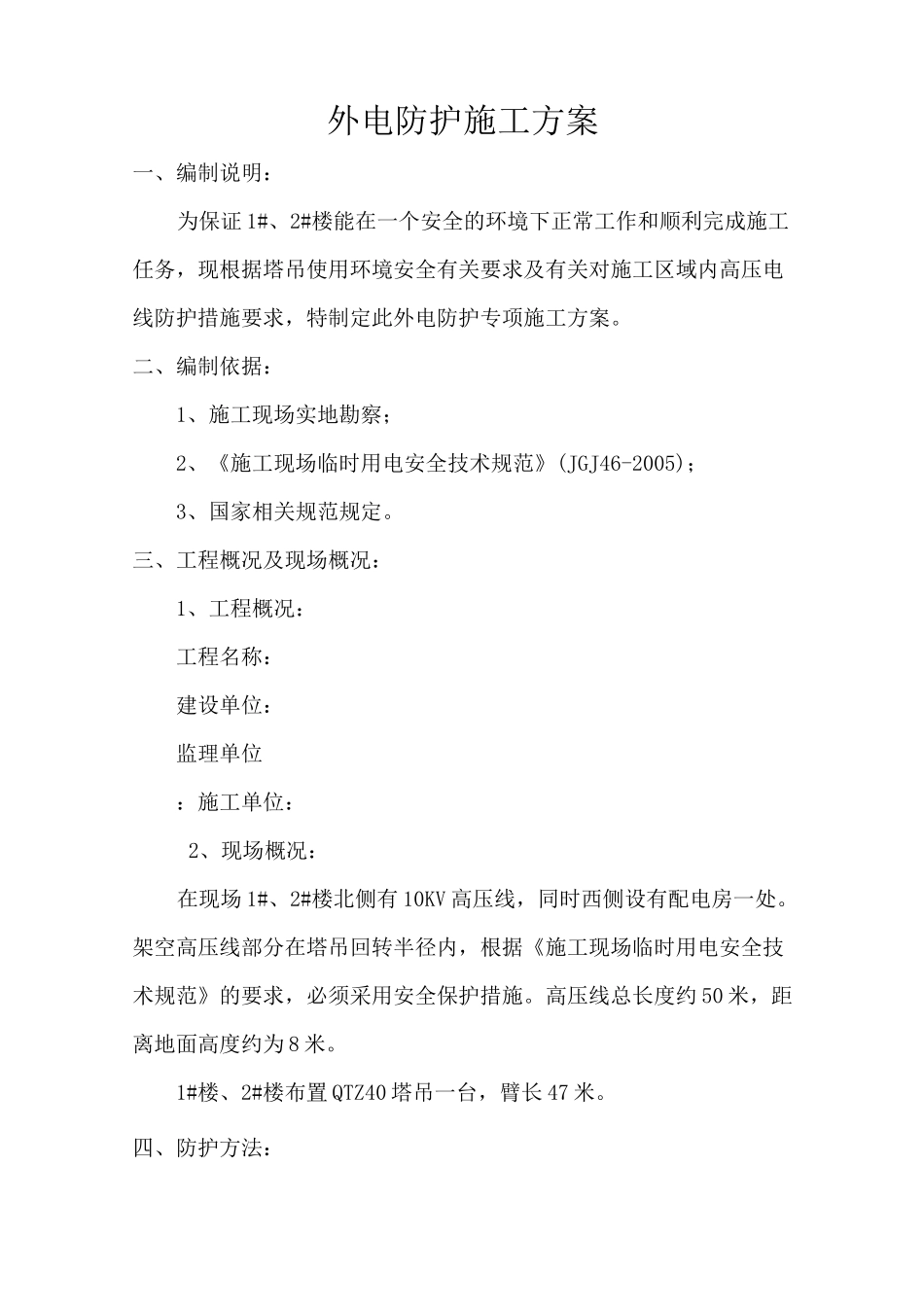

外电防护施工方案一、编制说明:为保证 1#、2#楼能在一个安全的环境下正常工作和顺利完成施工任务,现根据塔吊使用环境安全有关要求及有关对施工区域内高压电线防护措施要求,特制定此外电防护专项施工方案
二、编制依据:1、施工现场实地勘察;2、《施工现场临时用电安全技术规范》(JGJ46-2005);3、国家相关规范规定
三、工程概况及现场概况:1、工程概况:工程名称:建设单位:监理单位:施工单位:2、现场概况:在现场 1#、2#楼北侧有 10KV 高压线,同时西侧设有配电房一处
架空高压线部分在塔吊回转半径内,根据《施工现场临时用电安全技术规范》的要求,必须采用安全保护措施
高压线总长度约 50 米,距离地面高度约为 8 米
1#楼、2#楼布置 QTZ40 塔吊一台,臂长 47 米

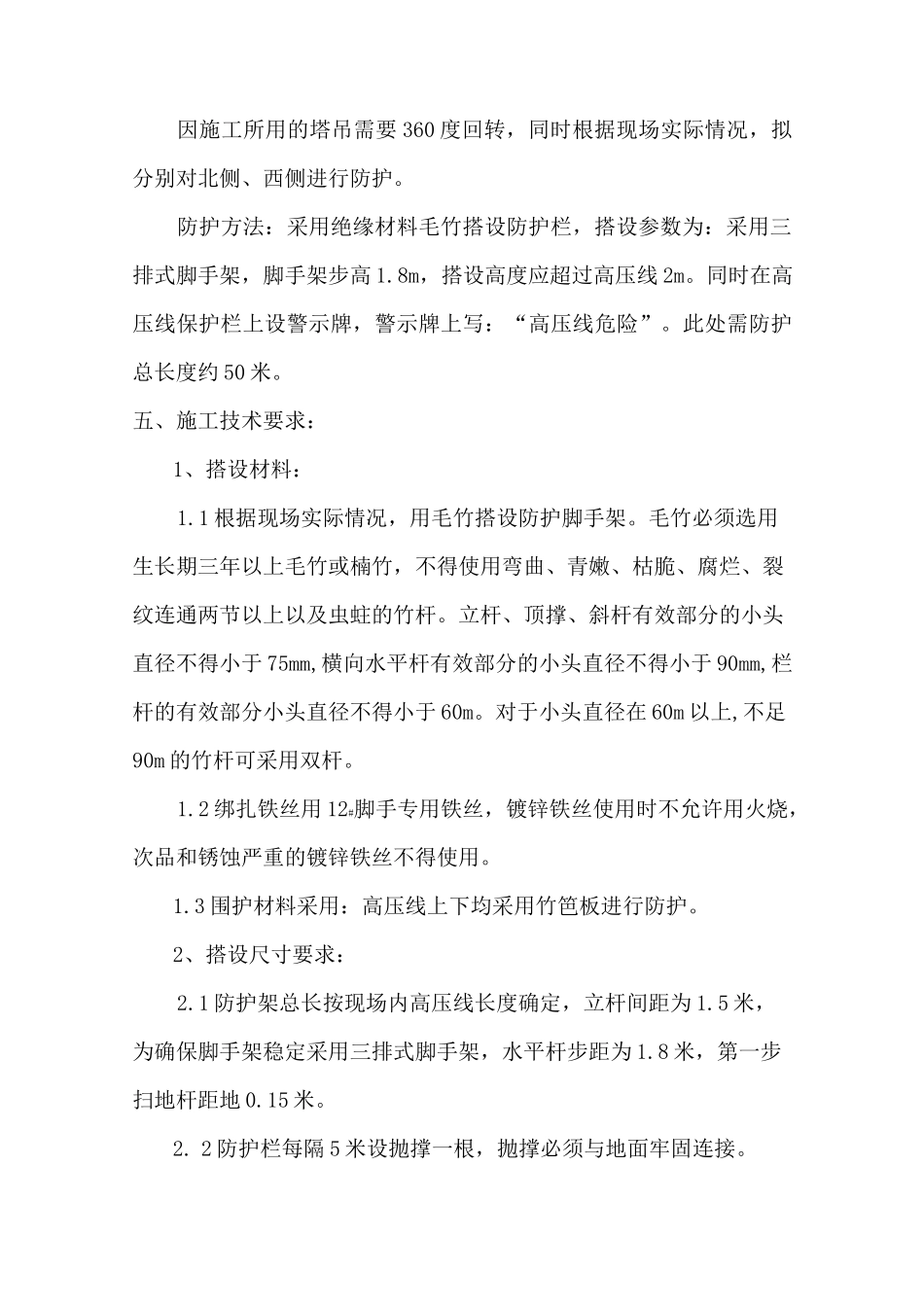

四、防护方法:因施工所用的塔吊需要 360 度回转,同时根据现场实际情况,拟分别对北侧、西侧进行防护
防护方法:采用绝缘材料毛竹搭设防护栏,搭设参数为:采用三排式脚手架,脚手架步高 1
8m,搭设高度应超过高压线 2m
同时在高压线保护栏上设警示牌,警示牌上写:“高压线危险”
此处需防护总长度约 50 米

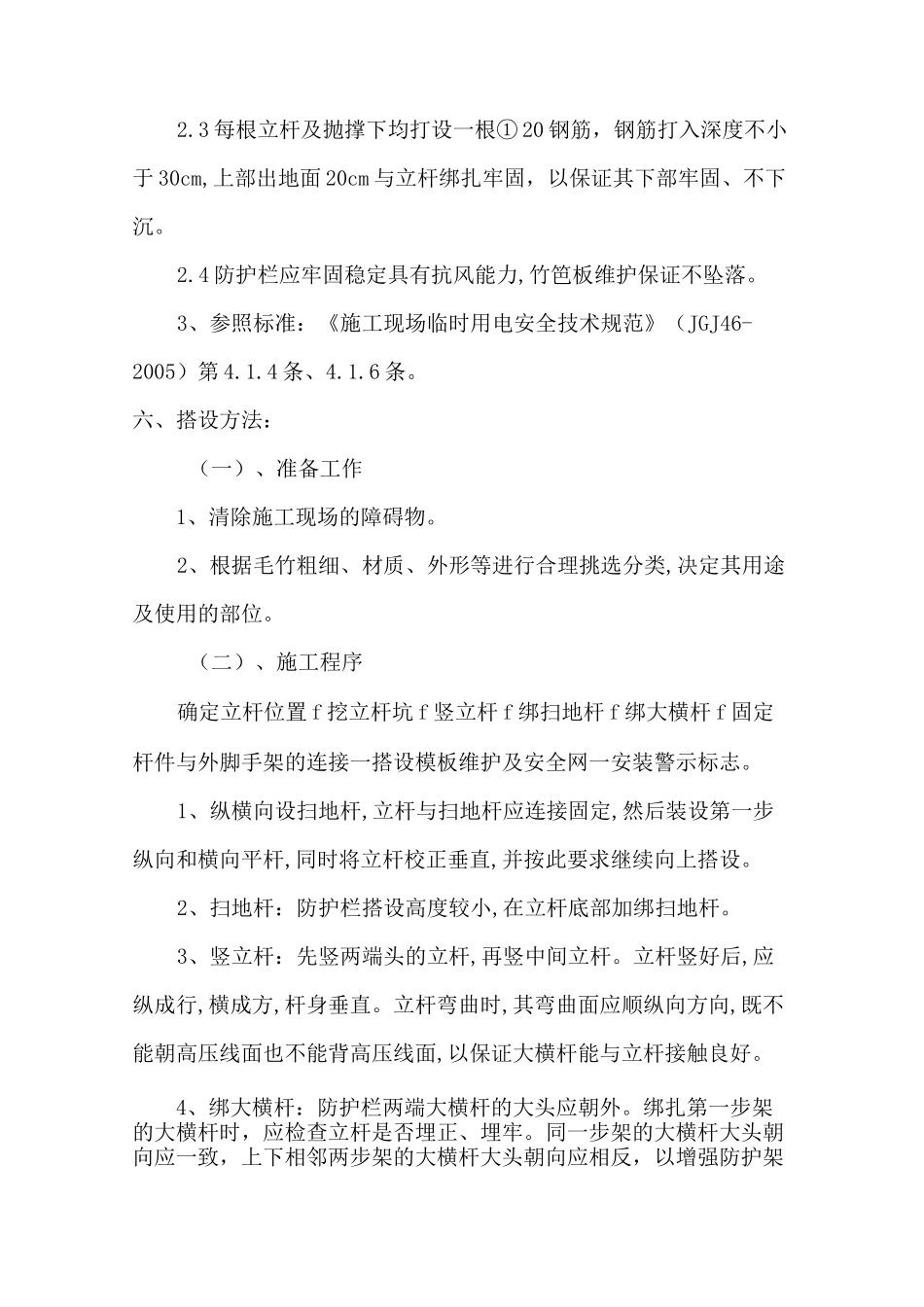

五、施工技术要求:1、搭设材料:1
1 根据现场实际情况,用毛竹搭设防护脚手架
毛竹必须选用生长期三年以上毛竹或楠竹,不得使用弯曲、青嫩、枯脆、腐烂、裂纹连通两节以上以及虫蛀的竹杆
立杆、顶撑、斜杆有效部分的小头直径不得小于 75mm,横向水平杆有效部分的小头直径不得小于 90mm,栏杆的有效部分小头直径不得小于 60m
对于小头直径在 60m 以上,不足90m 的竹杆可采用双杆
2 绑扎铁丝用 12#脚手专用铁丝,镀锌铁丝使用时不允许用火烧,次品和锈蚀严重的镀锌铁丝不得使用
3 围护材料采用:高压线上下均采用竹笆板进行防护
2、搭设尺寸要求:2
1 防护架总长按现场内高压线长度确定,立杆
