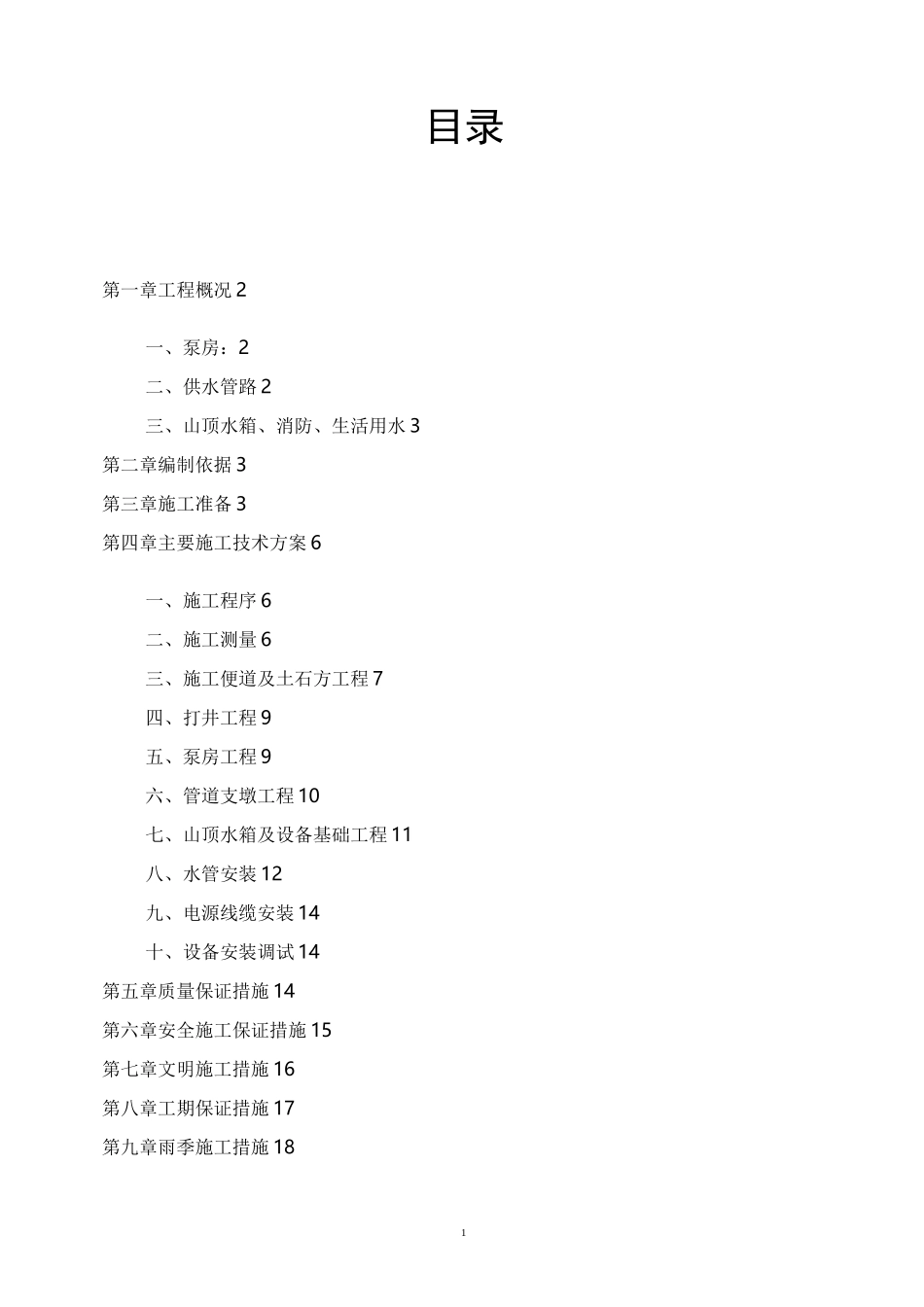

1目录第一章工程概况 2一、泵房:2二、供水管路 2三、山顶水箱、消防、生活用水 3第二章编制依据 3第三章施工准备 3第四章主要施工技术方案 6一、施工程序 6二、施工测量 6三、施工便道及土石方工程 7四、打井工程 9五、泵房工程 9六、管道支墩工程 10七、山顶水箱及设备基础工程 11八、水管安装 12九、电源线缆安装 14十、设备安装调试 14第五章质量保证措施 14第六章安全施工保证措施 15第七章文明施工措施 16第八章工期保证措施 17第九章雨季施工措施 182第一章工程概况索道上站房供水工程分为三部分:即山下水泵房、上山供水管路下山电源及山顶水箱和上站设备及管道
一、泵房:土建:在蒙村上站房山下打机井一个,新建水泵房一座,砖混结构,建筑面积 22
22,条形毛石基础,设 C25 钢筋混凝土地圈梁和墙顶圈梁,标准砖 240 厚 M7
5 砂浆外墙,树脂瓦屋面,内墙水泥砂浆抹灰,外墙清水墙,混凝土地面及散水,钢筋混凝土设备基础
安装:井筒釆钻采用 0160,井筒成品直径 DN150,深度 148M,依据井筒直径采用 8m3/h、扬程 160M,QJ08160-3KW 泵给山下泵房 10m3水箱供水
深井泵采用 DN65 钢衬塑复合管至泵房水箱阀门全控制阀同径,深井泵 3KW 泵采用 3*2=6A,用 2
5mm2的铜芯软电缆 ZR-BV-0
控制电缆采用同型号规格的电缆,配电箱采用成套配电箱全自动控制
水泵房照明、插座、接地等设计齐全,屋面做避雷网,地下做接地网
二、供水管路泵房给山上供水,采用全自动增压设备,依据山体垂直高度 240m,管路长度约 600 米,山顶供水线路为山体结构,在山崖、石头上架设管路,按3 米一个混凝土支墩进行固定,不能直接用卡箍连接的部位采用 304 不锈钢可挠性软管连接

上山供水采用规格 GDL 立式多级泵 65
