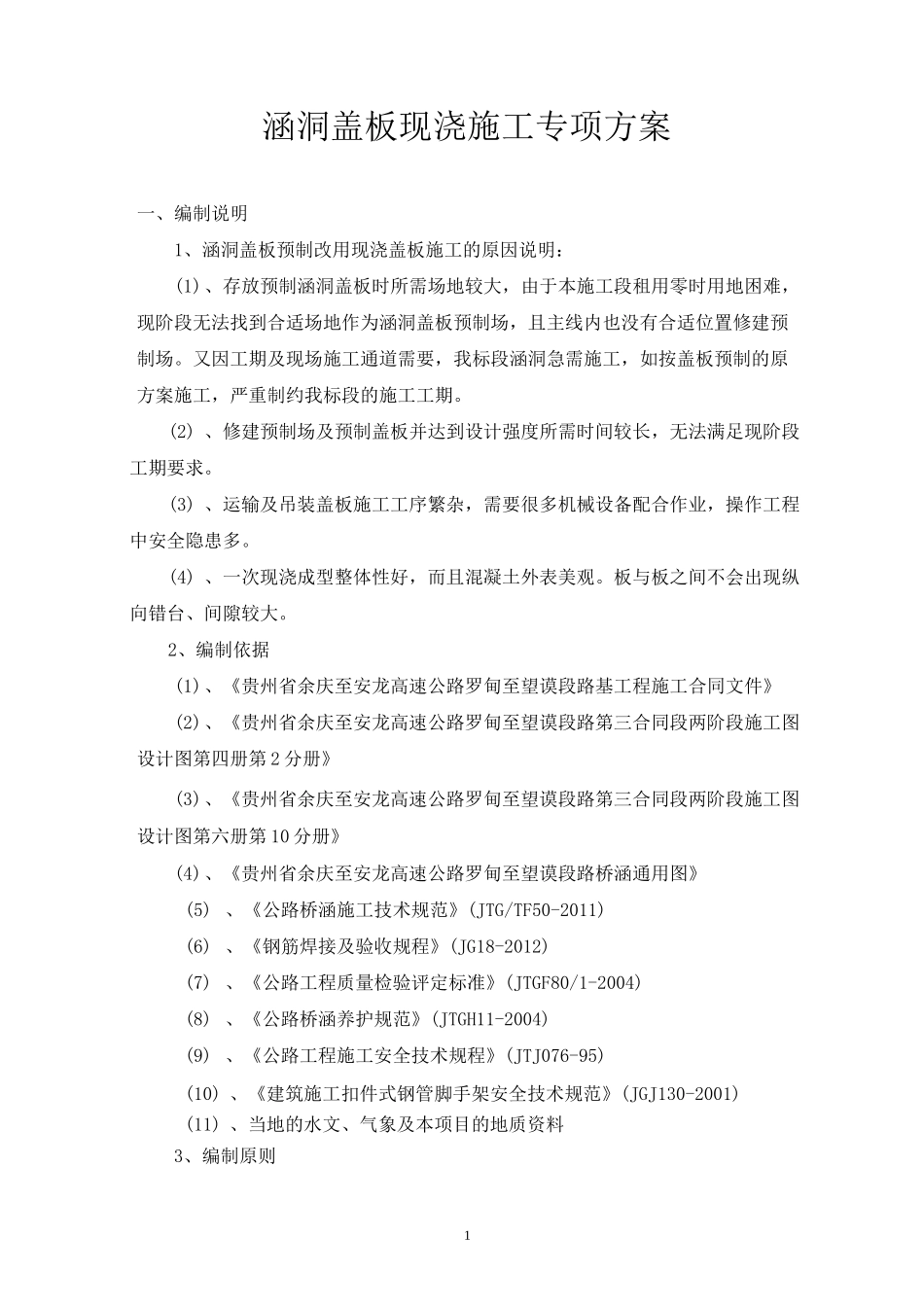

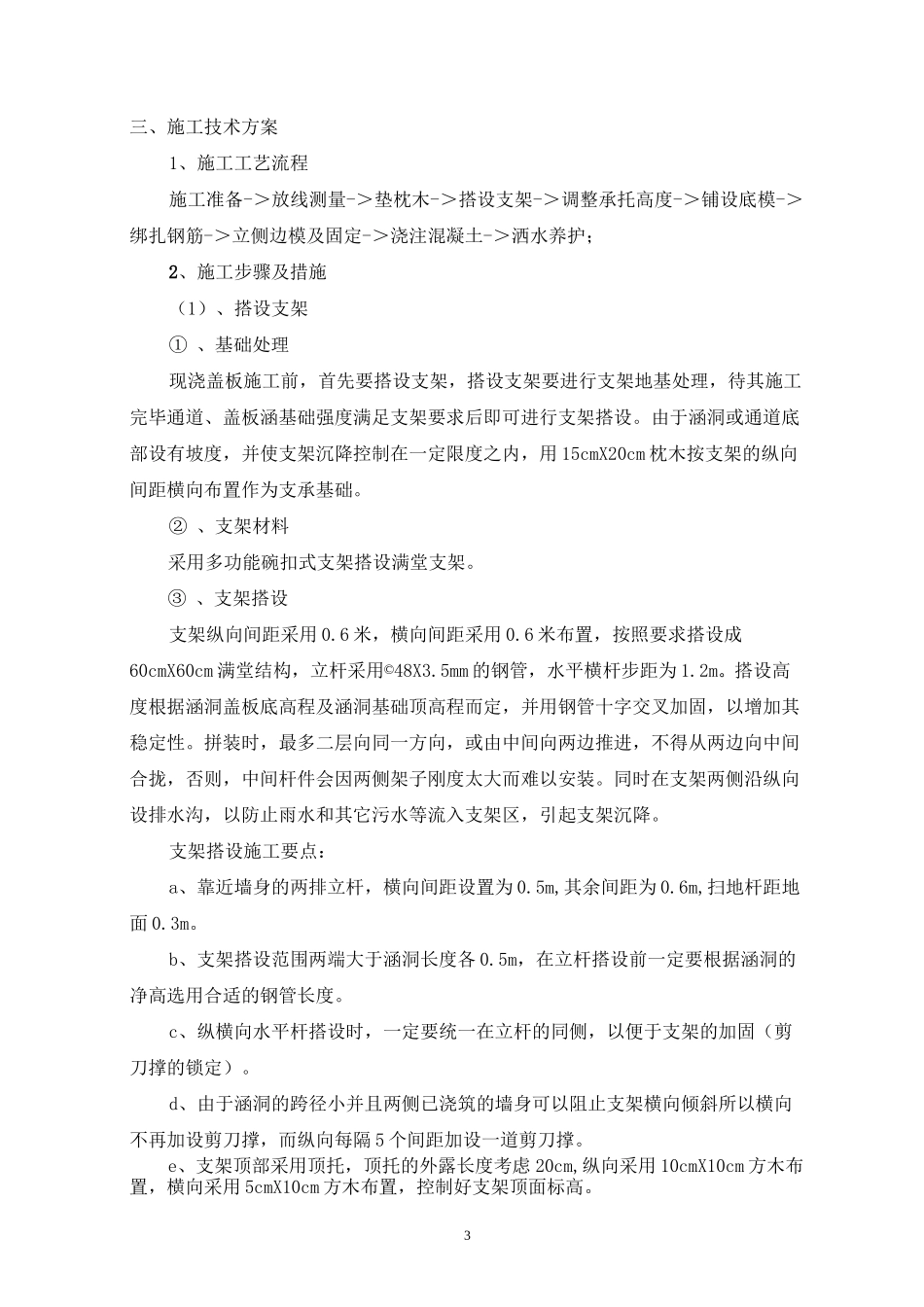

1涵洞盖板现浇施工专项方案一、编制说明1、涵洞盖板预制改用现浇盖板施工的原因说明:(1)、存放预制涵洞盖板时所需场地较大,由于本施工段租用零时用地困难,现阶段无法找到合适场地作为涵洞盖板预制场,且主线内也没有合适位置修建预制场。又因工期及现场施工通道需要,我标段涵洞急需施工,如按盖板预制的原方案施工,严重制约我标段的施工工期。(2) 、修建预制场及预制盖板并达到设计强度所需时间较长,无法满足现阶段工期要求。(3) 、运输及吊装盖板施工工序繁杂,需要很多机械设备配合作业,操作工程中安全隐患多。(4) 、一次现浇成型整体性好,而且混凝土外表美观。板与板之间不会出现纵向错台、间隙较大。2、编制依据(1)、《贵州省余庆至安龙高速公路罗甸至望谟段路基工程施工合同文件》(2)、《贵州省余庆至安龙高速公路罗甸至望谟段路第三合同段两阶段施工图设计图第四册第 2 分册》(3)、《贵州省余庆至安龙高速公路罗甸至望谟段路第三合同段两阶段施工图设计图第六册第 10 分册》(4)、《贵州省余庆至安龙高速公路罗甸至望谟段路桥涵通用图》(5) 、《公路桥涵施工技术规范》(JTG/TF50-2011)(6) 、《钢筋焊接及验收规程》(JG18-2012)(7) 、《公路工程质量检验评定标准》(JTGF80/1-2004)(8) 、《公路桥涵养护规范》(JTGH11-2004)(9) 、《公路工程施工安全技术规程》(JTJ076-95)(10) 、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)(11) 、当地的水文、气象及本项目的地质资料3、编制原则2严格执行施工验收规范、操作规程、严格管理、科学组织,保证分项工程质量达优。充分考虑本标段工程的特点、工期要求及施工环境的影响,合理安排施工计划,用统筹方法组织平衡流水作业和立体交叉作业,并加强生产管理,提高机械化施工水平,从而加快工程进度,确保工程质量。二、工程概况罗望高速公路第三合同段,主线起于罗甸县罗悃镇罗苏乡罗苏村三组附近,接LWTJ-2 标经纳水、牛寨,终于望谟县桑郎镇白桑附近,与第 LWTJ-4 标段起点顺接,起讫桩号为:YK17+58 卜 K27+806.96 路线全长 10.281 公里。全线共用 7 道钢筋混凝土盖板通道,8 道钢筋混凝土盖板涵洞。涵洞、通道一览表序号中心桩号结构类型交角(0)孔-孔径n-BXH长度(m)洞口型式左侧右侧1YK17+780钢筋混凝土盖板通道901-4X4.061竖井一字墙2YK20+567钢筋混凝土盖板通道901-4X3.587.00挡墙八字墙3YK26+163钢筋混凝土盖板通道901-4X4.041.00一字墙一字墙4K26+357...
