国道 307 平定城段改线工程〔庙沟至西关段路基〕石方段施工方案国道 307 平定城段改线工程工程部年 月 日路基石方段施工方案一、工 程 概 况1、工程简介国道 307 平定城段改线工程〔平冶路~西关街〕路基全长为,其中石方路基为 K0+000~K1+681 段、K1+970~K2+120 段、K2+172~K2+459 段、K2+720~K2+890
180 段,挖石方约 40 万立方,填石方约 48 万立方,占路基土石方工程总量的 85%

本工程起点为平冶路庙沟村,终点为西关街,是一条南北向主干道,并且是加强县城与阳泉市区及五矿地区联系的重要经济纽带,该路的实施对加快平定县城城镇化进程能起到良好的示范作用,对促进平定县及周边地区的经济开展有积极的意义
2、工期要求本工程方案工期为:2024 年 3 月 1 日~2024 年 6 月 30 日3、技术标准1、路线等级:公路一级公路
2、断面型式:填方宽度,挖方宽度 48 米

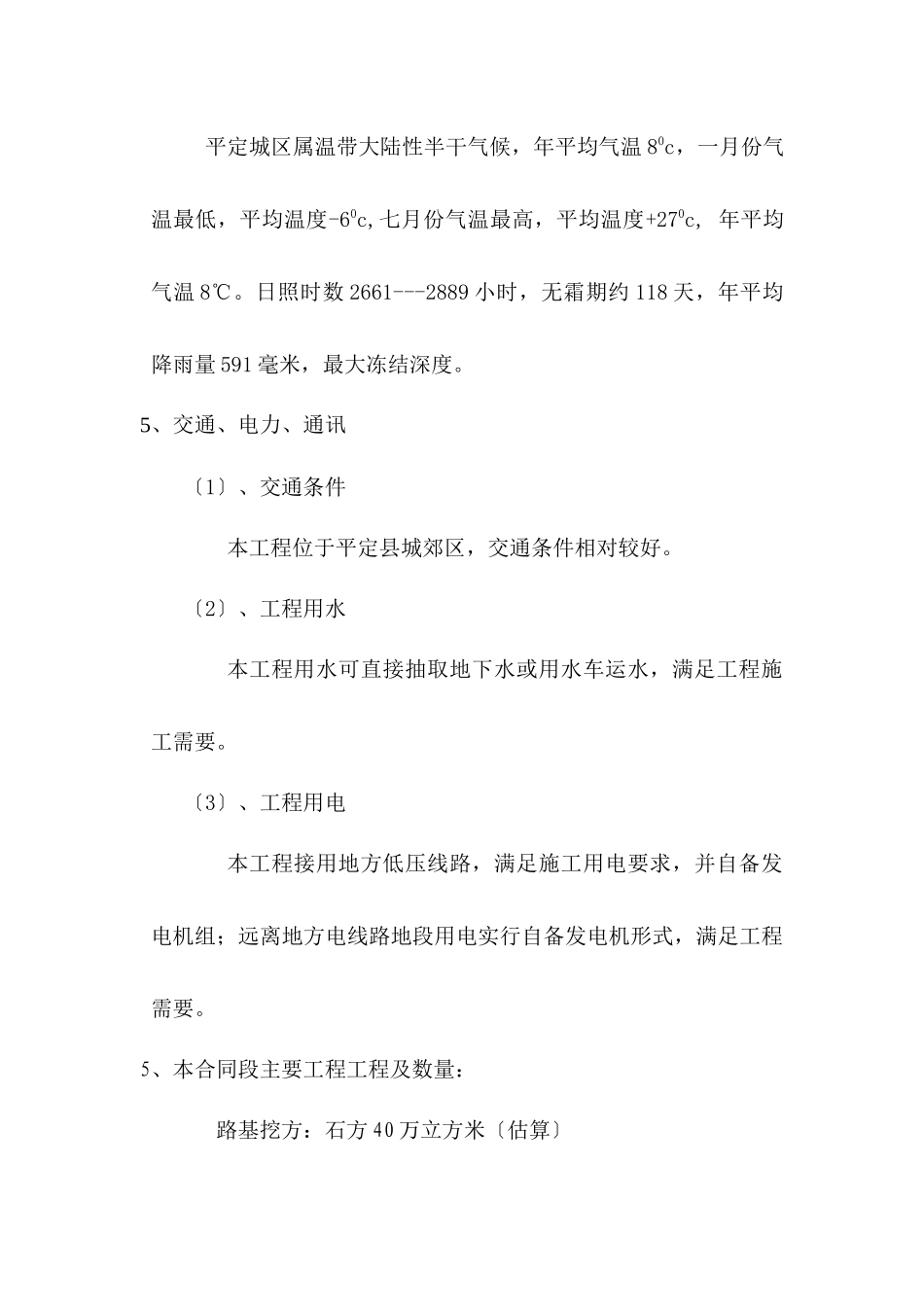

4、气象及水文情况平定城区属温带大陆性半干气候,年平均气温 80c,一月份气温最低,平均温度-60c,七月份气温最高,平均温度+270c, 年平均气温 8℃
日照时数 2661---2889 小时,无霜期约 118 天,年平均降雨量 591 毫米,最大冻结深度
5、交通、电力、通讯〔1〕、交通条件本工程位于平定县城郊区,交通条件相对较好
〔2〕、工程用水本工程用水可直接抽取地下水或用水车运水,满足工程施工需要
〔3〕、工程用电本工程接用地方低压线路,满足施工用电要求,并自备发电机组;远离地方电线路地段用电实行自备发电机形式,满足工程需要
5、本合同段主要工程工程及数量: 路基挖方:石方 40 万立方米〔估算〕 路基填方:石方 48 万立方米〔估算〕6、本合同段工程的主要特点:〔1〕、本路段石工程为主要控制工程
因此我单位拟投入较大的资金、设备及施工
