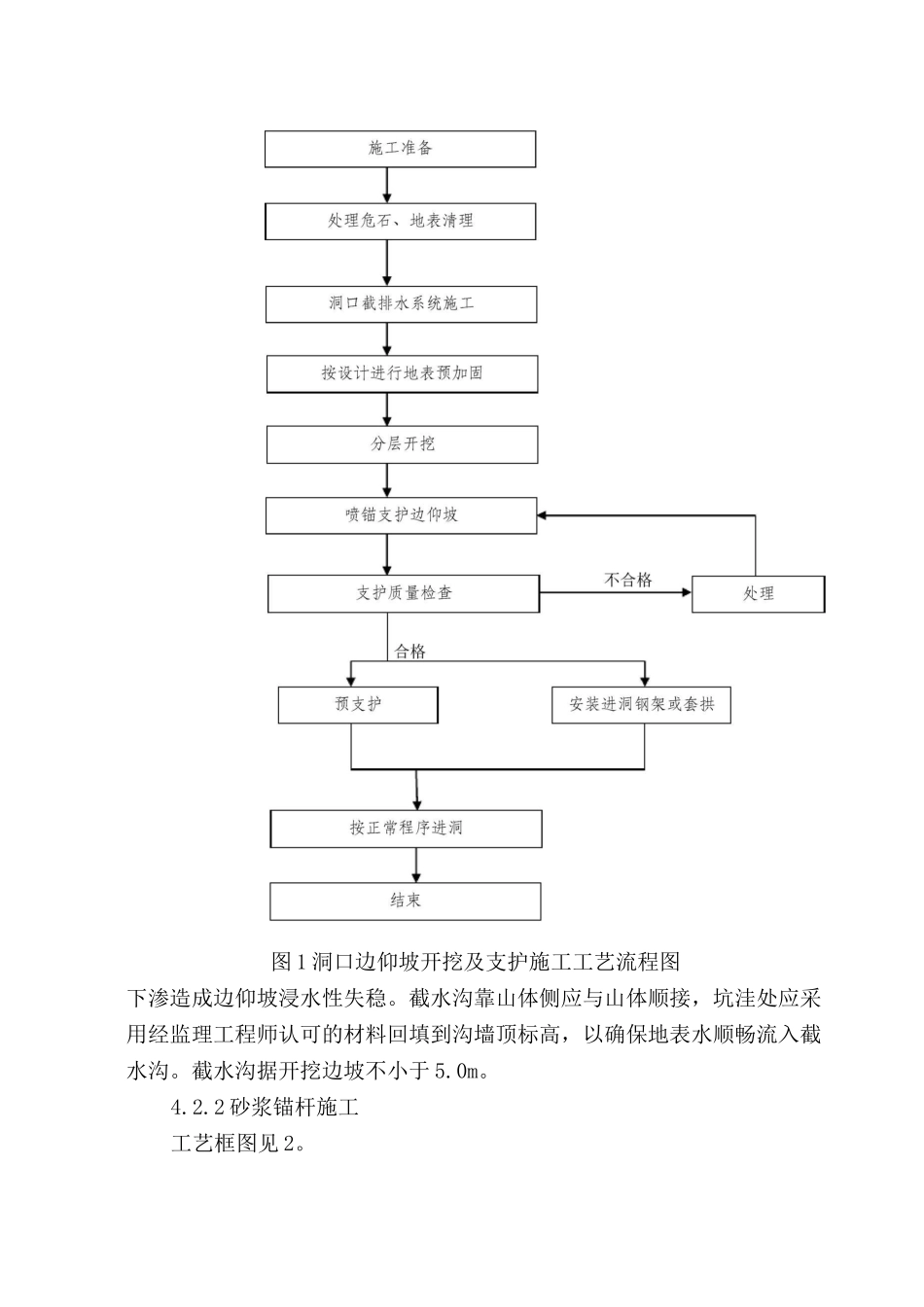

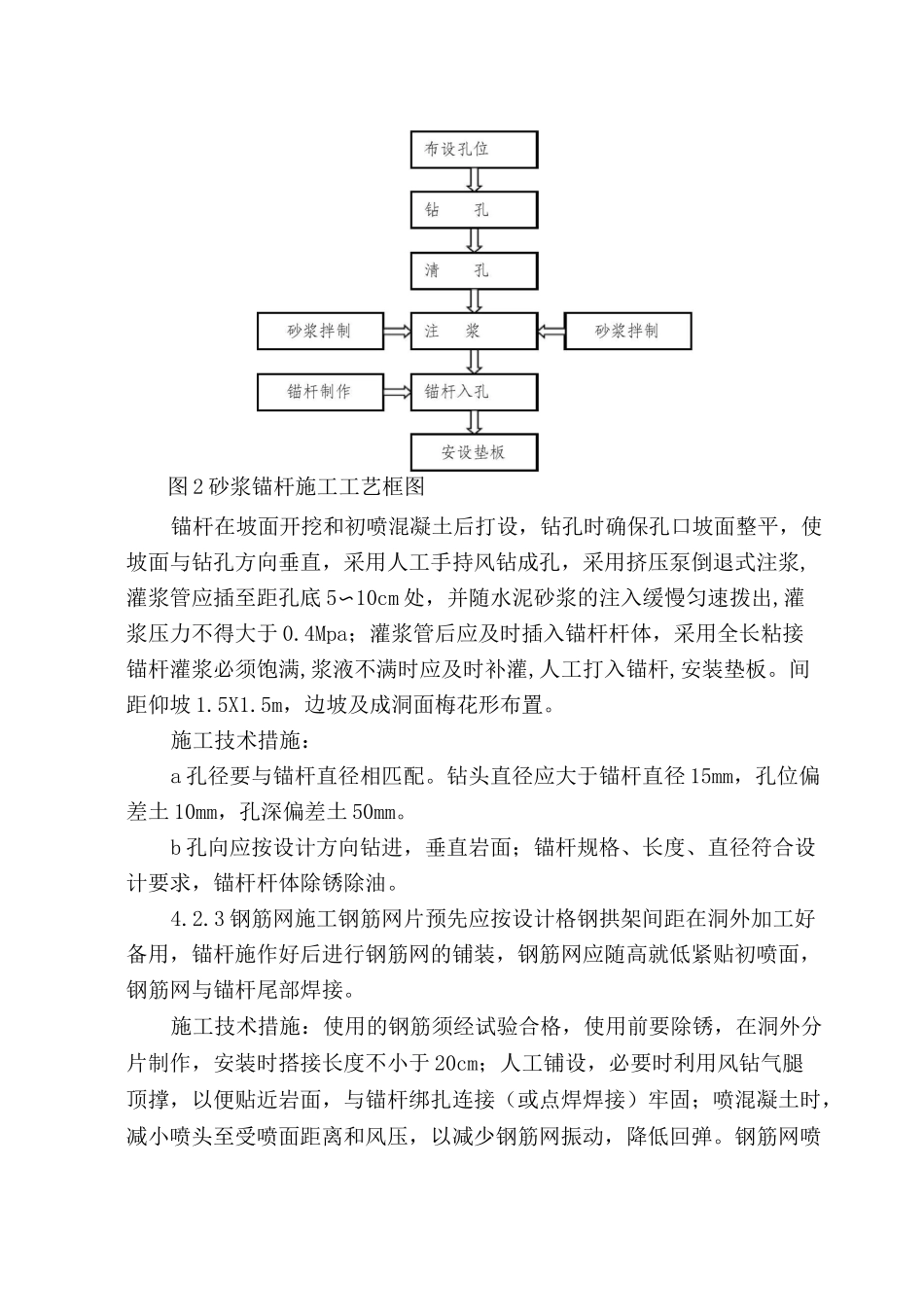

隧道工程边仰坡开挖施工作业指导书1 适用范围适应于隧道边仰坡开挖及支护工程施工。2 作业准备2.1 内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。制定施工安全保证措施,提出应急预案。对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。2.2 外业技术准备施工作业层中所涉及的各种外部技术数据收集。规划洞口生产生活场地平面布置,修建生活房屋,配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要;修建生产用房及设施,配齐并安装好各种生产用设备。3 技术要求3.1 必须按照设计工法进行洞口段开挖作业,以及做好洞口段防护;3.2 严格按照设计文件、《高速铁路隧道工程施工技术指南》及《高速铁路隧道工程施工质量验收标准》施工;4 施工程序与工艺流程4.1 施工工艺流程施工工艺流程见图 14.2 施工程序4.2.1 首先复核图纸,进行原地面复测,准确定出洞口位置,按设计位置放出边、仰坡及洞脸开挖边线。在洞口边、仰坡开挖线外 5m 处设截水沟一道,防止雨水冲刷洞脸,并在坡顶上部按要求埋设观测桩,定时观测下沉情况。截水沟应在洞门开挖前施工完成,以免沟身开挖完成后雨天积水并图 1 洞口边仰坡开挖及支护施工工艺流程图下渗造成边仰坡浸水性失稳。截水沟靠山体侧应与山体顺接,坑洼处应采用经监理工程师认可的材料回填到沟墙顶标高,以确保地表水顺畅流入截水沟。截水沟据开挖边坡不小于 5.0m。4.2.2 砂浆锚杆施工工艺框图见 2。图 2 砂浆锚杆施工工艺框图锚杆在坡面开挖和初喷混凝土后打设,钻孔时确保孔口坡面整平,使坡面与钻孔方向垂直,采用人工手持风钻成孔,采用挤压泵倒退式注浆,灌浆管应插至距孔底 5〜10cm 处,并随水泥砂浆的注入缓慢匀速拨出,灌浆压力不得大于 0.4Mpa;灌浆管后应及时插入锚杆杆体,采用全长粘接锚杆灌浆必须饱满,浆液不满时应及时补灌,人工打入锚杆,安装垫板。间距仰坡 1.5X1.5m,边坡及成洞面梅花形布置。施工技术措施:a 孔径要与锚杆直径相匹配。钻头直径应大于锚杆直径 15mm,孔位偏差土 10mm,孔深偏差土 50mm。b 孔向应按设计方向钻进,垂直岩面;锚杆规格、长度、直径符合设计要求,锚杆杆体除锈除油。4.2.3 钢筋网施工钢筋网片预先应按设计格钢拱架间距在洞外加工好备用,锚杆施作好后进行钢筋网的铺装,钢筋网应随高就低紧贴...
