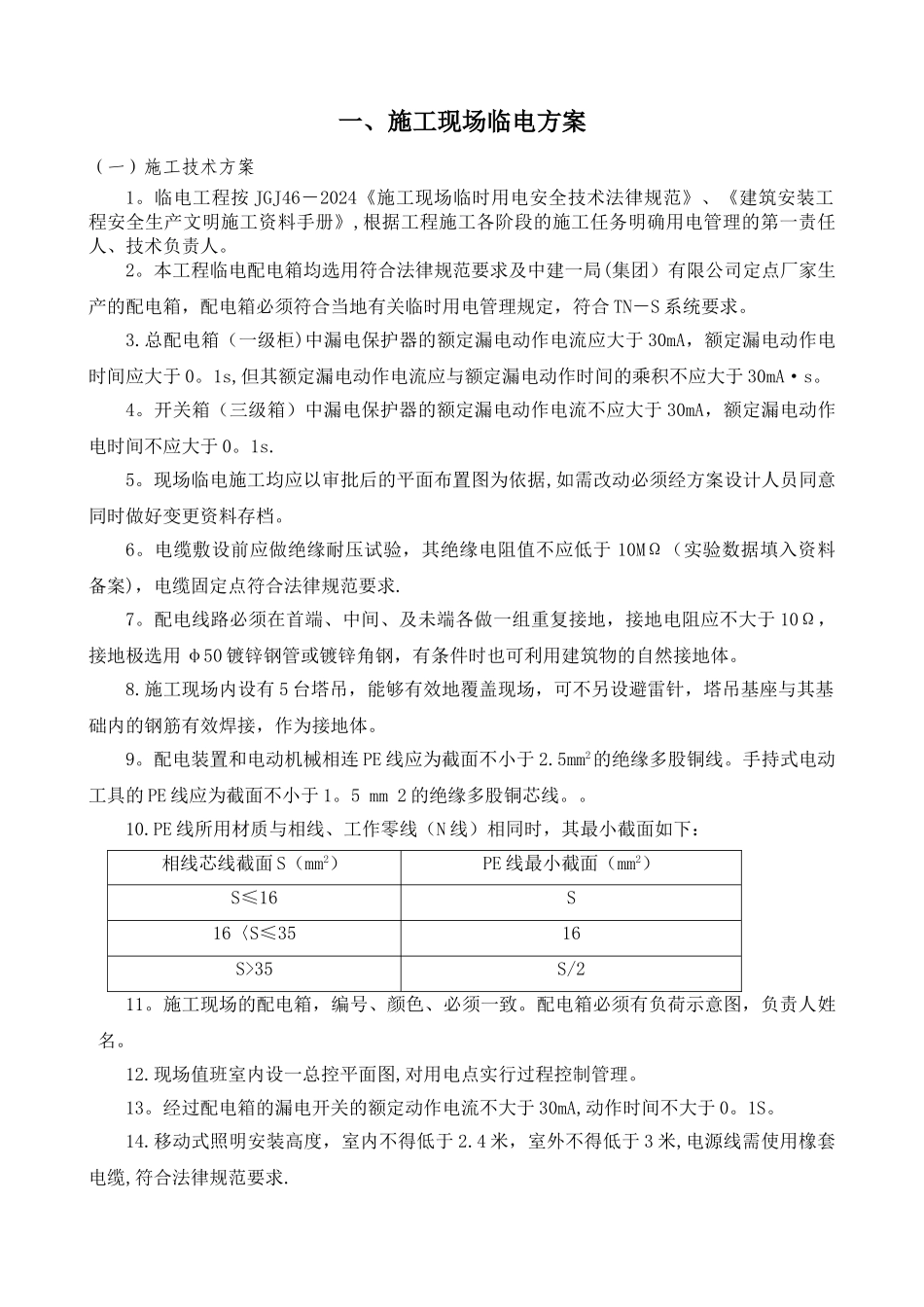

一、施工现场临电方案(一)施工技术方案1。临电工程按 JGJ46-2024《施工现场临时用电安全技术法律规范》、《建筑安装工程安全生产文明施工资料手册》,根据工程施工各阶段的施工任务明确用电管理的第一责任人、技术负责人。2。本工程临电配电箱均选用符合法律规范要求及中建一局(集团)有限公司定点厂家生产的配电箱,配电箱必须符合当地有关临时用电管理规定,符合 TN-S 系统要求。3.总配电箱(一级柜)中漏电保护器的额定漏电动作电流应大于 30mA,额定漏电动作电时间应大于 0。1s,但其额定漏电动作电流应与额定漏电动作时间的乘积不应大于 30mA·s。4。开关箱(三级箱)中漏电保护器的额定漏电动作电流不应大于 30mA,额定漏电动作电时间不应大于 0。1s.5。现场临电施工均应以审批后的平面布置图为依据,如需改动必须经方案设计人员同意同时做好变更资料存档。6。电缆敷设前应做绝缘耐压试验,其绝缘电阻值不应低于 10MΩ(实验数据填入资料备案),电缆固定点符合法律规范要求.7。配电线路必须在首端、中间、及未端各做一组重复接地,接地电阻应不大于 10Ω,接地极选用 φ50 镀锌钢管或镀锌角钢,有条件时也可利用建筑物的自然接地体。8.施工现场内设有 5 台塔吊,能够有效地覆盖现场,可不另设避雷针,塔吊基座与其基础内的钢筋有效焊接,作为接地体。9。配电装置和电动机械相连 PE 线应为截面不小于 2.5mm2的绝缘多股铜线。手持式电动工具的 PE 线应为截面不小于 1。5 mm 2 的绝缘多股铜芯线。。10.PE 线所用材质与相线、工作零线(N 线)相同时,其最小截面如下:相线芯线截面 S(mm2)PE 线最小截面(mm2)S≤16S16〈S≤3516S>35S/211。施工现场的配电箱,编号、颜色、必须一致。配电箱必须有负荷示意图,负责人姓名。12.现场值班室内设一总控平面图,对用电点实行过程控制管理。13。经过配电箱的漏电开关的额定动作电流不大于 30mA,动作时间不大于 0。1S。14.移动式照明安装高度,室内不得低于 2.4 米,室外不得低于 3 米,电源线需使用橡套电缆,符合法律规范要求.15。安全停用电管理:A、施工现场停止作业 1 小时以上时,应将配电箱断电上锁。B、对配电箱进行定期维修、检查时,必须将其前一级相应的电源隔离开关分闸断开,并悬挂“禁止合闸、有人工作"的停电标志牌,严禁带电作业。C、对配电箱、开关箱的操作按以下顺序:A1:送电操作顺序:总配电箱▬►分配电箱▬►开关箱A2:停电操作顺序:开关箱▬►...
