三维网植草施工技术方案

三维网植草施工技术方案_第1页
1/4
三维网植草施工技术方案_第2页
2/4
三维网植草施工技术方案_第3页
3/4

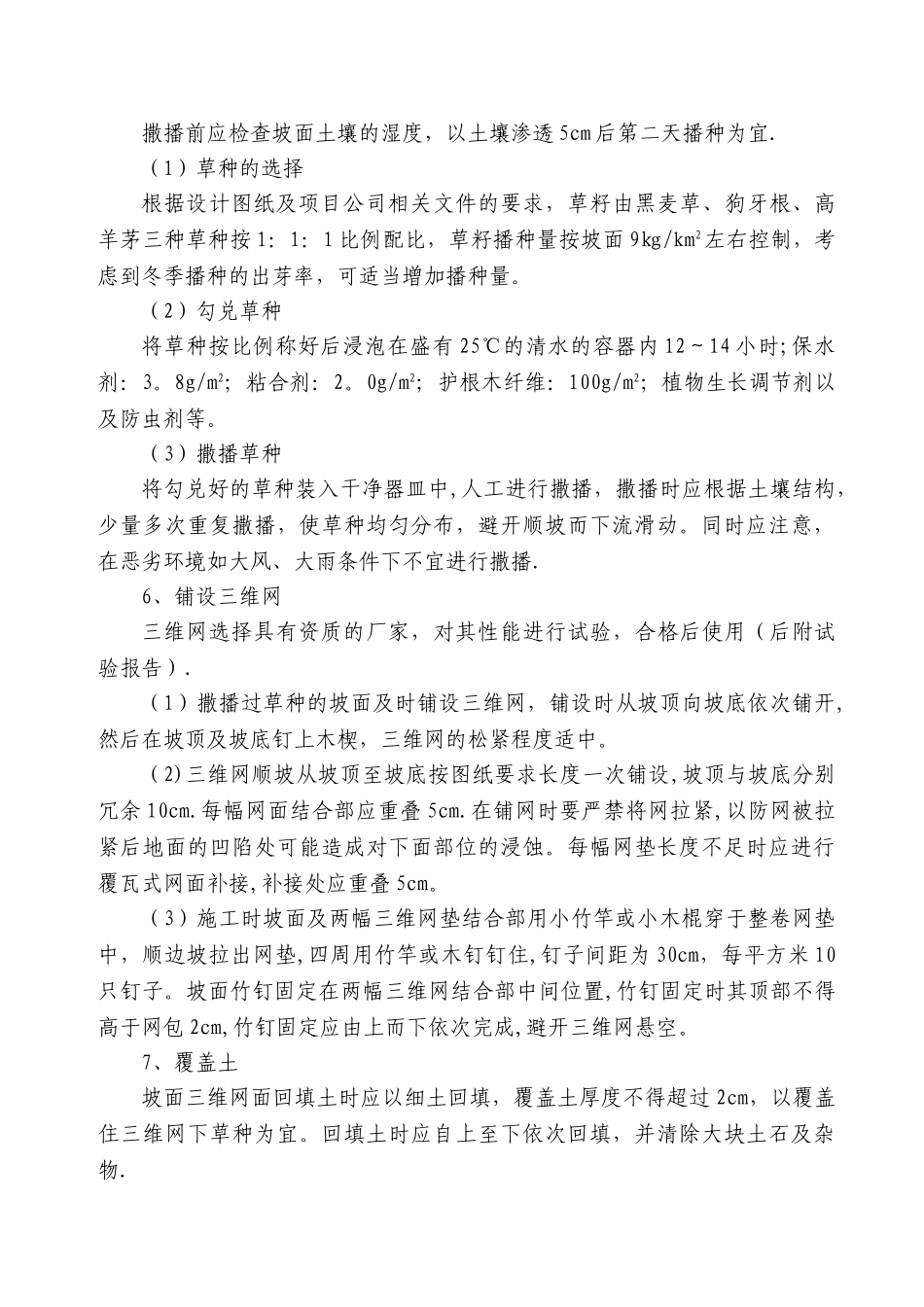

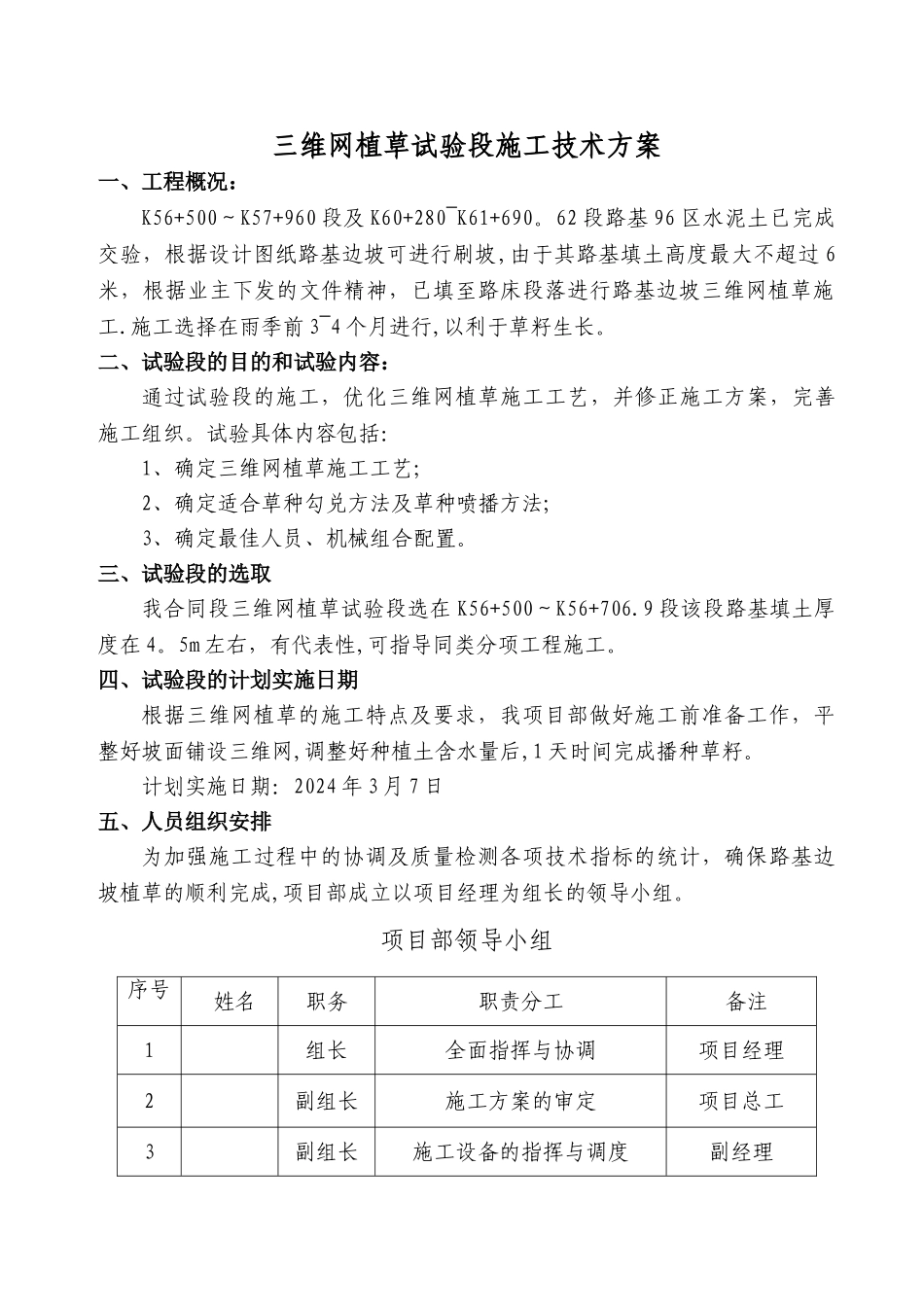

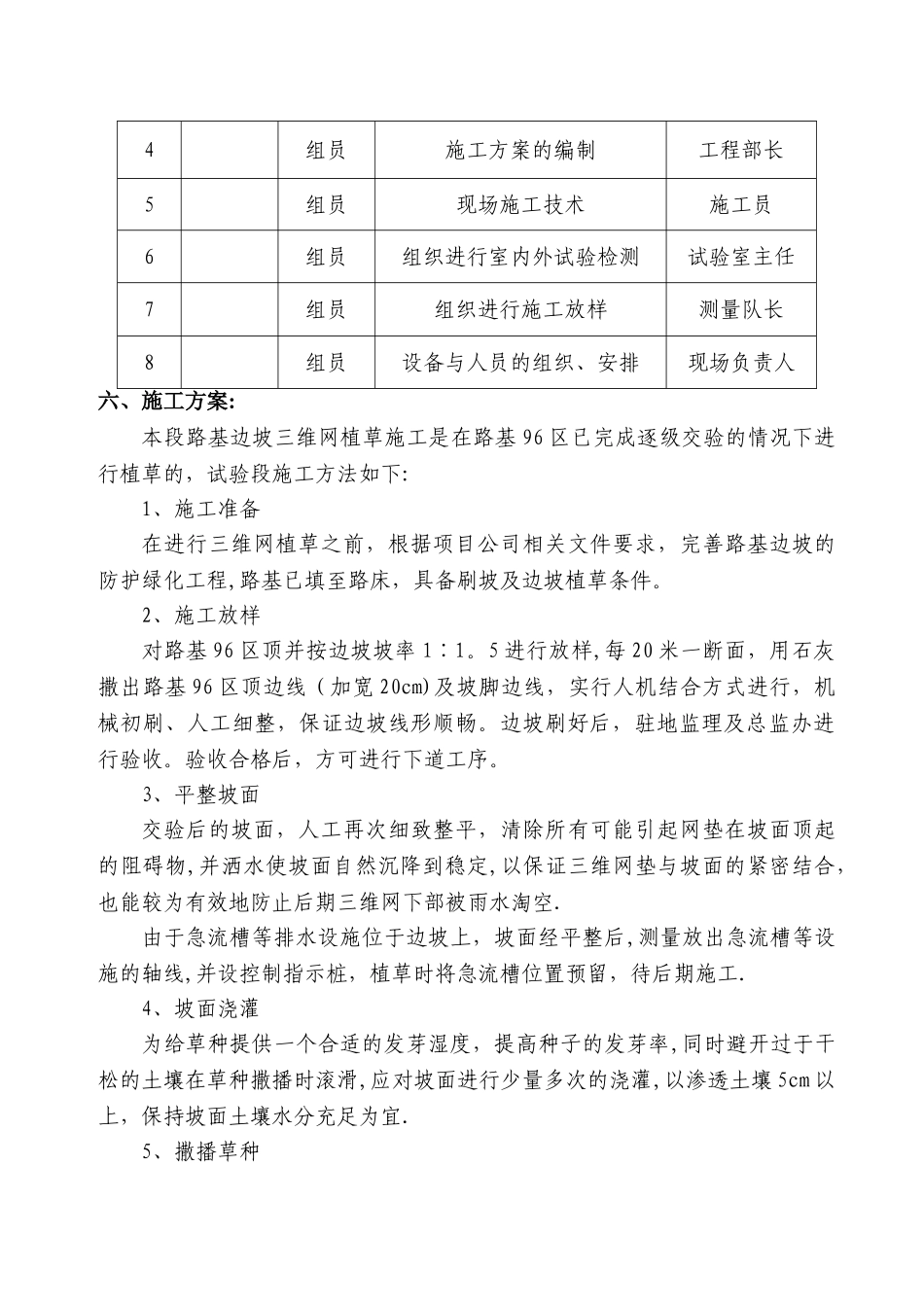

三维网植草试验段施工技术方案一、工程概况: K56+500~K57+960 段及 K60+280~K61+690。62 段路基 96 区水泥土已完成交验,根据设计图纸路基边坡可进行刷坡,由于其路基填土高度最大不超过 6米,根据业主下发的文件精神,已填至路床段落进行路基边坡三维网植草施工.施工选择在雨季前 3~4 个月进行,以利于草籽生长。二、试验段的目的和试验内容:通过试验段的施工,优化三维网植草施工工艺,并修正施工方案,完善施工组织。试验具体内容包括:1、确定三维网植草施工工艺;2、确定适合草种勾兑方法及草种喷播方法;3、确定最佳人员、机械组合配置。三、试验段的选取我合同段三维网植草试验段选在 K56+500~K56+706.9 段该段路基填土厚度在 4。5m 左右,有代表性,可指导同类分项工程施工。四、试验段的计划实施日期根据三维网植草的施工特点及要求,我项目部做好施工前准备工作,平整好坡面铺设三维网,调整好种植土含水量后,1 天时间完成播种草籽。计划实施日期:2024 年 3 月 7 日五、人员组织安排为加强施工过程中的协调及质量检测各项技术指标的统计,确保路基边坡植草的顺利完成,项目部成立以项目经理为组长的领导小组。项目部领导小组序号姓名职务职责分工备注1组长全面指挥与协调项目经理2副组长施工方案的审定项目总工3副组长施工设备的指挥与调度副经理4组员施工方案的编制工程部长5组员现场施工技术施工员6组员组织进行室内外试验检测试验室主任7组员组织进行施工放样测量队长8组员设备与人员的组织、安排现场负责人六、施工方案: 本段路基边坡三维网植草施工是在路基 96 区已完成逐级交验的情况下进行植草的,试验段施工方法如下:1、施工准备在进行三维网植草之前,根据项目公司相关文件要求,完善路基边坡的防护绿化工程,路基已填至路床,具备刷坡及边坡植草条件。2、施工放样对路基 96 区顶并按边坡坡率 1∶1。5 进行放样,每 20 米一断面,用石灰撒出路基 96 区顶边线(加宽 20cm)及坡脚边线,实行人机结合方式进行,机械初刷、人工细整,保证边坡线形顺畅。边坡刷好后,驻地监理及总监办进行验收。验收合格后,方可进行下道工序。3、平整坡面交验后的坡面,人工再次细致整平,清除所有可能引起网垫在坡面顶起的阻碍物,并洒水使坡面自然沉降到稳定,以保证三维网垫与坡面的紧密结合,也能较为有效地防止后期三维网下部被雨水淘空.由于急流槽等排水设施位于边坡上,坡面经平整后,测量放出急流槽等设施的轴线,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

三维网植草施工技术方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
