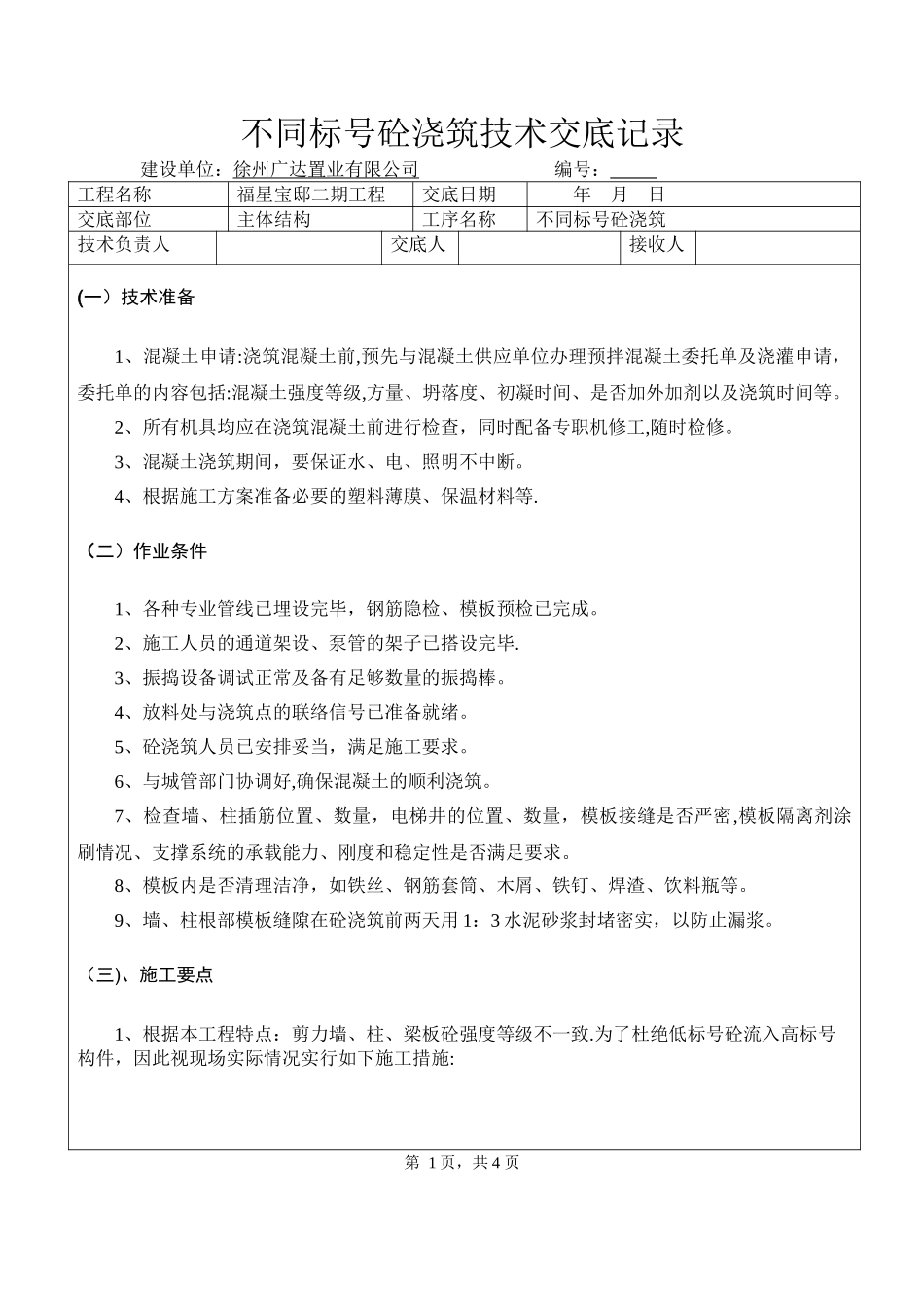

不同标号砼浇筑技术交底记录建设单位:徐州广达置业有限公司 编号: 工程名称福星宝邸二期工程交底日期 年 月 日交底部位主体结构工序名称不同标号砼浇筑技术负责人交底人接收人(一)技术准备1、混凝土申请:浇筑混凝土前,预先与混凝土供应单位办理预拌混凝土委托单及浇灌申请,委托单的内容包括:混凝土强度等级,方量、坍落度、初凝时间、是否加外加剂以及浇筑时间等
2、所有机具均应在浇筑混凝土前进行检查,同时配备专职机修工,随时检修
3、混凝土浇筑期间,要保证水、电、照明不中断
4、根据施工方案准备必要的塑料薄膜、保温材料等
(二)作业条件1、各种专业管线已埋设完毕,钢筋隐检、模板预检已完成
2、施工人员的通道架设、泵管的架子已搭设完毕
3、振捣设备调试正常及备有足够数量的振捣棒
4、放料处与浇筑点的联络信号已准备就绪
5、砼浇筑人员已安排妥当,满足施工要求
6、与城管部门协调好,确保混凝土的顺利浇筑
7、检查墙、柱插筋位置、数量,电梯井的位置、数量,模板接缝是否严密,模板隔离剂涂刷情况、支撑系统的承载能力、刚度和稳定性是否满足要求
8、模板内是否清理洁净,如铁丝、钢筋套筒、木屑、铁钉、焊渣、饮料瓶等
9、墙、柱根部模板缝隙在砼浇筑前两天用 1:3 水泥砂浆封堵密实,以防止漏浆

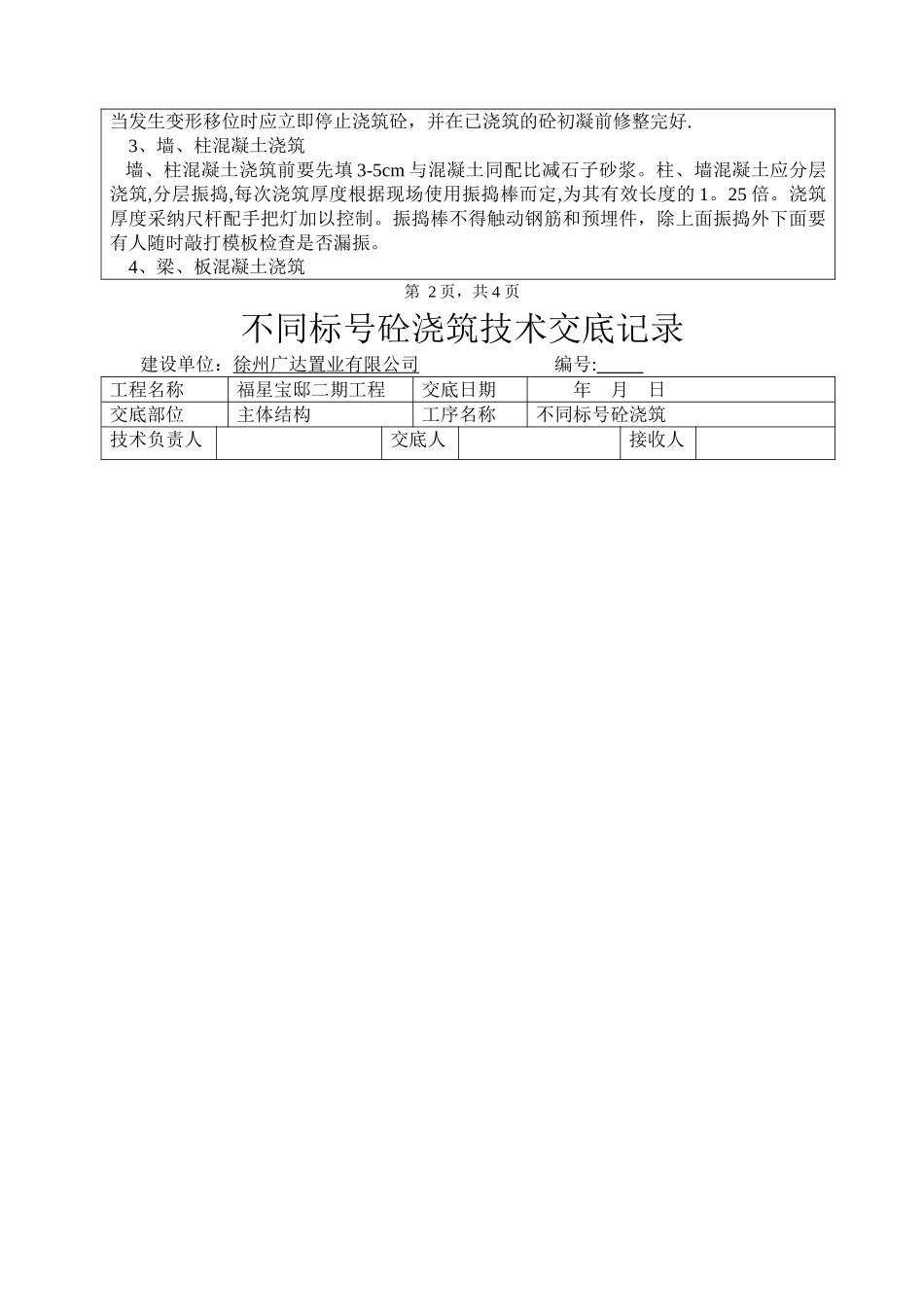

(三)、施工要点1、根据本工程特点:剪力墙、柱、梁板砼强度等级不一致

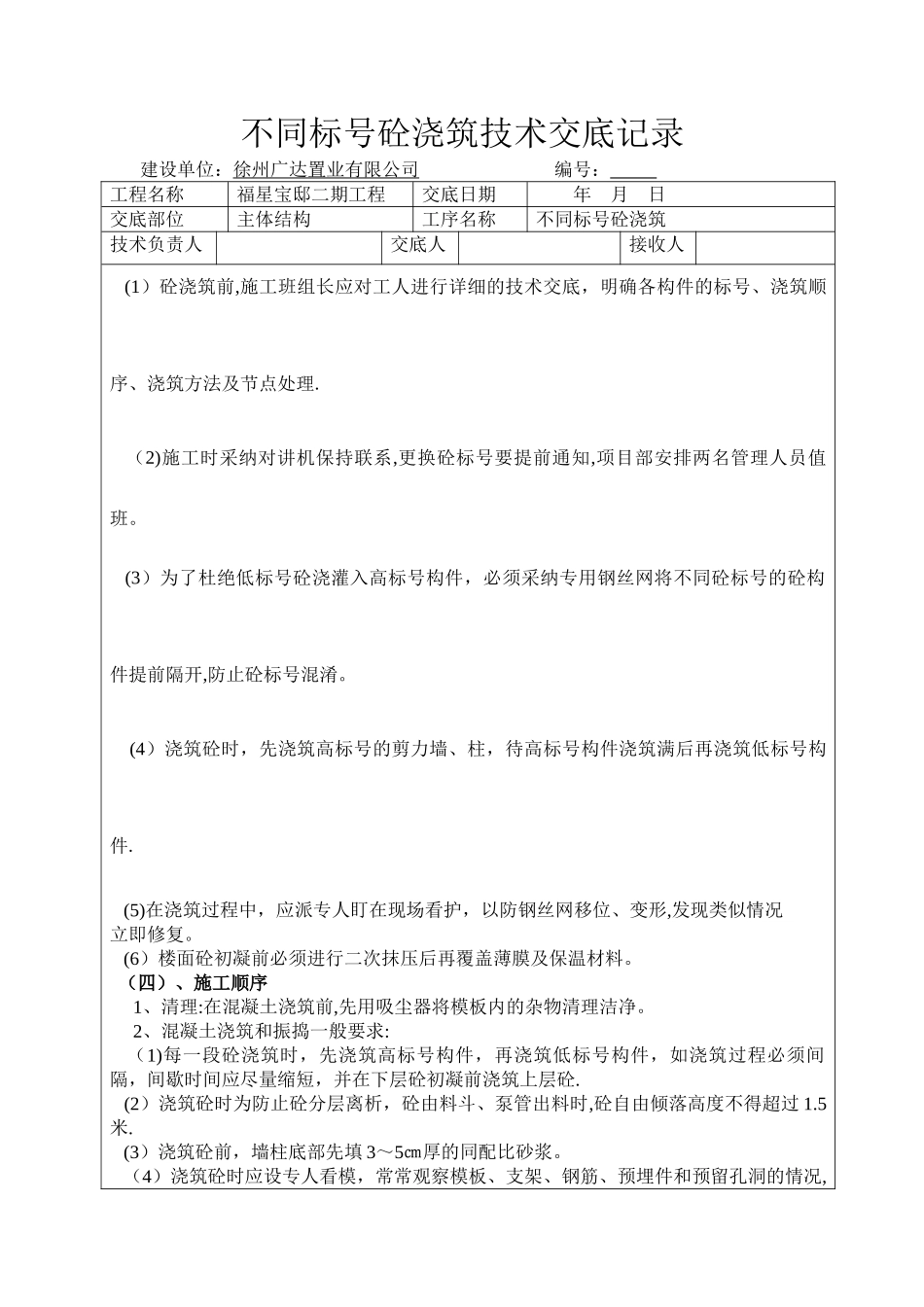

为了杜绝低标号砼流入高标号构件,因此视现场实际情况实行如下施工措施:第 1 页,共 4 页不同标号砼浇筑技术交底记录建设单位:徐州广达置业有限公司 编号: 工程名称福星宝邸二期工程交底日期 年 月 日交底部位主体结构工序名称不同标号砼浇筑技术负责人交底人接收人 (1)砼浇筑前,施工班组长应对工人进行详细的技术交底,明确各构件的标号、浇筑顺序、浇筑方法及节点处理
(2)施工时采纳对讲机保持联系,更换砼标号要提前通知,项目部安排两名管理人员值班
