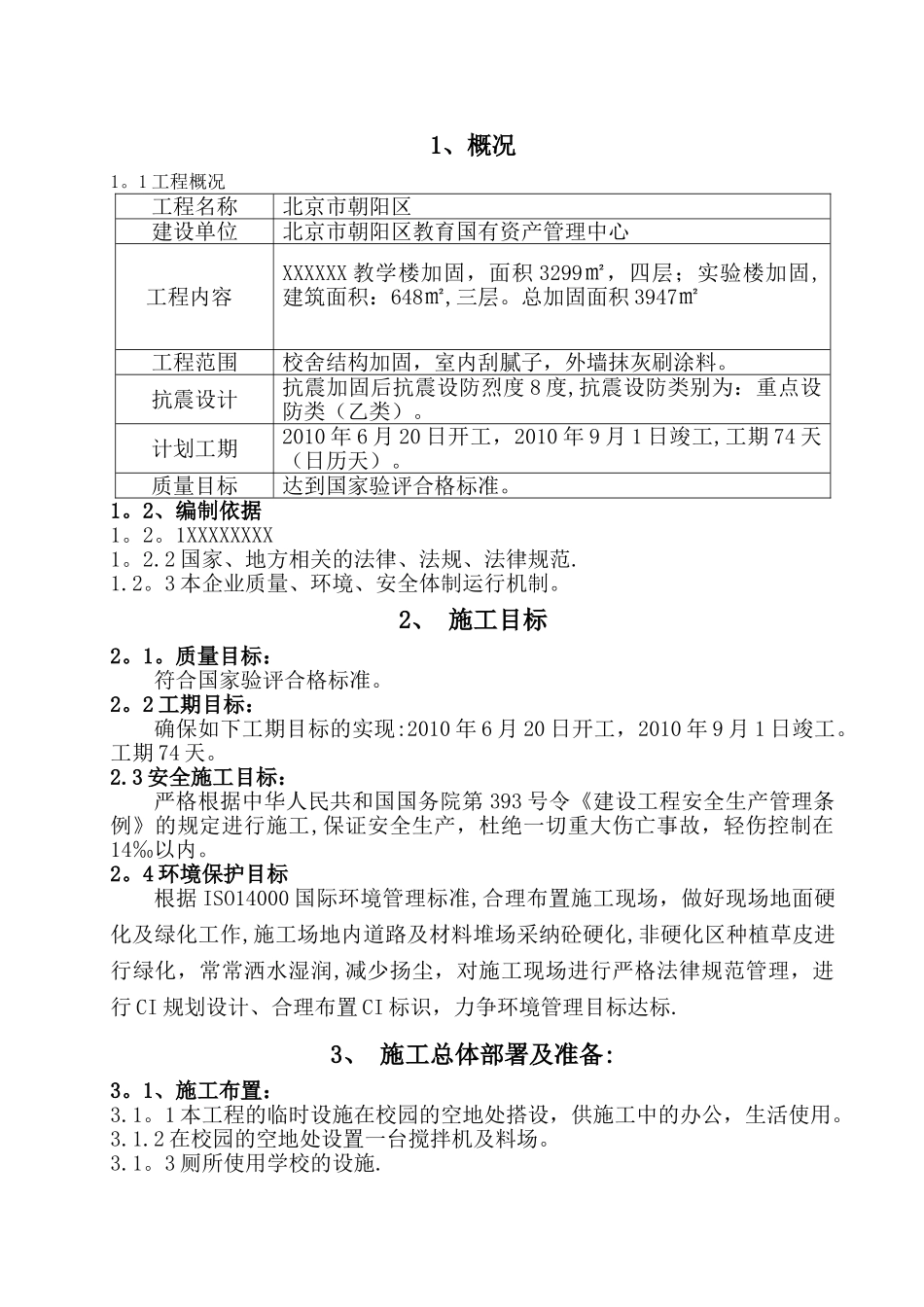

1 工程概况工程名称北京市朝阳区建设单位北京市朝阳区教育国有资产管理中心工程内容XXXXXX 教学楼加固,面积 3299㎡,四层;实验楼加固,建筑面积:648㎡,三层
总加固面积 3947㎡工程范围校舍结构加固,室内刮腻子,外墙抹灰刷涂料
抗震设计抗震加固后抗震设防烈度 8 度,抗震设防类别为:重点设防类(乙类)
计划工期2010 年 6 月 20 日开工,2010 年 9 月 1 日竣工,工期 74 天(日历天)
质量目标达到国家验评合格标准
2、编制依据1
1XXXXXXXX1
2 国家、地方相关的法律、法规、法律规范
3 本企业质量、环境、安全体制运行机制
2、 施工目标2
质量目标:符合国家验评合格标准
2 工期目标:确保如下工期目标的实现:2010 年 6 月 20 日开工,2010 年 9 月 1 日竣工
工期 74 天
3 安全施工目标:严格根据中华人民共和国国务院第 393 号令《建设工程安全生产管理条例》的规定进行施工,保证安全生产,杜绝一切重大伤亡事故,轻伤控制在14‰以内
4 环境保护目标根据 ISO14000 国际环境管理标准,合理布置施工现场,做好现场地面硬化及绿化工作,施工场地内道路及材料堆场采纳砼硬化,非硬化区种植草皮进行绿化,常常洒水湿润,减少扬尘,对施工现场进行严格法律规范管理,进行 CI 规划设计、合理布置 CI 标识,力争环境管理目标达标
3、 施工总体部署及准备:3
1、施工布置:3
1 本工程的临时设施在校园的空地处搭设,供施工中的办公,生活使用
2 在校园的空地处设置一台搅拌机及料场
3 厕所使用学校的设施
4 水电来源由校方指定解决,施工方挂表使用

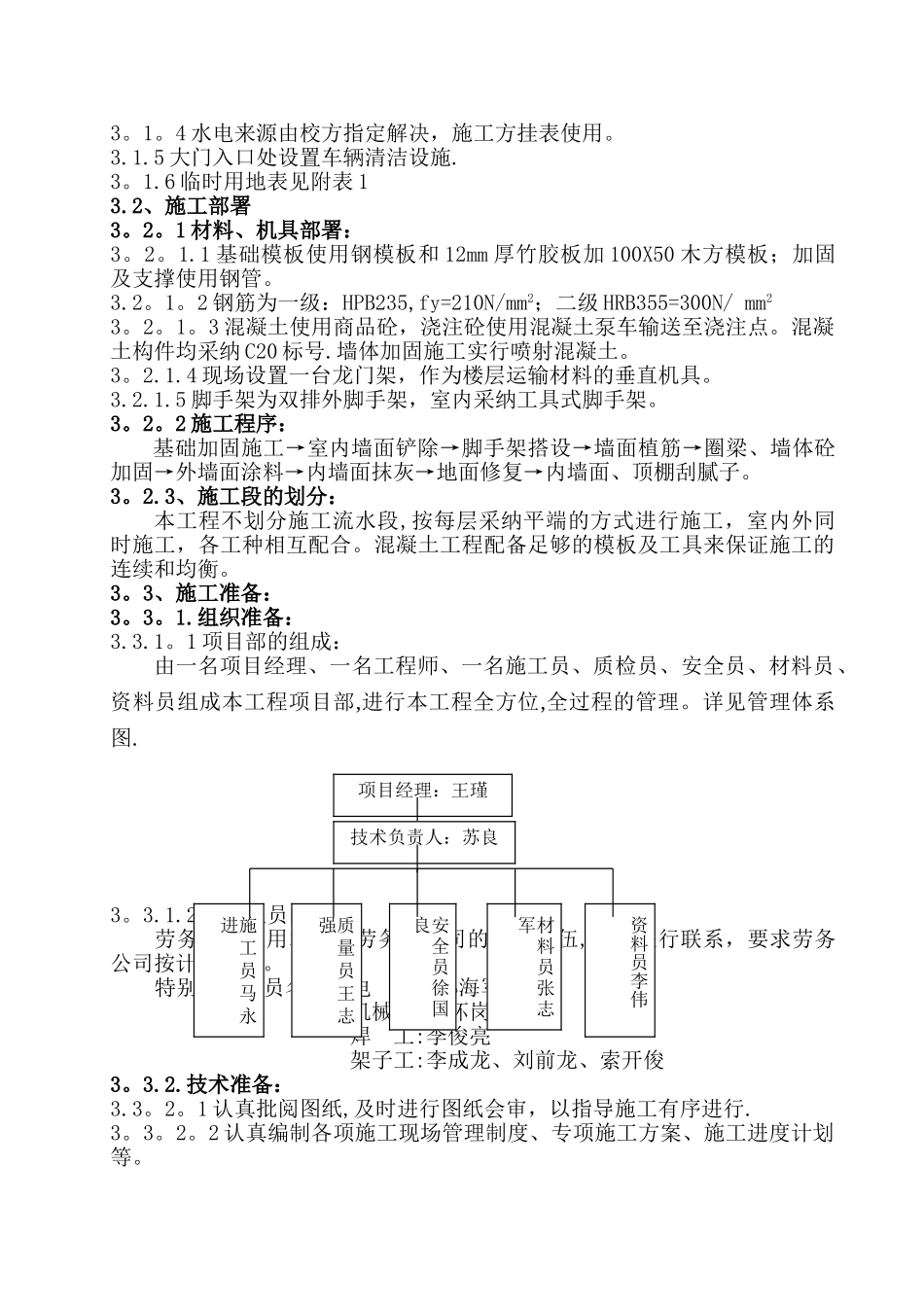

5 大门入口处设置车辆清洁设施
6 临时用地表见附表 13

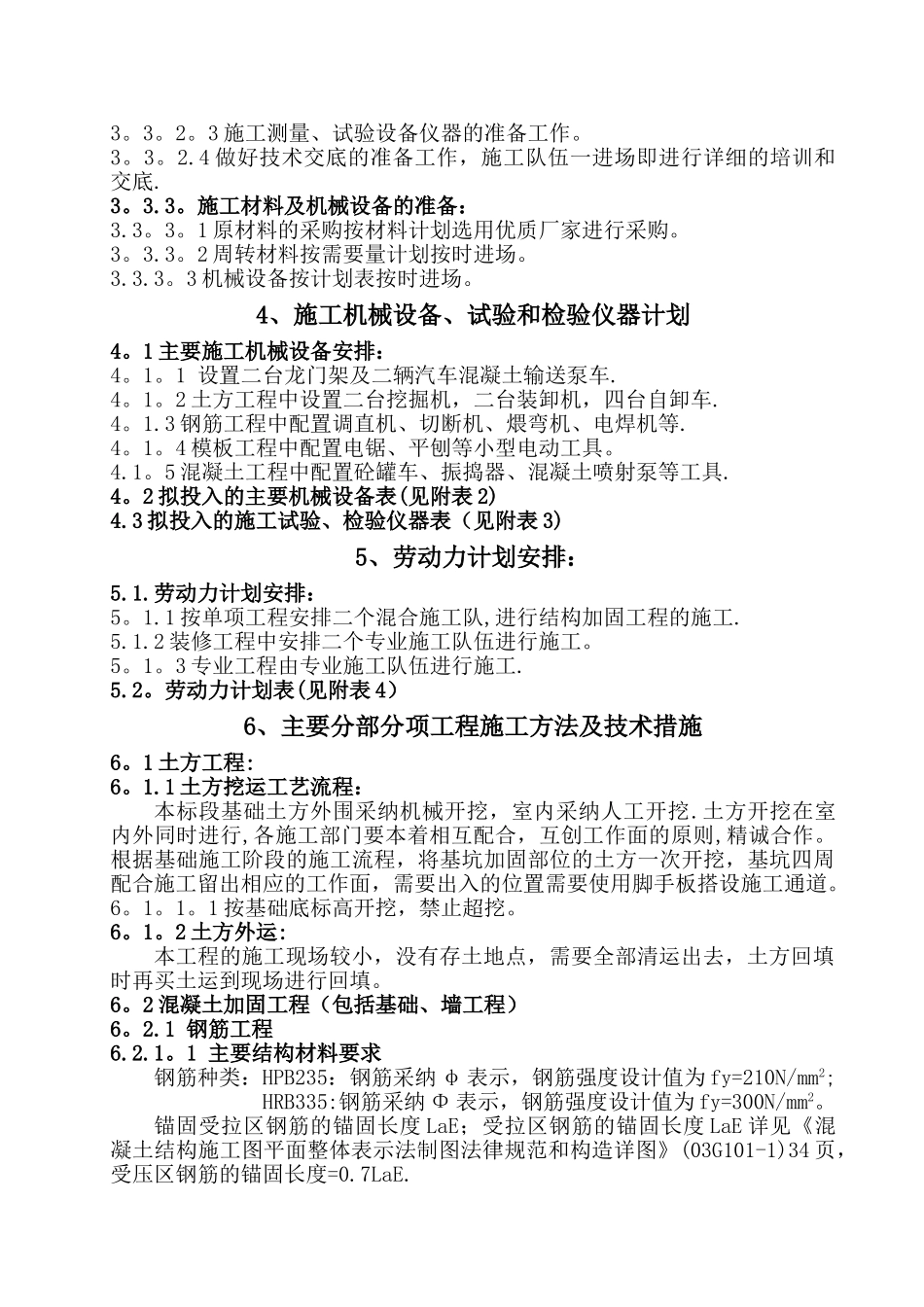

2、施工部署3
