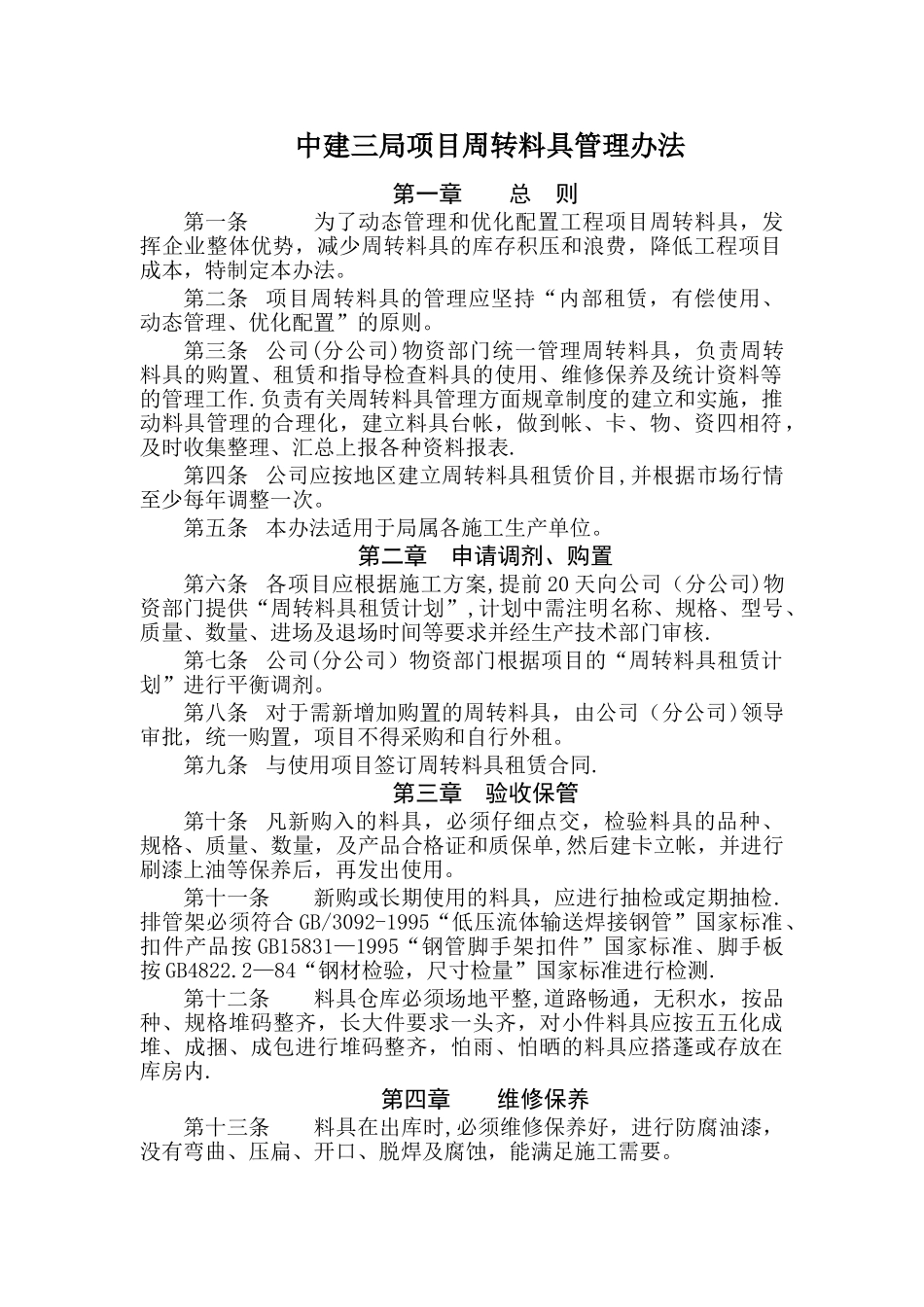

中建三局项目周转料具管理办法第一章 总 则第一条为了动态管理和优化配置工程项目周转料具,发挥企业整体优势,减少周转料具的库存积压和浪费,降低工程项目成本,特制定本办法
第二条 项目周转料具的管理应坚持“内部租赁,有偿使用、动态管理、优化配置”的原则
第三条 公司(分公司)物资部门统一管理周转料具,负责周转料具的购置、租赁和指导检查料具的使用、维修保养及统计资料等的管理工作
负责有关周转料具管理方面规章制度的建立和实施,推动料具管理的合理化,建立料具台帐,做到帐、卡、物、资四相符,及时收集整理、汇总上报各种资料报表
第四条 公司应按地区建立周转料具租赁价目,并根据市场行情至少每年调整一次
第五条 本办法适用于局属各施工生产单位
第二章 申请调剂、购置第六条 各项目应根据施工方案,提前 20 天向公司(分公司)物资部门提供“周转料具租赁计划”,计划中需注明名称、规格、型号、质量、数量、进场及退场时间等要求并经生产技术部门审核
第七条 公司(分公司)物资部门根据项目的“周转料具租赁计划”进行平衡调剂
第八条 对于需新增加购置的周转料具,由公司(分公司)领导审批,统一购置,项目不得采购和自行外租
第九条 与使用项目签订周转料具租赁合同
第三章 验收保管第十条 凡新购入的料具,必须仔细点交,检验料具的品种、规格、质量、数量,及产品合格证和质保单,然后建卡立帐,并进行刷漆上油等保养后,再发出使用
第十一条新购或长期使用的料具,应进行抽检或定期抽检
排管架必须符合 GB/3092-1995“低压流体输送焊接钢管”国家标准、扣件产品按 GB15831—1995“钢管脚手架扣件”国家标准、脚手板按 GB4822
2—84“钢材检验,尺寸检量”国家标准进行检测
第十二条料具仓库必须场地平整,道路畅通,无积水,按品种、规格堆码整齐,长大件要求一头齐,对小件料具应按五五化成堆、成捆、成包进行堆码整
