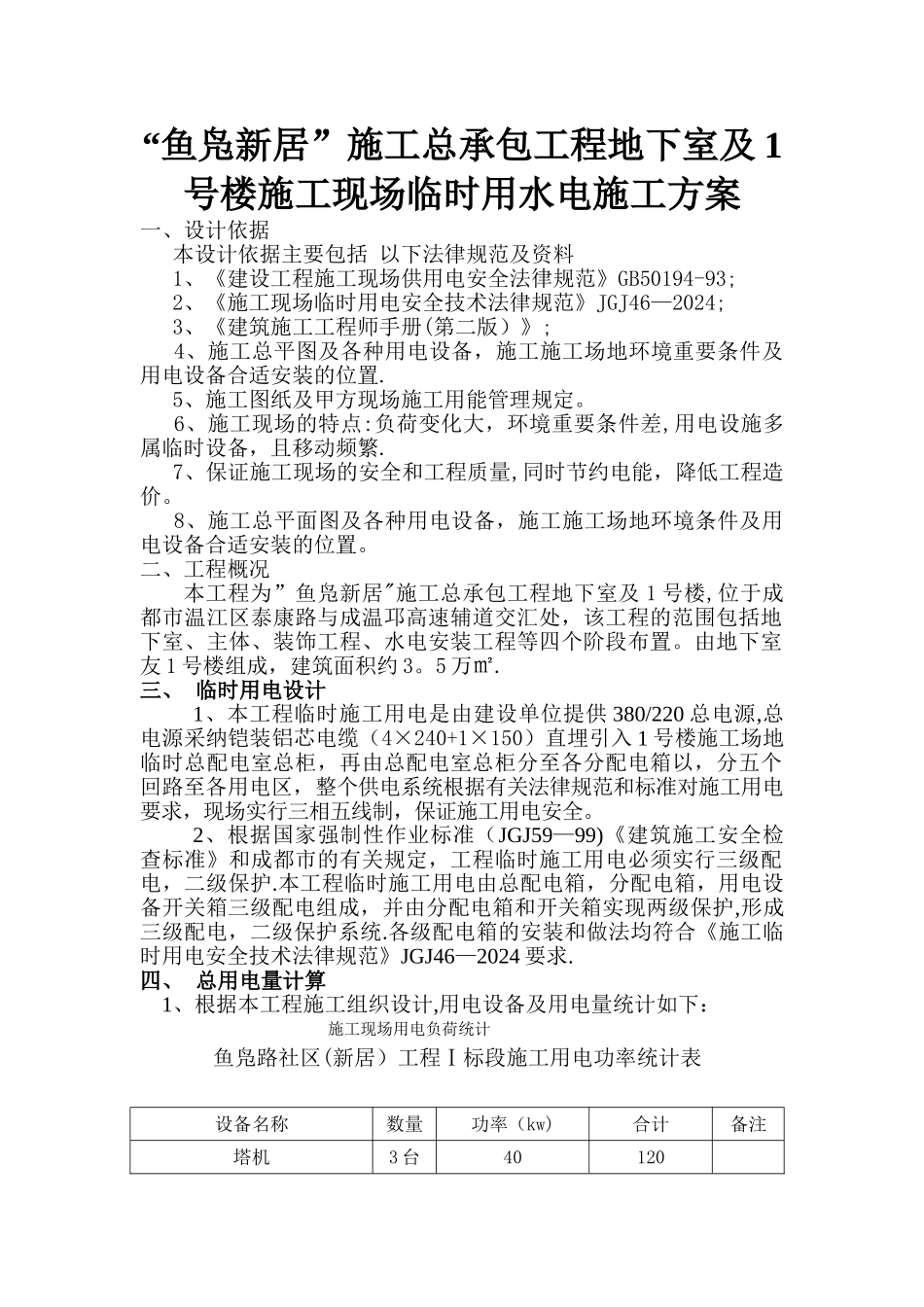

“鱼凫新居"施工总承包工程临时用水电专项施工方案四川竞辉建工有限公司鱼凫新居施工总承包工程地下室及 1 号楼临时用电安全施工方案审批表工程名称“鱼凫新居"施工总承包工程 1 号楼建设单位建管单位监理单位施工单位建设单位审批人: 年 月 日建管单位审批人: 年 月 日监理单位审批人:年 月 日施工单位:项目经理: 编制人: 年 月 日“鱼凫新居"施工总承包工程 1 号楼临时用电安全施工方案批准人总(副)工程师批准时间项目经理项目技术负责审 核 人编 写 人编 号“鱼凫新居”施工总承包工程地下室及 1号楼施工现场临时用水电施工方案一、设计依据 本设计依据主要包括 以下法律规范及资料 1、《建设工程施工现场供用电安全法律规范》GB50194-93; 2、《施工现场临时用电安全技术法律规范》JGJ46—2024; 3、《建筑施工工程师手册(第二版)》; 4、施工总平图及各种用电设备,施工施工场地环境重要条件及用电设备合适安装的位置. 5、施工图纸及甲方现场施工用能管理规定。 6、施工现场的特点:负荷变化大,环境重要条件差,用电设施多属临时设备,且移动频繁. 7、保证施工现场的安全和工程质量,同时节约电能,降低工程造价。 8、施工总平面图及各种用电设备,施工施工场地环境条件及用电设备合适安装的位置。二、工程概况本工程为”鱼凫新居"施工总承包工程地下室及 1 号楼,位于成都市温江区泰康路与成温邛高速辅道交汇处,该工程的范围包括地下室、主体、装饰工程、水电安装工程等四个阶段布置。由地下室友 1 号楼组成,建筑面积约 3。5 万㎡.三、 临时用电设计1、本工程临时施工用电是由建设单位提供 380/220 总电源,总电源采纳铠装铝芯电缆(4×240+1×150)直埋引入 1 号楼施工场地临时总配电室总柜,再由总配电室总柜分至各分配电箱以,分五个回路至各用电区,整个供电系统根据有关法律规范和标准对施工用电要求,现场实行三相五线制,保证施工用电安全。2、根据国家强制性作业标准(JGJ59—99)《建筑施工安全检查标准》和成都市的有关规定,工程临时施工用电必须实行三级配电,二级保护.本工程临时施工用电由总配电箱,分配电箱,用电设备开关箱三级配电组成,并由分配电箱和开关箱实现两级保护,形成三级配电,二级保护系统.各级配电箱的安装和做法均符合《施工临时用电安全技术法律规范》JGJ46—2024 要求.四、 总用电量计算1、根据本工程施工组织设计,用电设备及用电量统计如下:施工现场用电负...
