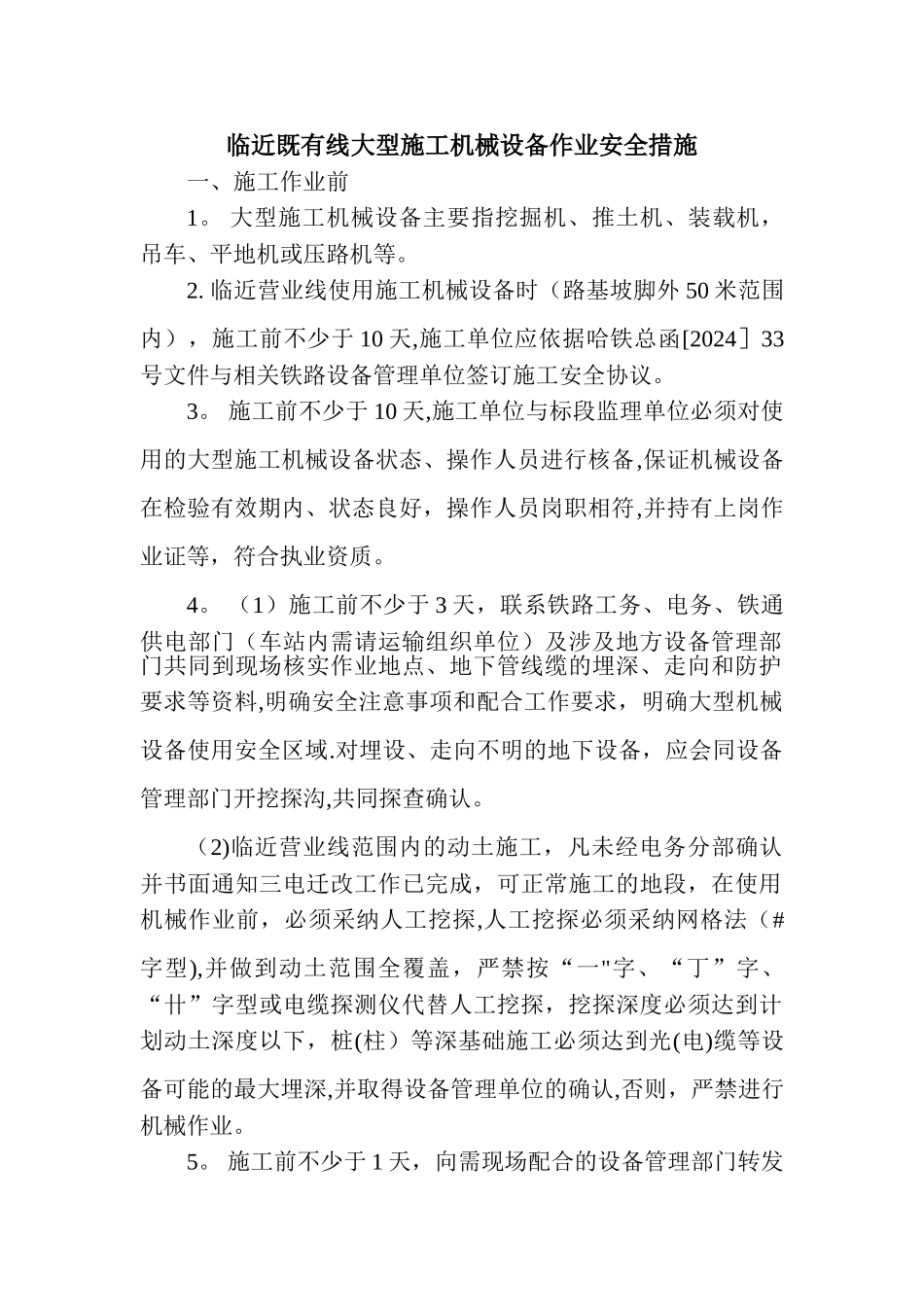

临近既有线大型施工机械设备作业安全措施一、施工作业前1
大型施工机械设备主要指挖掘机、推土机、装载机,吊车、平地机或压路机等
临近营业线使用施工机械设备时(路基坡脚外 50 米范围内),施工前不少于 10 天,施工单位应依据哈铁总函[2024]33号文件与相关铁路设备管理单位签订施工安全协议
施工前不少于 10 天,施工单位与标段监理单位必须对使用的大型施工机械设备状态、操作人员进行核备,保证机械设备在检验有效期内、状态良好,操作人员岗职相符,并持有上岗作业证等,符合执业资质
(1)施工前不少于 3 天,联系铁路工务、电务、铁通供电部门(车站内需请运输组织单位)及涉及地方设备管理部门共同到现场核实作业地点、地下管线缆的埋深、走向和防护要求等资料,明确安全注意事项和配合工作要求,明确大型机械设备使用安全区域
对埋设、走向不明的地下设备,应会同设备管理部门开挖探沟,共同探查确认
(2)临近营业线范围内的动土施工,凡未经电务分部确认并书面通知三电迁改工作已完成,可正常施工的地段,在使用机械作业前,必须采纳人工挖探,人工挖探必须采纳网格法(#字型),并做到动土范围全覆盖,严禁按“一"字、“丁”字、“卄”字型或电缆探测仪代替人工挖探,挖探深度必须达到计划动土深度以下,桩(柱)等深基础施工必须达到光(电)缆等设备可能的最大埋深,并取得设备管理单位的确认,否则,严禁进行机械作业
施工前不少于 1 天,向需现场配合的设备管理部门转发配合施工作业联系单,在配合单位指导下施工作业
作业配合单必须“一事一签,一日一确认”
设备管理单位配合人员未到现场时,现场不得动土作业
施工作业负责人、现场机械指挥人员、安全员、机械设备操作人员应进行现场踏查,熟悉作业环境、条件,确定安全停留区域,制定符合现场实际的施工方案
大型施工机械在使用前必须进行试机,操作人员全面检查各部
