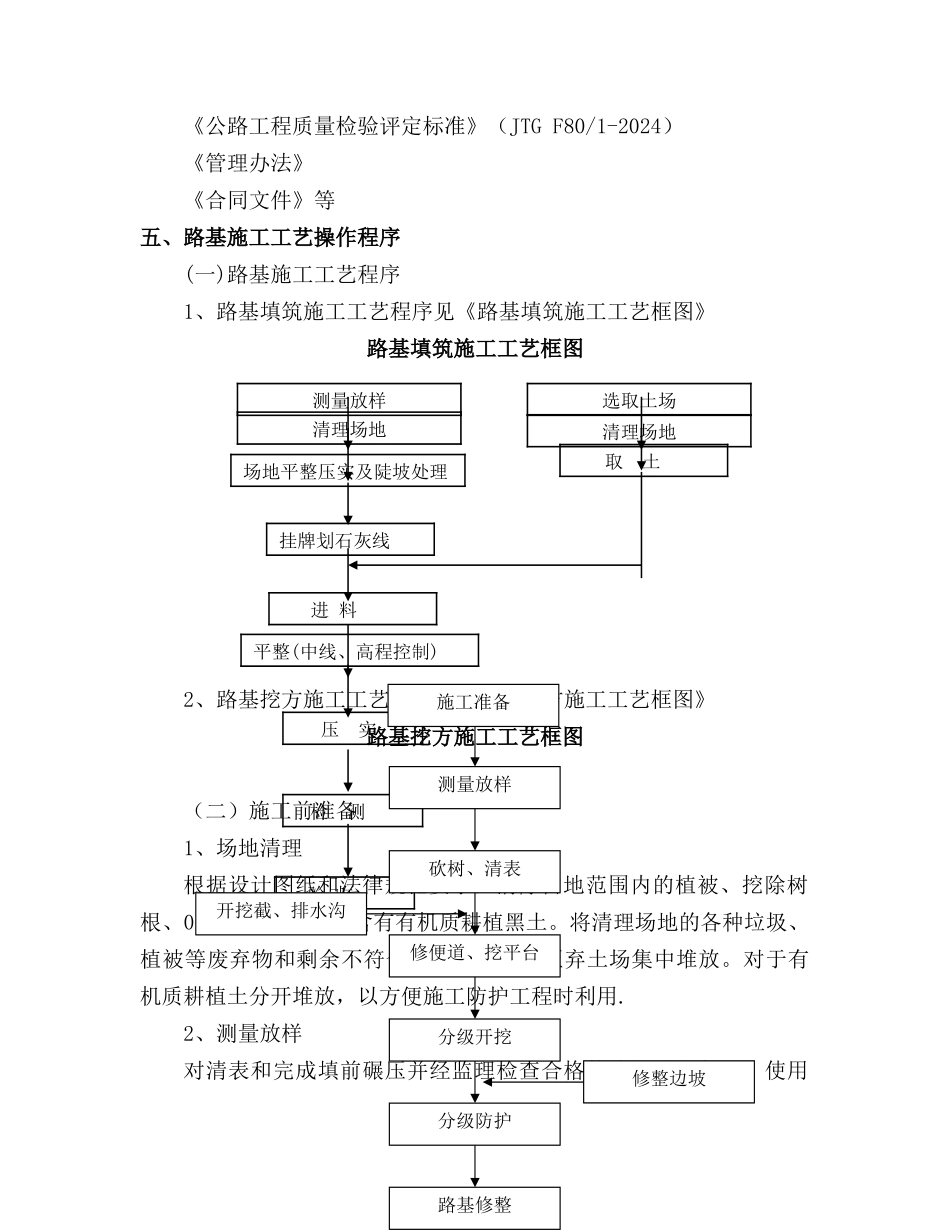

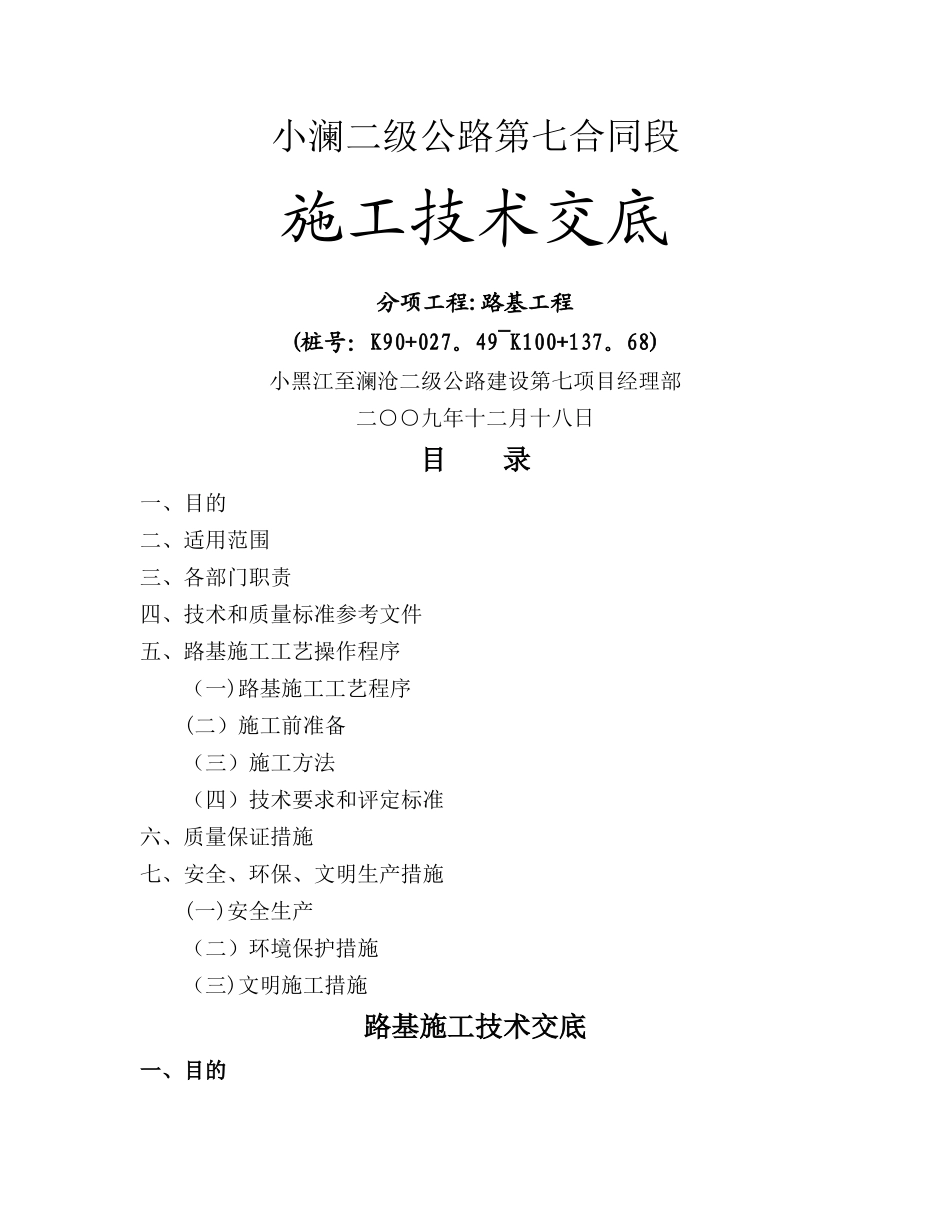

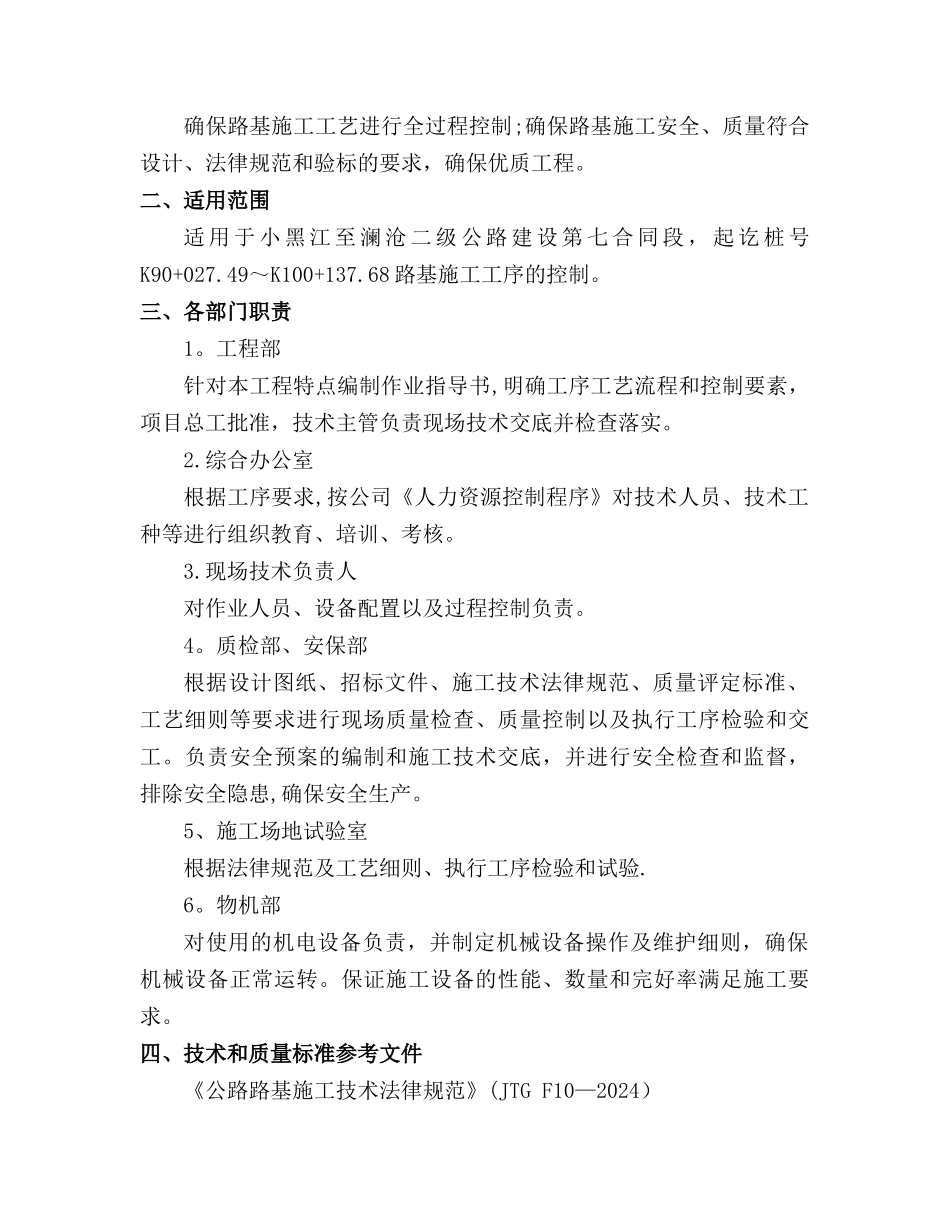

小澜二级公路第七合同段施工技术交底分项工程:路基工程(桩号:K90+027。49~K100+137。68)小黑江至澜沧二级公路建设第七项目经理部二○○九年十二月十八日目 录一、目的二、适用范围三、各部门职责四、技术和质量标准参考文件五、路基施工工艺操作程序(一)路基施工工艺程序(二)施工前准备(三)施工方法(四)技术要求和评定标准六、质量保证措施七、安全、环保、文明生产措施(一)安全生产(二)环境保护措施(三)文明施工措施路基施工技术交底一、目的确保路基施工工艺进行全过程控制;确保路基施工安全、质量符合设计、法律规范和验标的要求,确保优质工程。二、适用范围适 用 于 小 黑 江 至 澜 沧 二 级 公 路 建 设 第 七 合 同 段 , 起 讫 桩 号K90+027.49~K100+137.68 路基施工工序的控制。三、各部门职责1。工程部 针对本工程特点编制作业指导书,明确工序工艺流程和控制要素,项目总工批准,技术主管负责现场技术交底并检查落实。2.综合办公室根据工序要求,按公司《人力资源控制程序》对技术人员、技术工种等进行组织教育、培训、考核。3.现场技术负责人对作业人员、设备配置以及过程控制负责。4。质检部、安保部根据设计图纸、招标文件、施工技术法律规范、质量评定标准、工艺细则等要求进行现场质量检查、质量控制以及执行工序检验和交工。负责安全预案的编制和施工技术交底,并进行安全检查和监督,排除安全隐患,确保安全生产。5、施工场地试验室根据法律规范及工艺细则、执行工序检验和试验.6。物机部对使用的机电设备负责,并制定机械设备操作及维护细则,确保机械设备正常运转。保证施工设备的性能、数量和完好率满足施工要求。四、技术和质量标准参考文件《公路路基施工技术法律规范》(JTG F10—2024)《公路工程质量检验评定标准》(JTG F80/1-2024)《管理办法》《合同文件》等五、路基施工工艺操作程序(一)路基施工工艺程序1、路基填筑施工工艺程序见《路基填筑施工工艺框图》路基填筑施工工艺框图2、路基挖方施工工艺程序见《路基挖方施工工艺框图》路基挖方施工工艺框图(二)施工前准备1、场地清理根据设计图纸和法律规范要求,清除占地范围内的植被、挖除树根、0。3~1.0 米厚的含有有机质耕植黑土。将清理场地的各种垃圾、植被等废弃物和剩余不符合要求的土方运至弃土场集中堆放。对于有机质耕植土分开堆放,以方便施工防护工程时利用.2、测量放样对清表和完成填前碾压并经监理检查合格的...
