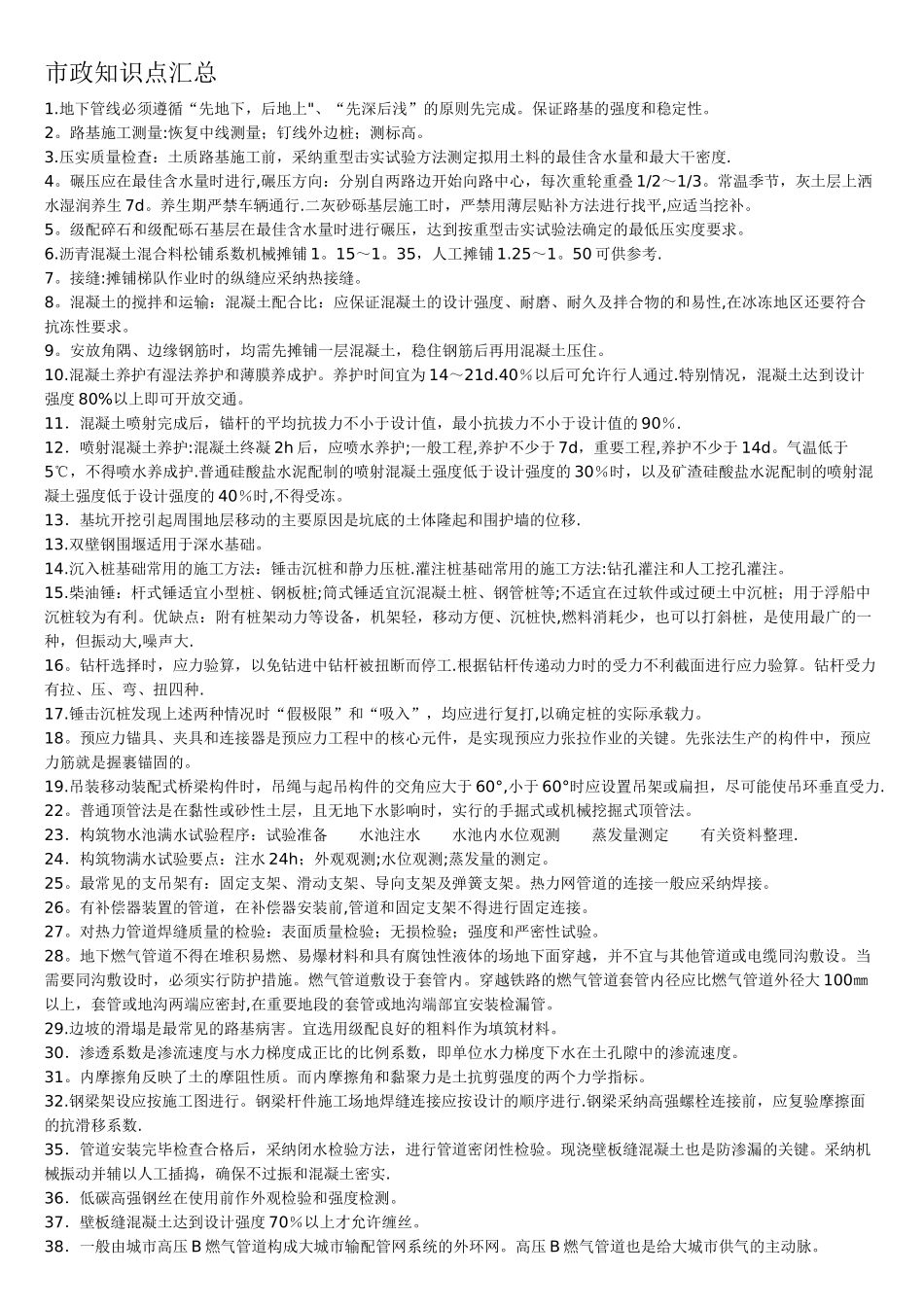

市政知识点汇总1
地下管线必须遵循“先地下,后地上"、“先深后浅”的原则先完成
保证路基的强度和稳定性
路基施工测量:恢复中线测量;钉线外边桩;测标高
压实质量检查:土质路基施工前,采纳重型击实试验方法测定拟用土料的最佳含水量和最大干密度
碾压应在最佳含水量时进行,碾压方向:分别自两路边开始向路中心,每次重轮重叠 1/2~1/3
常温季节,灰土层上洒水湿润养生 7d
养生期严禁车辆通行
二灰砂砾基层施工时,严禁用薄层贴补方法进行找平,应适当挖补
级配碎石和级配砾石基层在最佳含水量时进行碾压,达到按重型击实试验法确定的最低压实度要求
沥青混凝土混合料松铺系数机械摊铺 1
35,人工摊铺 1
50 可供参考
接缝:摊铺梯队作业时的纵缝应采纳热接缝
混凝土的搅拌和运输:混凝土配合比:应保证混凝土的设计强度、耐磨、耐久及拌合物的和易性,在冰冻地区还要符合抗冻性要求
安放角隅、边缘钢筋时,均需先摊铺一层混凝土,稳住钢筋后再用混凝土压住
混凝土养护有湿法养护和薄膜养成护
养护时间宜为 14~21d
40%以后可允许行人通过
特别情况,混凝土达到设计强度 80%以上即可开放交通
11.混凝土喷射完成后,锚杆的平均抗拔力不小于设计值,最小抗拔力不小于设计值的 90%
12.喷射混凝土养护:混凝土终凝 2h 后,应喷水养护;一般工程,养护不少于 7d,重要工程,养护不少于 14d
气温低于5℃,不得喷水养成护
普通硅酸盐水泥配制的喷射混凝土强度低于设计强度的 30%时,以及矿渣硅酸盐水泥配制的喷射混凝土强度低于设计强度的 40%时,不得受冻
13.基坑开挖引起周围地层移动的主要原因是坑底的土体隆起和围护墙的位移
双壁钢围堰适用于深水基础
沉入桩基础常用的施工方法:锤击沉桩和静力压桩
灌注桩基础常用的施工方法:钻孔灌注和人工
