云山大桥桩基施工技术交底

云山大桥桩基施工技术交底_第1页
1/6
云山大桥桩基施工技术交底_第2页
2/6
云山大桥桩基施工技术交底_第3页
3/6

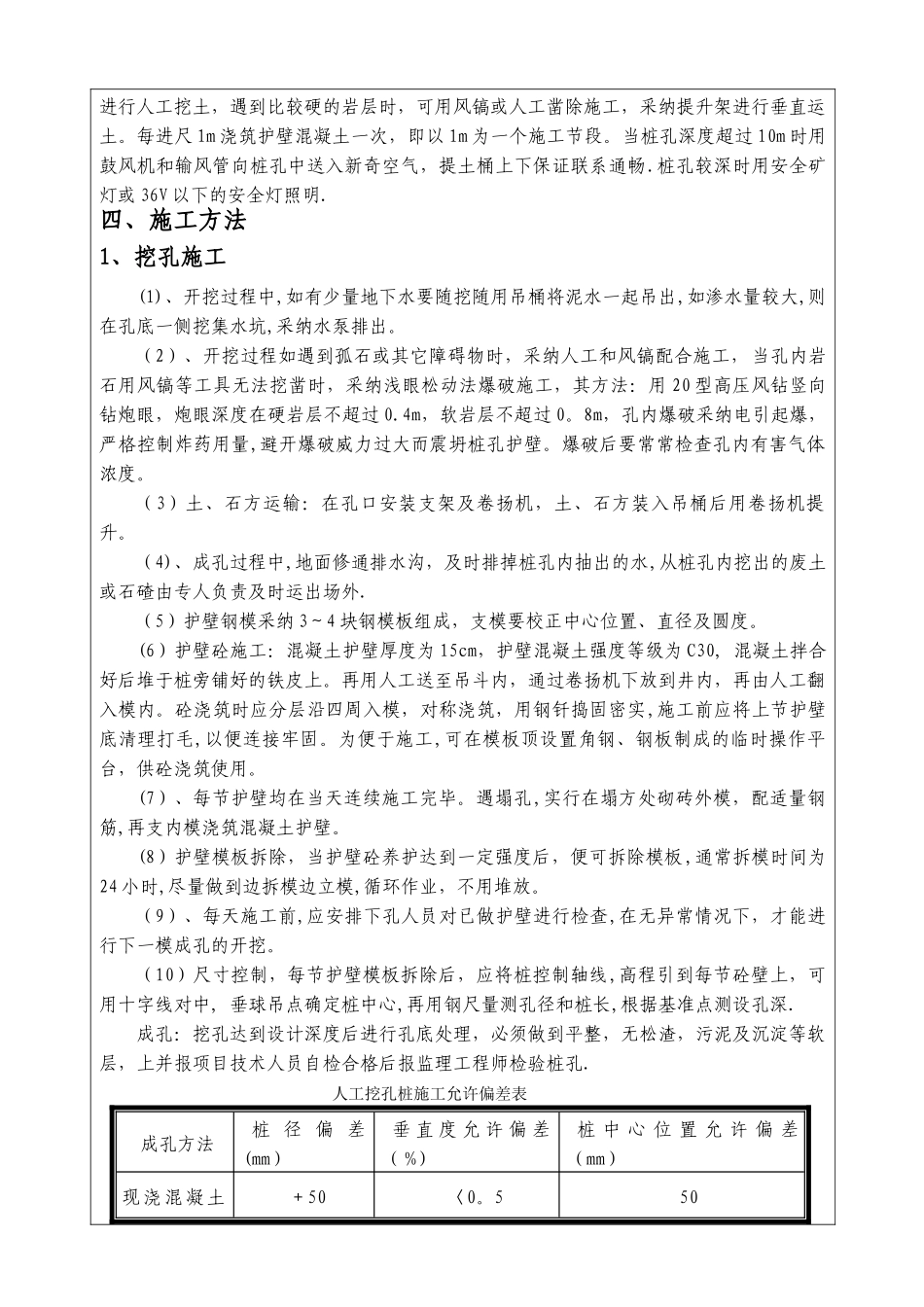

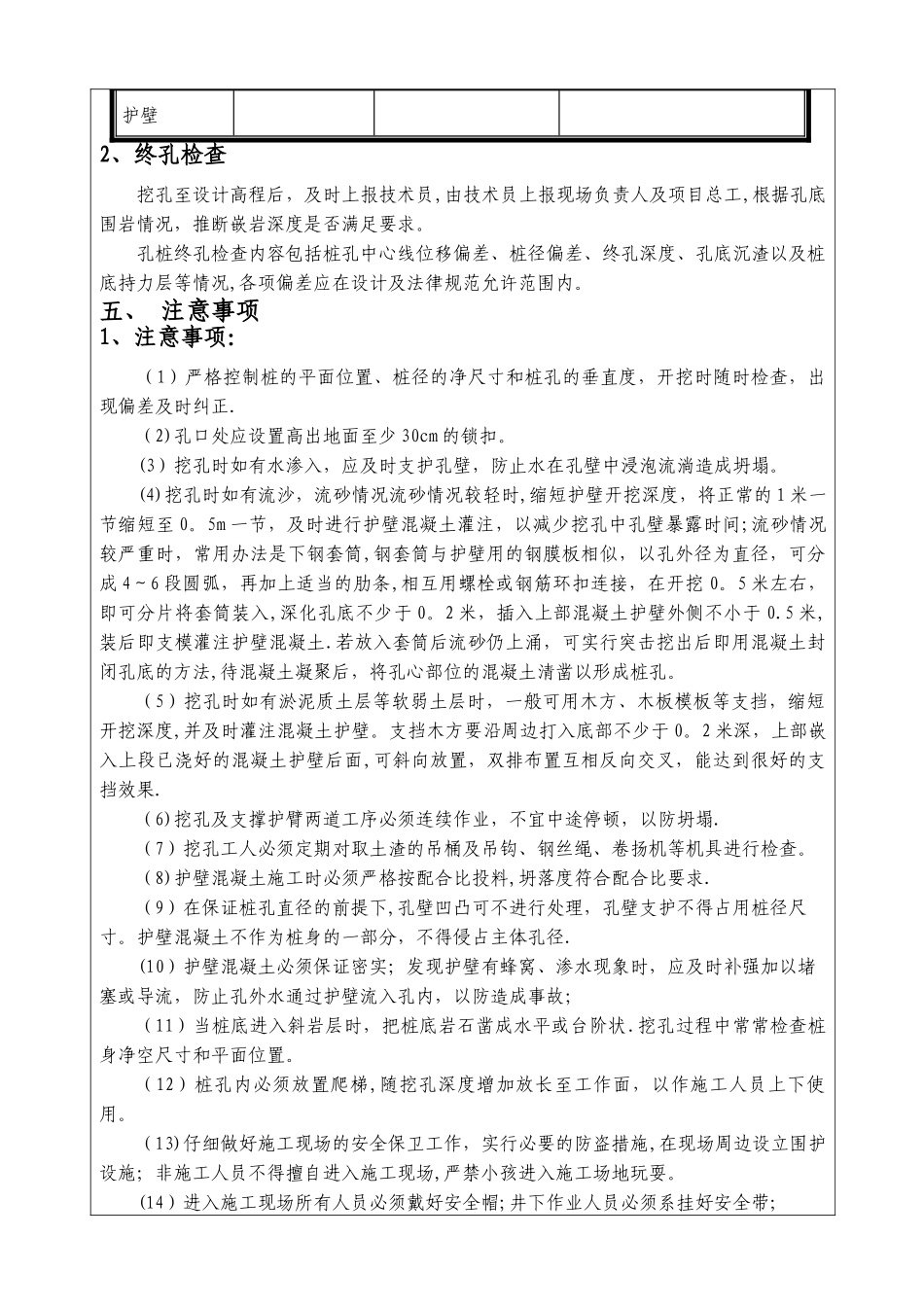

技术交底记录工程名称:交底部门被交底部门工程名称施工部位桩基(人工挖孔桩)交底人交底时间交底人签名:接受交底人签名:交底内容: 云山大桥人工孔桩施工技术交底,见附件。人工挖孔施工技术交底一、工程概况云山大桥设计中心桩号为 K11+111,桥宽:整体式路基,桥面净宽 2—11。125m.上部结构:采纳预应力砼(后张法)T 梁,先简支后连续;桥跨布置及分联情况为:5×30m;下部结构:桥台采纳柱式台,桥墩采纳柱式墩,墩台采纳桩基础.桩基工程数量统计表序号桩径桥梁名称根数本桥共计长度拟采纳施工工艺11.6云山大桥8152人工挖孔21。8云山大桥16372人工挖孔二、适用范围适用于云山大桥桩基础人工挖孔施工(无地下水或少量地下水,且土层较好)。三、交底内容1、施工前要根据项目技术人员现场交底的挖孔桩中心桩,做好保护桩,以便随时监测桩位的准确性。2、根据桩基位置,施工前进行场地平整,清除杂物.孔口四周挖排水沟,做好排水系统,以便下雨进能及时排出地表水.3、安装起吊设备,布置好出渣道路;合理堆放材料和机具,使其不增加孔壁压力、不影响施工.4、孔内设软梯上下,并设置与孔壁锚固的半圆形网作遮拦,上落吊桶时工人只允许在网下操作。每次下井施工前均进行抽水、通风和有害气体检测工作.5、在桩孔边设立标志牌,注明桩底设计标高、桩顶设计标高及设计桩径、桩长等。6、人工挖孔为采纳人力和适当爆破,配合简单机具设备进行挖掘成孔,浇筑混凝土成桩,适用于无地下水或地下水很少的密实土层或岩石地层。挖土:采纳铁镐、铁锹等工具进行人工挖土,遇到比较硬的岩层时,可用风镐或人工凿除施工,采纳提升架进行垂直运土。每进尺 1m 浇筑护壁混凝土一次,即以 1m 为一个施工节段。当桩孔深度超过 10m 时用鼓风机和输风管向桩孔中送入新奇空气,提土桶上下保证联系通畅.桩孔较深时用安全矿灯或 36V 以下的安全灯照明.四、施工方法1、挖孔施工(1)、开挖过程中,如有少量地下水要随挖随用吊桶将泥水一起吊出,如渗水量较大,则在孔底一侧挖集水坑,采纳水泵排出。(2)、开挖过程如遇到孤石或其它障碍物时,采纳人工和风镐配合施工,当孔内岩石用风镐等工具无法挖凿时,采纳浅眼松动法爆破施工,其方法:用 20 型高压风钻竖向钻炮眼,炮眼深度在硬岩层不超过 0.4m,软岩层不超过 0。8m,孔内爆破采纳电引起爆,严格控制炸药用量,避开爆破威力过大而震坍桩孔护壁。爆破后要常常检查孔内有害气体浓度。(3)土、石方运输:在孔口安装支架...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

云山大桥桩基施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
