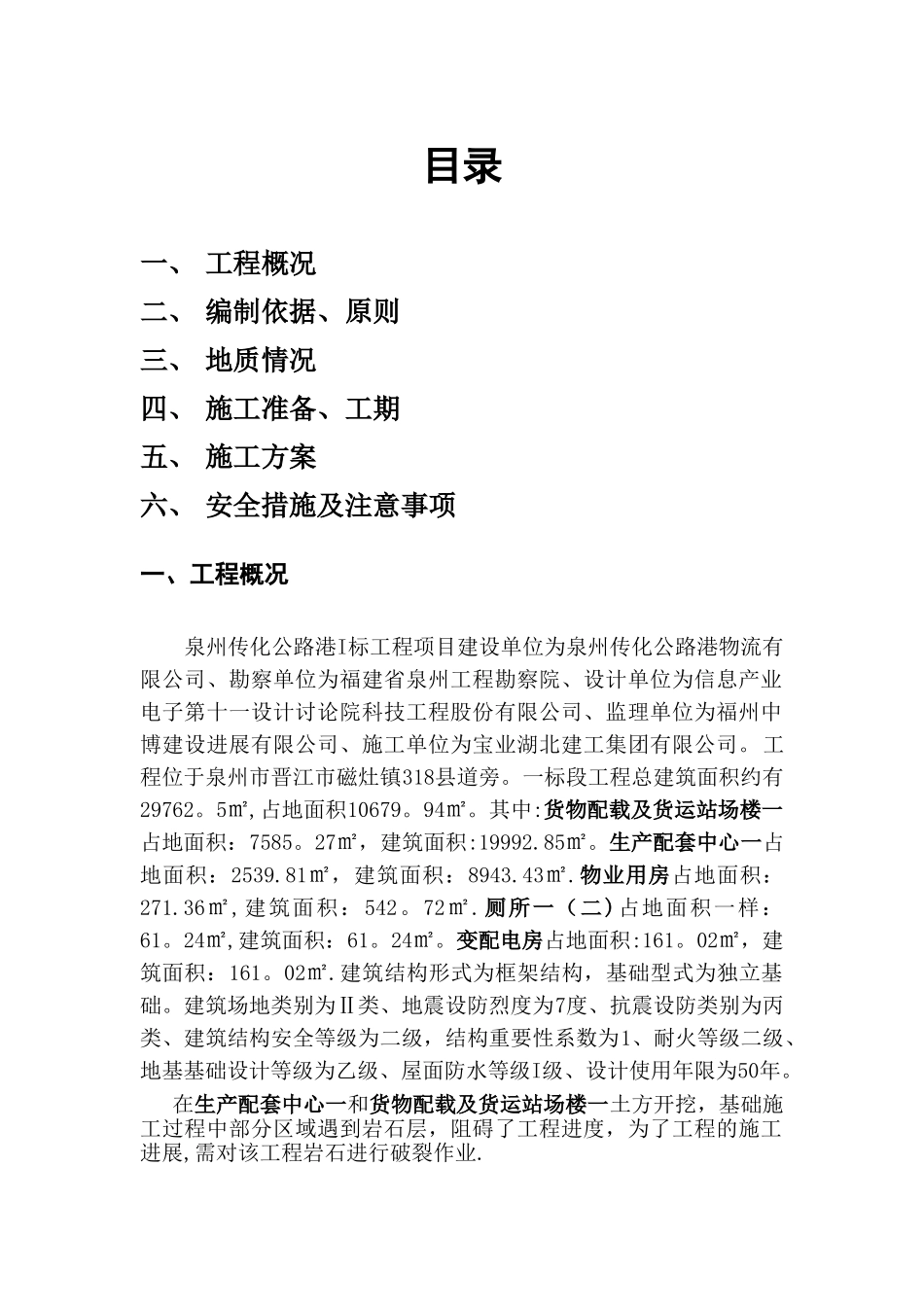

目录一、 工程概况二、 编制依据、原则三、 地质情况四、 施工准备、工期五、 施工方案六、 安全措施及注意事项一、工程概况泉州传化公路港I标工程项目建设单位为泉州传化公路港物流有限公司、勘察单位为福建省泉州工程勘察院、设计单位为信息产业电子第十一设计讨论院科技工程股份有限公司、监理单位为福州中博建设进展有限公司、施工单位为宝业湖北建工集团有限公司。工程位于泉州市晋江市磁灶镇318县道旁。一标段工程总建筑面积约有29762。5㎡,占地面积10679。94㎡。其中:货物配载及货运站场楼一占地面积:7585。27㎡,建筑面积:19992.85㎡。生产配套中心一占地面积:2539.81㎡,建筑面积:8943.43㎡.物业用房占地面积:271.36㎡,建筑面积:542。72㎡.厕所一(二)占地面积一样:61。24㎡,建筑面积:61。24㎡。变配电房占地面积:161。02㎡,建筑面积:161。02㎡.建筑结构形式为框架结构,基础型式为独立基础。建筑场地类别为Ⅱ类、地震设防烈度为7度、抗震设防类别为丙类、建筑结构安全等级为二级,结构重要性系数为1、耐火等级二级、地基基础设计等级为乙级、屋面防水等级I级、设计使用年限为50年。在生产配套中心一和货物配载及货运站场楼一土方开挖,基础施工过程中部分区域遇到岩石层,阻碍了工程进度,为了工程的施工进展,需对该工程岩石进行破裂作业.经业主、监理、施工单位三方现场实际测量计算后,该施工区域破裂的岩石量为 2465 m³,需处理岩石厚高度约为 1-3。5 米,计划工期 50 天(在总工期内)。1。2、静态破裂部位概况1。由于基坑紧靠项目部现场办公室及 318 县道故不能实行正常的爆破施工。其危害有:爆破产生的震动,容易对已施工完成的塔吊基础产生影响等。正常爆破施工产生的个别飞散物,容易对工程附近的工人,行人及车辆造成损害;且爆破作业必须经过严格设计及可行性方案论证,必须经过相关政府部门的审批后方可实施,其作业期间必须全程严格控制;对特别环境下采纳爆破作业时,常常会产生不必要的纠纷.因此,不能实行正常的爆破施工,只能采炮锤式挖掘机破裂法+静态破裂法施工方案.二、编制依据、原则2。1、编制依据1、中华人民共和国《爆破安全规程》(GB6722-2024);2、《无声破裂剂》(JC 506-92)3、《建筑机械使用安全技术规程》 JGJ33-2001确保工期的原则 根据业主对本合同段的工期要求,编制科学的、合理的、周密的施工方案,合理安排进度,按工期网络控制,搞好工序衔接,实施进度监控,实现工期目标,满...
