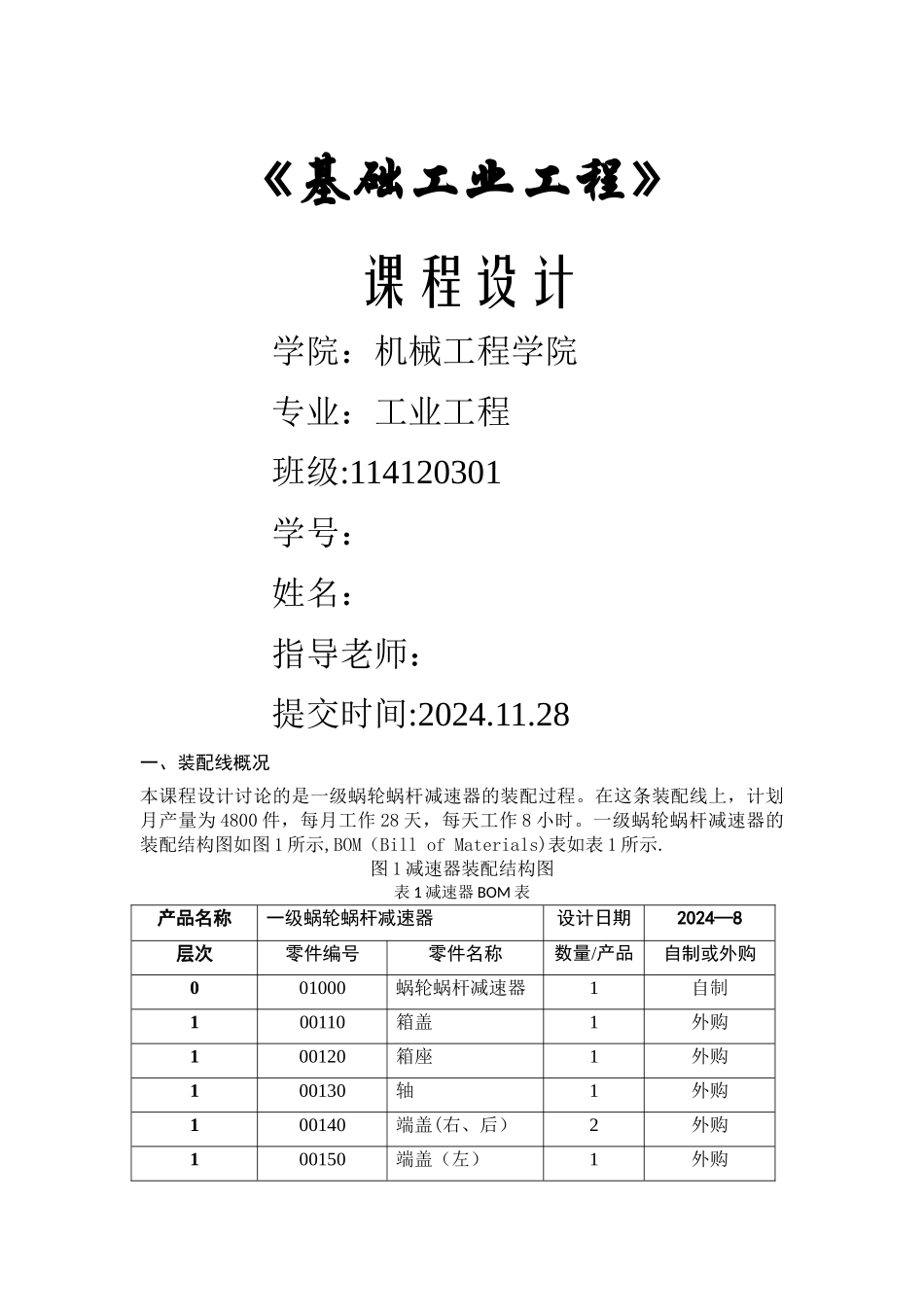

《基础工业工程》 课程设计学院:机械工程学院专业:工业工程班级:114120301学号:姓名:指导老师:提交时间:2024
28一、装配线概况本课程设计讨论的是一级蜗轮蜗杆减速器的装配过程
在这条装配线上,计划月产量为 4800 件,每月工作 28 天,每天工作 8 小时
一级蜗轮蜗杆减速器的装配结构图如图 1 所示,BOM(Bill of Materials)表如表 1 所示
图 1 减速器装配结构图表 1 减速器 BOM 表产品名称一级蜗轮蜗杆减速器设计日期2024—8层次零件编号零件名称数量/产品自制或外购001000蜗轮蜗杆减速器1自制100110箱盖1外购100120箱座1外购100130轴1外购100140端盖(右、后)2外购100150端盖(左)1外购200210垫圈3外购200220注油塞1外购200230大螺栓4外购200240小螺栓12外购据了解,该生产线一直以手工劳动为主
因此,通过合理分配生产作业要素使得各操作工人的生产负荷尽量均衡,减少工人忙闲不均现象,使之按生产节拍运转和高效率生产,是极具现实意义的
一级蜗轮蜗杆减速器的装配主要包括右端盖的安装、左端盖的安装、轴的安装、箱盖的安装、后箱盖的安装、注油塞安装等工序组成
在该装配线上共有 6 个工位,实际生产流程及各工位操作内容如图 2 所示
图 2 减速器装配流程二、生产线现状及问题1、生产线的作业测定作业时间是核算生产线平衡率的基础数据,也是找出瓶颈工位的依据
本讨论采纳秒表测时方法对生产线 6 个在线工位进行测定,结果如图 3 所示
图 3 各工位的标准时间从以上搜集到的时间数据可以看出,除工位 1、工位 2 和工位 3 基本符合生产节拍以外,其余各工位均远小于生产节拍,其中,工位 4、工位 5 和工位 6 的标准时间分别为 53s、56s、30s 远小于其他各个工位,能力过剩,造成资源浪
