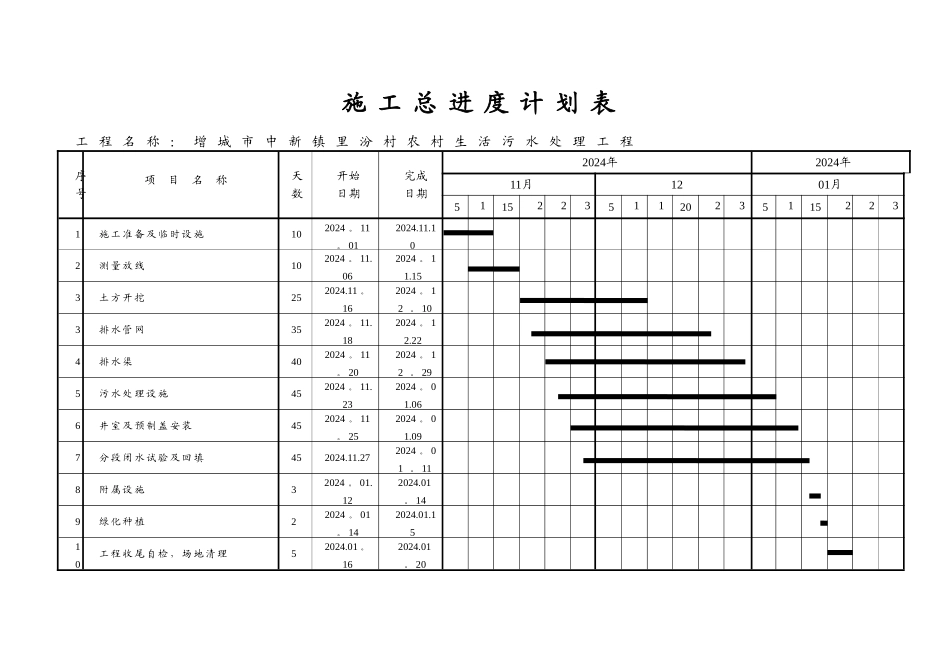

施 工 总 进 度 计 划 表工 程 名 称 : 增 城 市 中 新 镇 里 汾 村 农 村 生 活 污 水 处 理 工 程序号项 目 名 称天数开始日期完成日期2024年2024年11月1201月5101520253051015202531510152025301施 工 准 备 及 临 时 设 施102024
012024
102测 量 放 线102024
062024
153土 方 开 挖252024
162024
103排 水 管 网352024
182024
224排 水 渠402024
202024
295污 水 处 理 设 施452024
232024
066井 室 及 预 制 盖 安 装452024
252024
097分 段 闭 水 试 验 及 回 填452024
272024
118附 属 设 施32024
122024
149绿 化 种 植22024
142024
1510工 程 收 尾 自 检 , 场 地 清 理52024
162024
