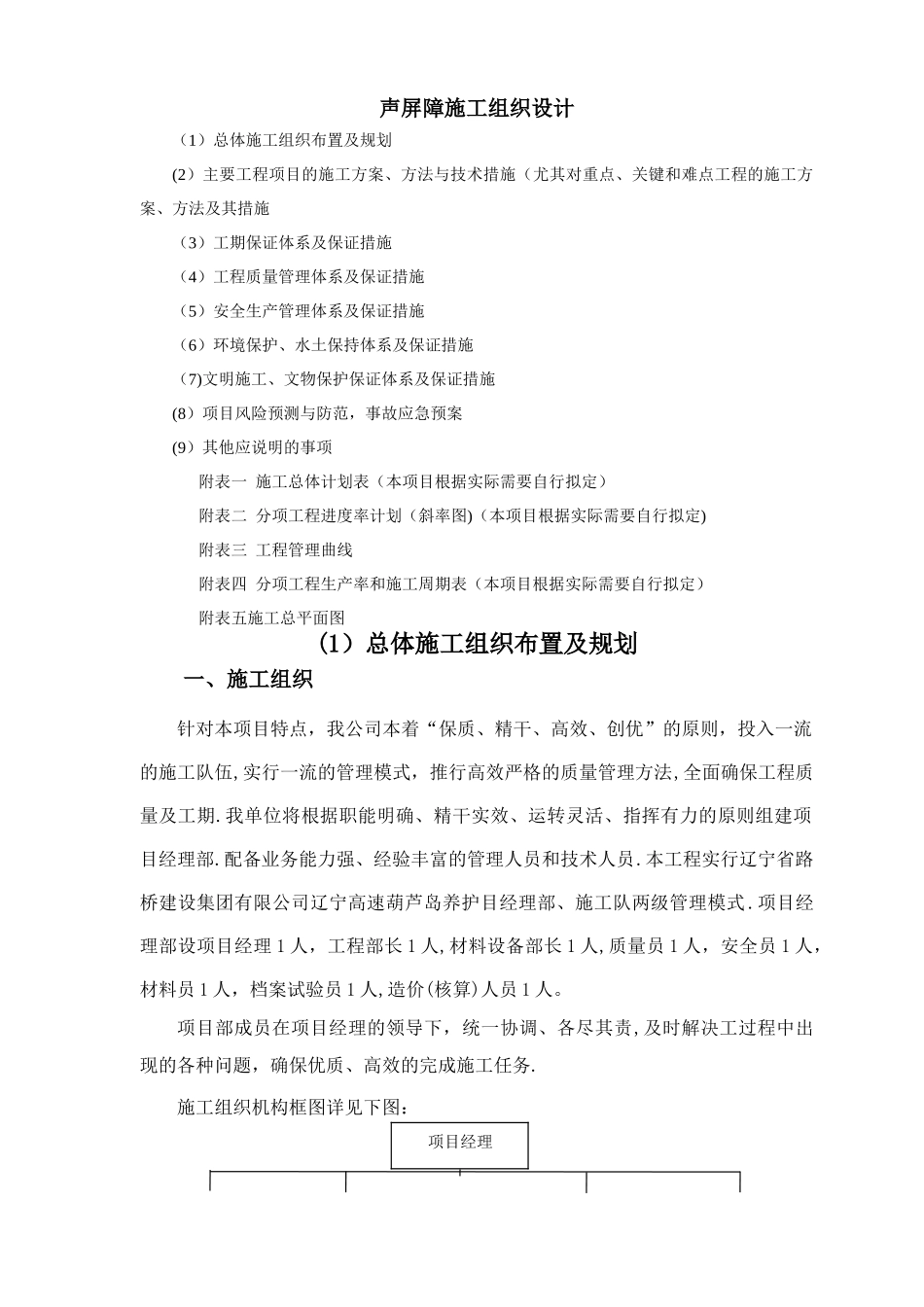

声屏障施工组织设计(1)总体施工组织布置及规划(2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施(3)工期保证体系及保证措施(4)工程质量管理体系及保证措施(5)安全生产管理体系及保证措施(6)环境保护、水土保持体系及保证措施(7)文明施工、文物保护保证体系及保证措施(8)项目风险预测与防范,事故应急预案(9)其他应说明的事项附表一 施工总体计划表(本项目根据实际需要自行拟定)附表二 分项工程进度率计划(斜率图)(本项目根据实际需要自行拟定)附表三 工程管理曲线附表四 分项工程生产率和施工周期表(本项目根据实际需要自行拟定)附表五施工总平面图(1)总体施工组织布置及规划一、施工组织针对本项目特点,我公司本着“保质、精干、高效、创优”的原则,投入一流的施工队伍,实行一流的管理模式,推行高效严格的质量管理方法,全面确保工程质量及工期
我单位将根据职能明确、精干实效、运转灵活、指挥有力的原则组建项目经理部
配备业务能力强、经验丰富的管理人员和技术人员
本工程实行辽宁省路桥建设集团有限公司辽宁高速葫芦岛养护目经理部、施工队两级管理模式
项目经理部设项目经理 1 人,工程部长 1 人,材料设备部长 1 人,质量员 1 人,安全员 1 人,材料员 1 人,档案试验员 1 人,造价(核算)人员 1 人
项目部成员在项目经理的领导下,统一协调、各尽其责,及时解决工过程中出现的各种问题,确保优质、高效的完成施工任务

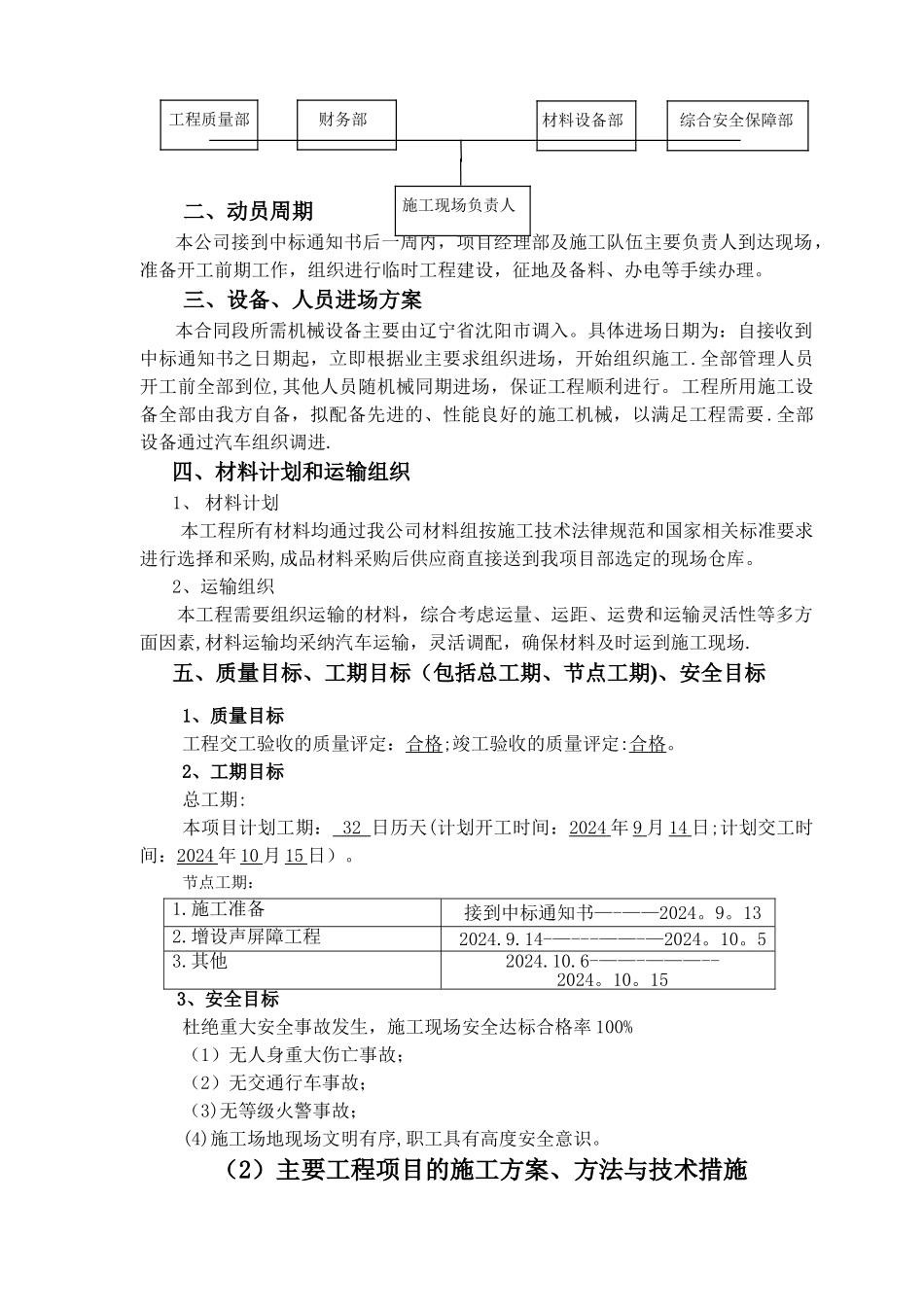

施工组织机构框图详见下图:项目经理二、动员周期本公司接到中标通知书后一周内,项目经理部及施工队伍主要负责人到达现场,准备开工前期工作,组织进行临时工程建设,征地及备料、办电等手续办理
三、设备、人员进场方案本合同段所需机械设备主要由辽宁省沈阳市调入
具体进场日期为:自接收到中标通知书之日期起,立即根据业主要求组织进场,开始组织施工
