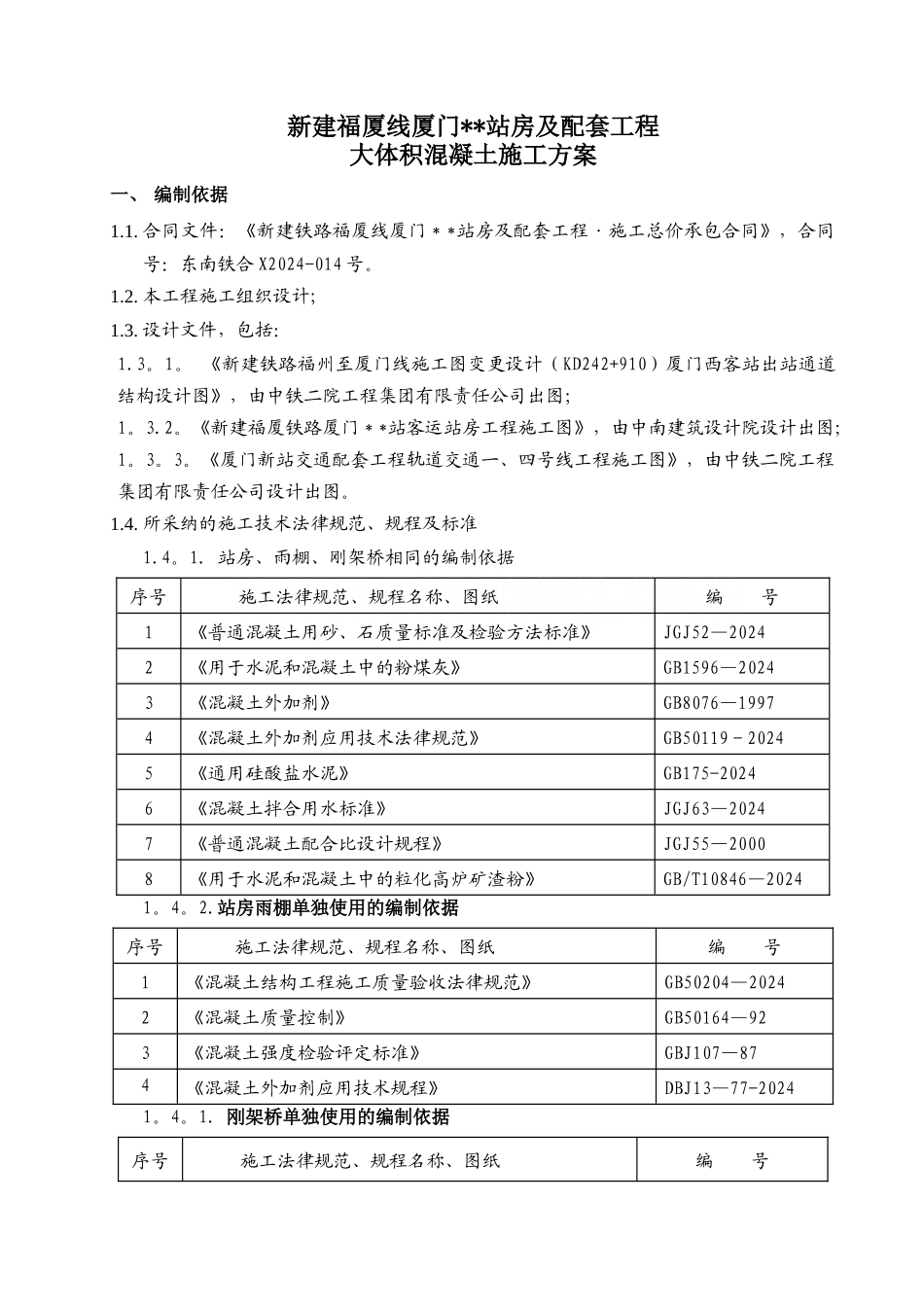

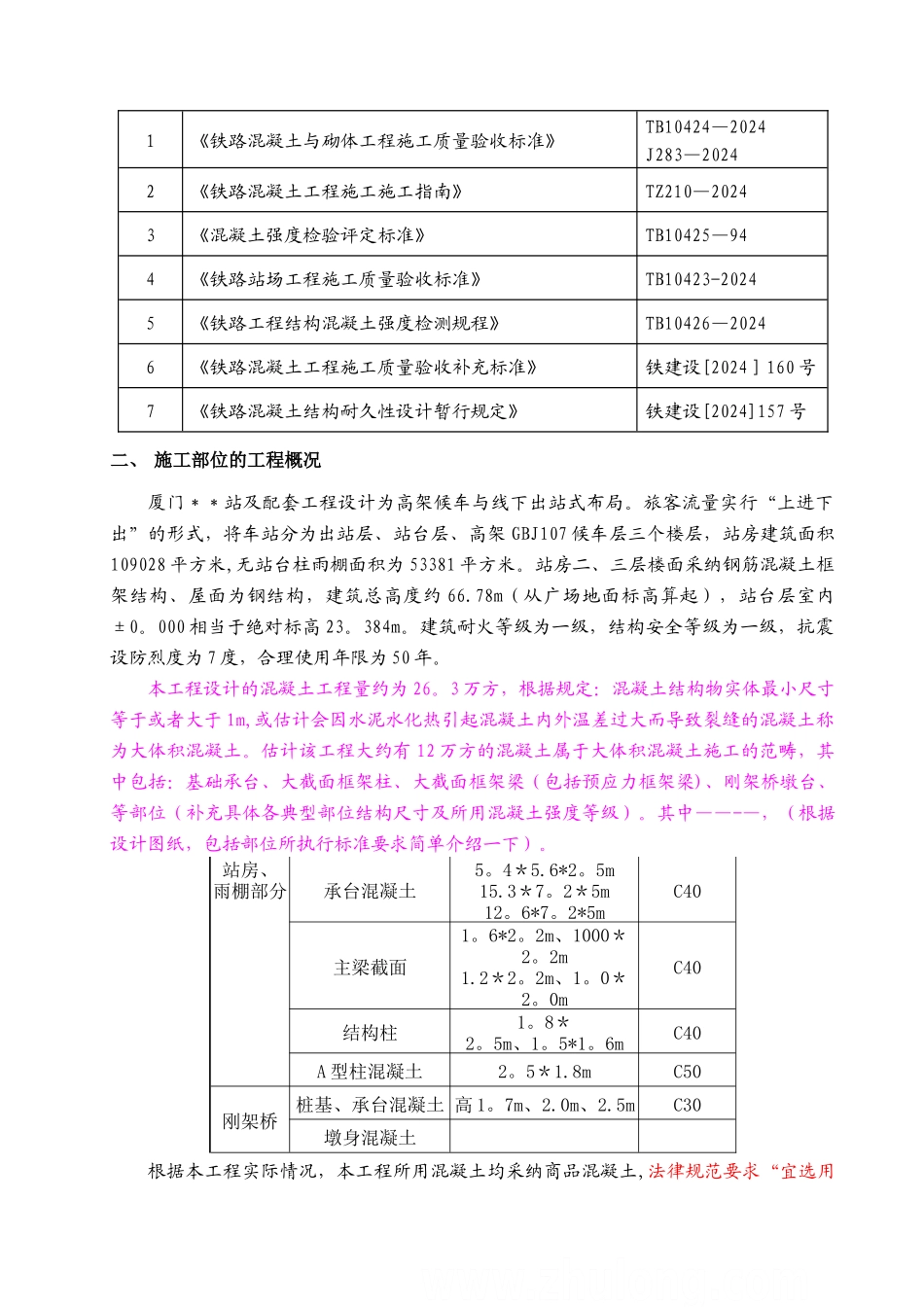

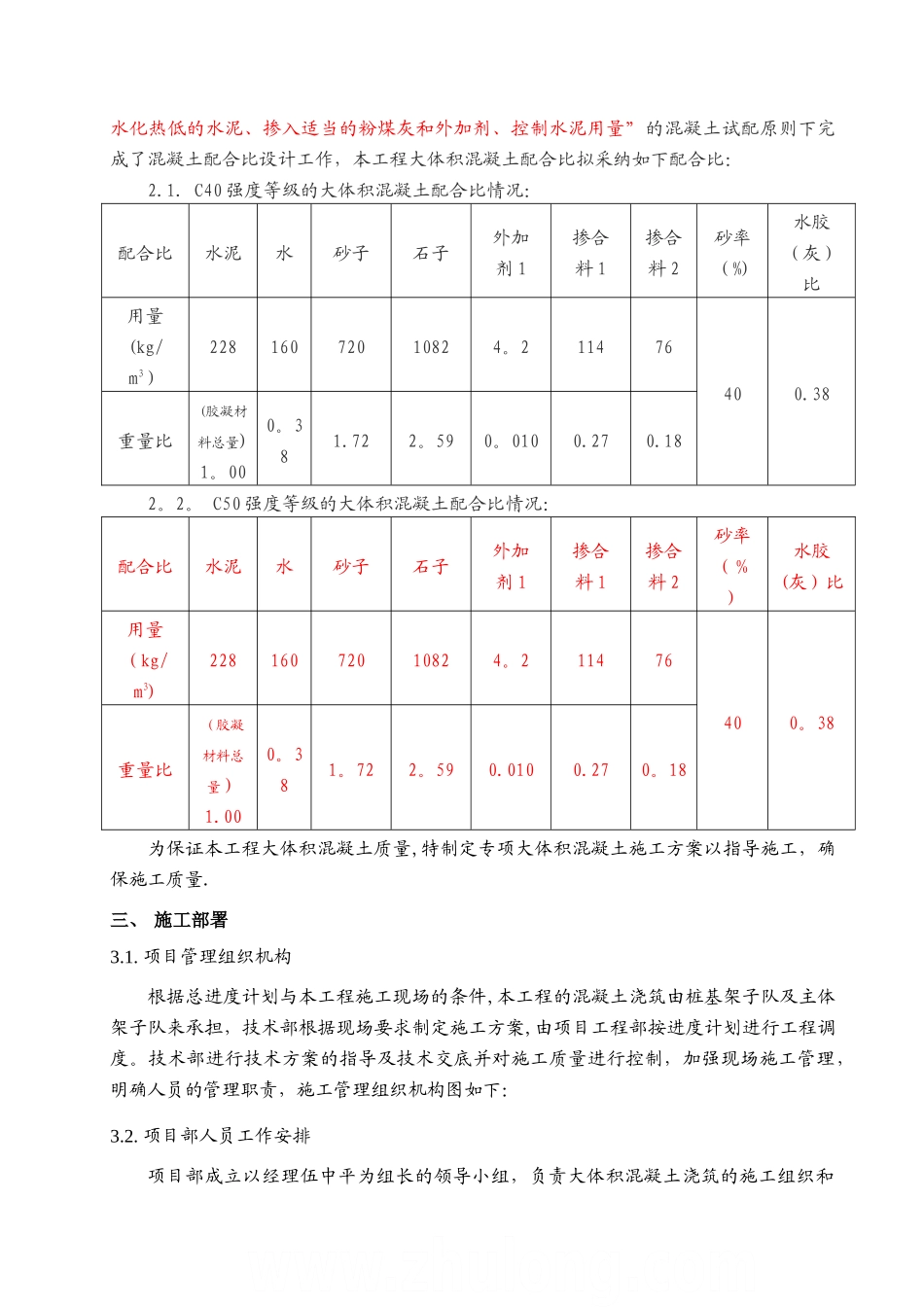

新建福厦线厦门**站房及配套工程大体积混凝土施工方案一、 编制依据1.1. 合同文件:《新建铁路福厦线厦门**站房及配套工程·施工总价承包合同》,合同号:东南铁合 X2024-014 号。1.2. 本工程施工组织设计;1.3. 设计文件,包括:1.3。1。 《新建铁路福州至厦门线施工图变更设计(KD242+910)厦门西客站出站通道结构设计图》,由中铁二院工程集团有限责任公司出图;1。3.2。《新建福厦铁路厦门**站客运站房工程施工图》,由中南建筑设计院设计出图;1。3。3。《厦门新站交通配套工程轨道交通一、四号线工程施工图》,由中铁二院工程集团有限责任公司设计出图。1.4. 所采纳的施工技术法律规范、规程及标准1.4。1. 站房、雨棚、刚架桥相同的编制依据序号施工法律规范、规程名称、图纸编 号1《普通混凝土用砂、石质量标准及检验方法标准》JGJ52—20242《用于水泥和混凝土中的粉煤灰》GB1596—20243《混凝土外加剂》GB8076—19974《混凝土外加剂应用技术法律规范》GB50119-20245《通用硅酸盐水泥》GB175-20246《混凝土拌合用水标准》JGJ63—20247《普通混凝土配合比设计规程》JGJ55—20008《用于水泥和混凝土中的粒化高炉矿渣粉》GB/T10846—20241。4。2.站房雨棚单独使用的编制依据序号施工法律规范、规程名称、图纸编 号1《混凝土结构工程施工质量验收法律规范》GB50204—20242《混凝土质量控制》GB50164—923《混凝土强度检验评定标准》GBJ107—874《混凝土外加剂应用技术规程》DBJ13—77-20241。4。1. 刚架桥单独使用的编制依据序号施工法律规范、规程名称、图纸编 号1《铁路混凝土与砌体工程施工质量验收标准》TB10424—2024J283—20242《铁路混凝土工程施工施工指南》TZ210—20243《混凝土强度检验评定标准》TB10425—944《铁路站场工程施工质量验收标准》TB10423-20245《铁路工程结构混凝土强度检测规程》TB10426—20246《铁路混凝土工程施工质量验收补充标准》铁建设[2024]160 号7《铁路混凝土结构耐久性设计暂行规定》铁建设[2024]157 号二、 施工部位的工程概况厦门**站及配套工程设计为高架候车与线下出站式布局。旅客流量实行“上进下出”的形式,将车站分为出站层、站台层、高架 GBJ107 候车层三个楼层,站房建筑面积109028 平方米,无站台柱雨棚面积为 53381 平方米。站房二、三层楼面采纳钢筋混凝土框架结构、屋面为钢结构,建筑总高度约 66.78m(从广场地面标高算起),站台层室内±0。000 相当于绝对标高...
