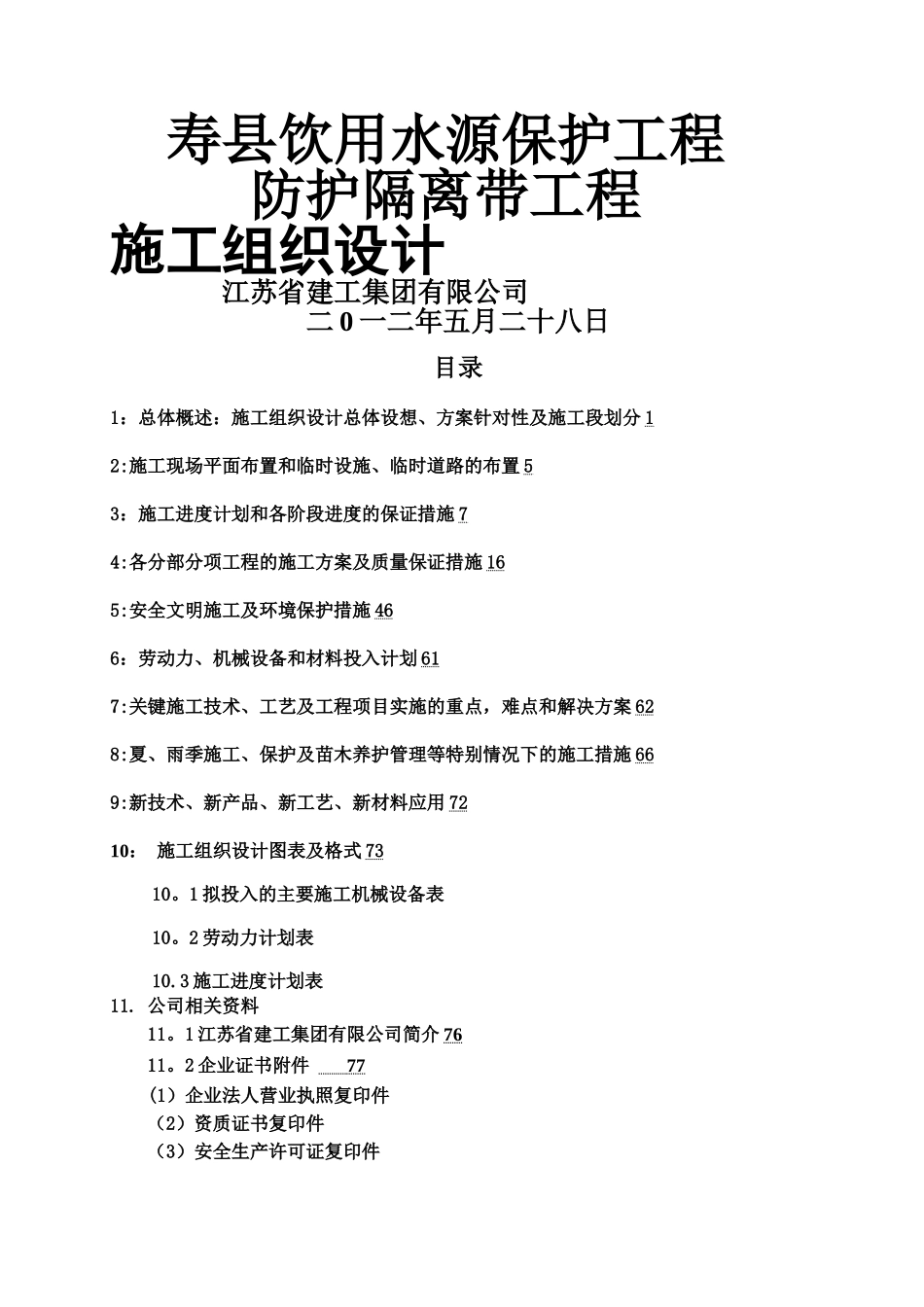

寿县饮用水源保护工程防护隔离带工程施工组织设计江苏省建工集团有限公司二 0 一二年五月二十八日目录1:总体概述:施工组织设计总体设想、方案针对性及施工段划分 12:施工现场平面布置和临时设施、临时道路的布置 53:施工进度计划和各阶段进度的保证措施 74:各分部分项工程的施工方案及质量保证措施 165:安全文明施工及环境保护措施 466:劳动力、机械设备和材料投入计划 617:关键施工技术、工艺及工程项目实施的重点,难点和解决方案 628:夏、雨季施工、保护及苗木养护管理等特别情况下的施工措施 669:新技术、新产品、新工艺、新材料应用 7210: 施工组织设计图表及格式 7310。1 拟投入的主要施工机械设备表10。2 劳动力计划表10.3 施工进度计划表11. 公司相关资料11。1 江苏省建工集团有限公司简介 7611。2 企业证书附件 77 (1)企业法人营业执照复印件(2)资质证书复印件(3)安全生产许可证复印件1:总体概述:施工组织设计总体设想、方案针对性及施工段划分1.1 总体概述1。1。1 工程项目基本概况(1)本工程项目位于安徽省寿县城东关集附近,寿淮公路北侧,东津渡大桥西侧,距东淝河较近,距县城约 5 公里,瓦埠湖畔。(2)本次工作内容主要包括:水源地保护区内构建隔离防护带,采纳物理隔离工程及生态隔离工程相结合的隔离防护措施,造价人才网对水源地进行保护。(3)本工程项目建设规模及工程量:防护隔离带长约 1.6 公里,总投资约 343。8万元.1。1。2 工程施工概述① 物理隔离带工程:采纳双边钢丝护栏网,3 米间距一钢立柱,基础采纳砼条基。② 生态隔离带工程:在物理隔离网内外两侧,宽带为从大堤顶至河岸,土方造型、灌木栽植、绿篱栽植、色带栽植、水生植物栽植。③ 施工工期较紧,工期暂定自 2024 年 6 月 20 日开工,至 2024 年 12 月 20 日工程竣工,总工期 180 个日历天,期间有雨季夏季施工,给施工加大了工程难度。 因此施工时需要加大人力、财力、机械设备和周转架料的投入力度.1.2 施工组织设计总体设想1.2。1 指导思想1、本工程是我公司树立信誉的又一契机,我们的指导思想是:一切从业主利益要求出发,充分发挥自身优势,进一步加强科学管理,运用科学合理、先进成熟的施工技术,确保合同内容全面按期保质完成;全面贯彻 ISO9001:2000 标准,严格按《质量保证手册》、《程序文件》要求运作,确保达到质量管理目标.2、项目实施目标:工程质量合格.重大安全事故为 0,轻伤...
