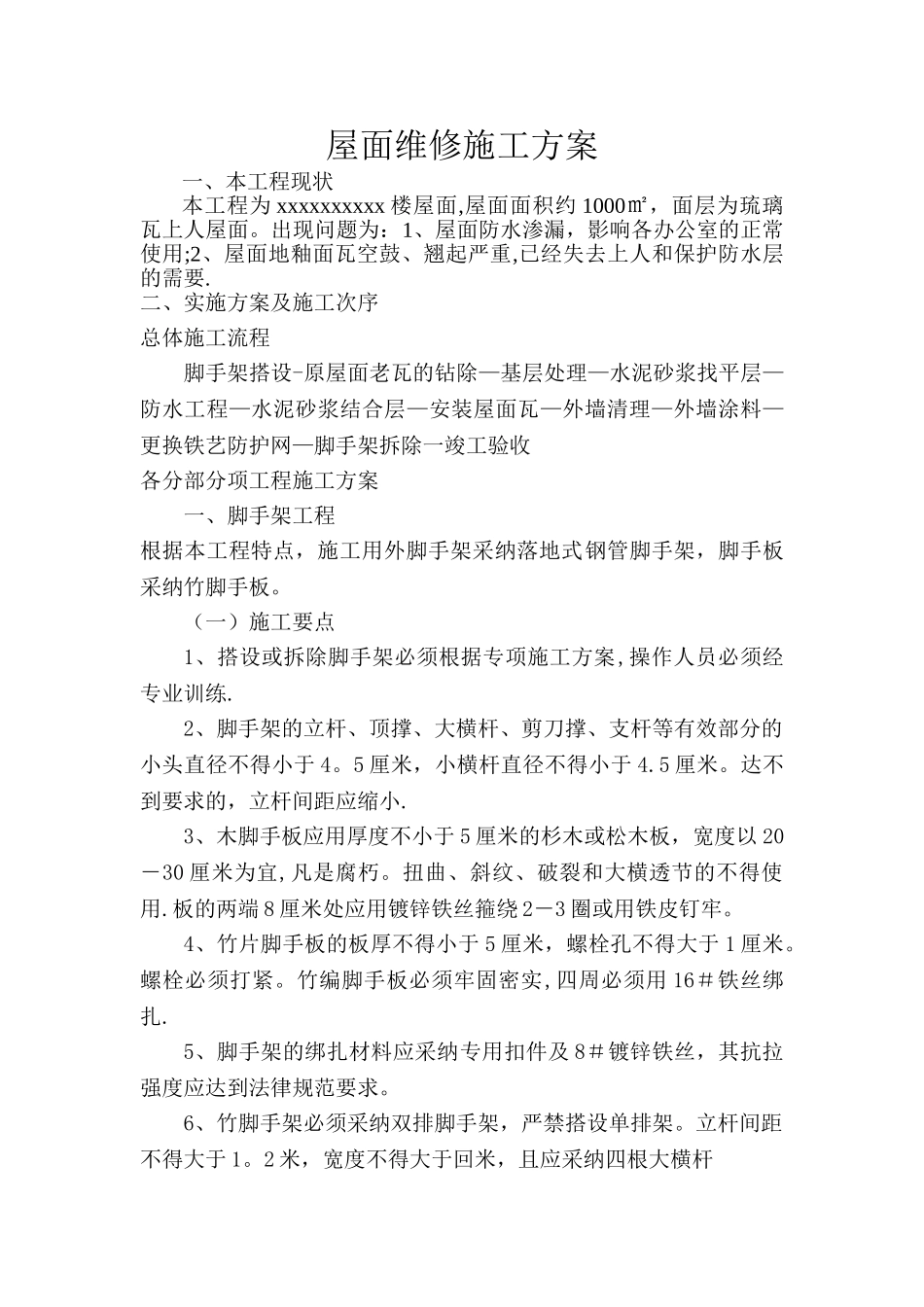

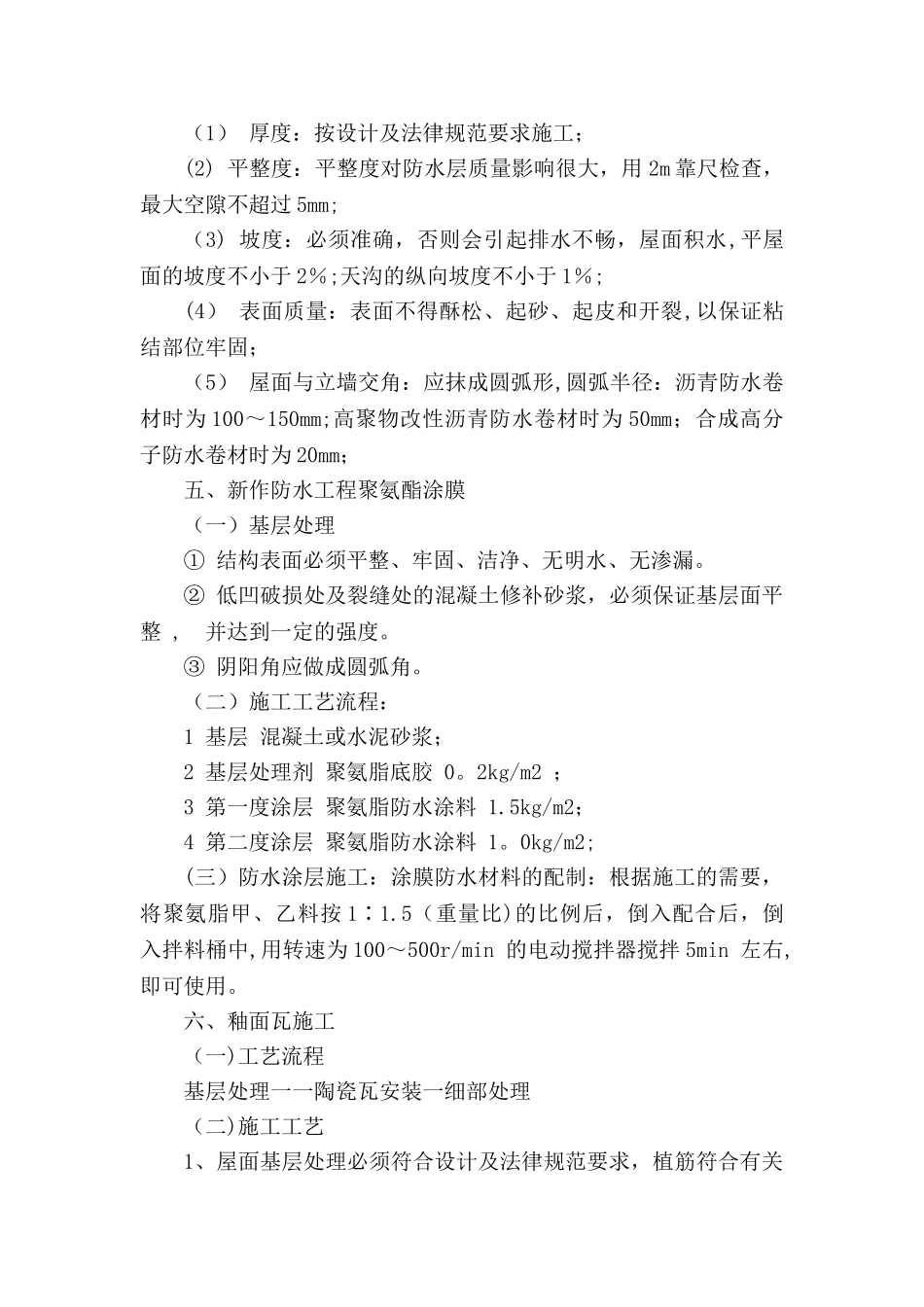

屋面维修施工方案一、本工程现状本工程为 xxxxxxxxxx 楼屋面,屋面面积约 1000㎡,面层为琉璃瓦上人屋面
出现问题为:1、屋面防水渗漏,影响各办公室的正常使用;2、屋面地釉面瓦空鼓、翘起严重,已经失去上人和保护防水层的需要
二、实施方案及施工次序总体施工流程脚手架搭设-原屋面老瓦的钻除—基层处理—水泥砂浆找平层—防水工程—水泥砂浆结合层—安装屋面瓦—外墙清理—外墙涂料—更换铁艺防护网—脚手架拆除一竣工验收各分部分项工程施工方案一、脚手架工程根据本工程特点,施工用外脚手架采纳落地式钢管脚手架,脚手板采纳竹脚手板
(一)施工要点1、搭设或拆除脚手架必须根据专项施工方案,操作人员必须经专业训练
2、脚手架的立杆、顶撑、大横杆、剪刀撑、支杆等有效部分的小头直径不得小于 4
5 厘米,小横杆直径不得小于 4
达不到要求的,立杆间距应缩小
3、木脚手板应用厚度不小于 5 厘米的杉木或松木板,宽度以 20-30 厘米为宜,凡是腐朽
扭曲、斜纹、破裂和大横透节的不得使用
板的两端 8 厘米处应用镀锌铁丝箍绕 2-3 圈或用铁皮钉牢
4、竹片脚手板的板厚不得小于 5 厘米,螺栓孔不得大于 1 厘米
螺栓必须打紧
竹编脚手板必须牢固密实,四周必须用 16#铁丝绑扎
5、脚手架的绑扎材料应采纳专用扣件及 8#镀锌铁丝,其抗拉强度应达到法律规范要求
6、竹脚手架必须采纳双排脚手架,严禁搭设单排架
立杆间距不得大于 1
2 米,宽度不得大于回米,且应采纳四根大横杆7、竹立杆的搭接长度和大横杆的搭接长度不得小于 1.5 米
绑扎时小头应压在大头上,绑扎不得少于三道
立杆、大横杆、小横杆相交时,应先绑两根,再绑第三根,不得一扣绑三根
8、脚手架两端、转角处以及每隔 6-7 根立杆应设剪刀撑,与地面的夹角不得大于 60 度,架子高度在 7 米以上,每二步四跨,脚手架必须同建筑物设连墙点
