上人屋面花岗岩铺贴施工方案1、施工准备1
1 材料要求1
1 花岗岩的品种、规格、质量、颜色应符合设计要求,其色差应符合施工验收法律规范要求
2 花岗岩的技术等级、光泽度、外观等质量要求应符合国家现行业标准《天然花岗石建筑板材》JC205 的规定
3 板材不得有裂缝、掉角、翘曲和表面缺陷
4 水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级不宜小于 32
5,并准备适量擦缝用白水泥
5 砂:粗砂或中砂,并应符合国家现行行业标准《普通混凝土用砂质量标准及检验方法》JGJ52 的规定
6 干拌砂浆:需用干拌砂浆干铺在找平层上1
7 粘接剂:按指定的品牌的粘接剂1
8 矿物颜料、蜡、石材清洁剂,石材表面防护剂
2 主要施工机具手推车、铁锹、靠尺、浆壶、水桶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤、水平尺、弯角方尺、台钻、合金钢钻头、扫把、砂轮、砂轮切割机、钢丝刷
3 施工的相关条件1
1 板材进场后应侧立堆放在室外,底下应加垫木方
详细核对品种、规格、数量、质量等是否符合设计要求
有裂纹、缺棱掉角的不得使用
材料进场检验已完毕并符合要求后采纳吊车运送至屋面,侧立堆放并加垫木方

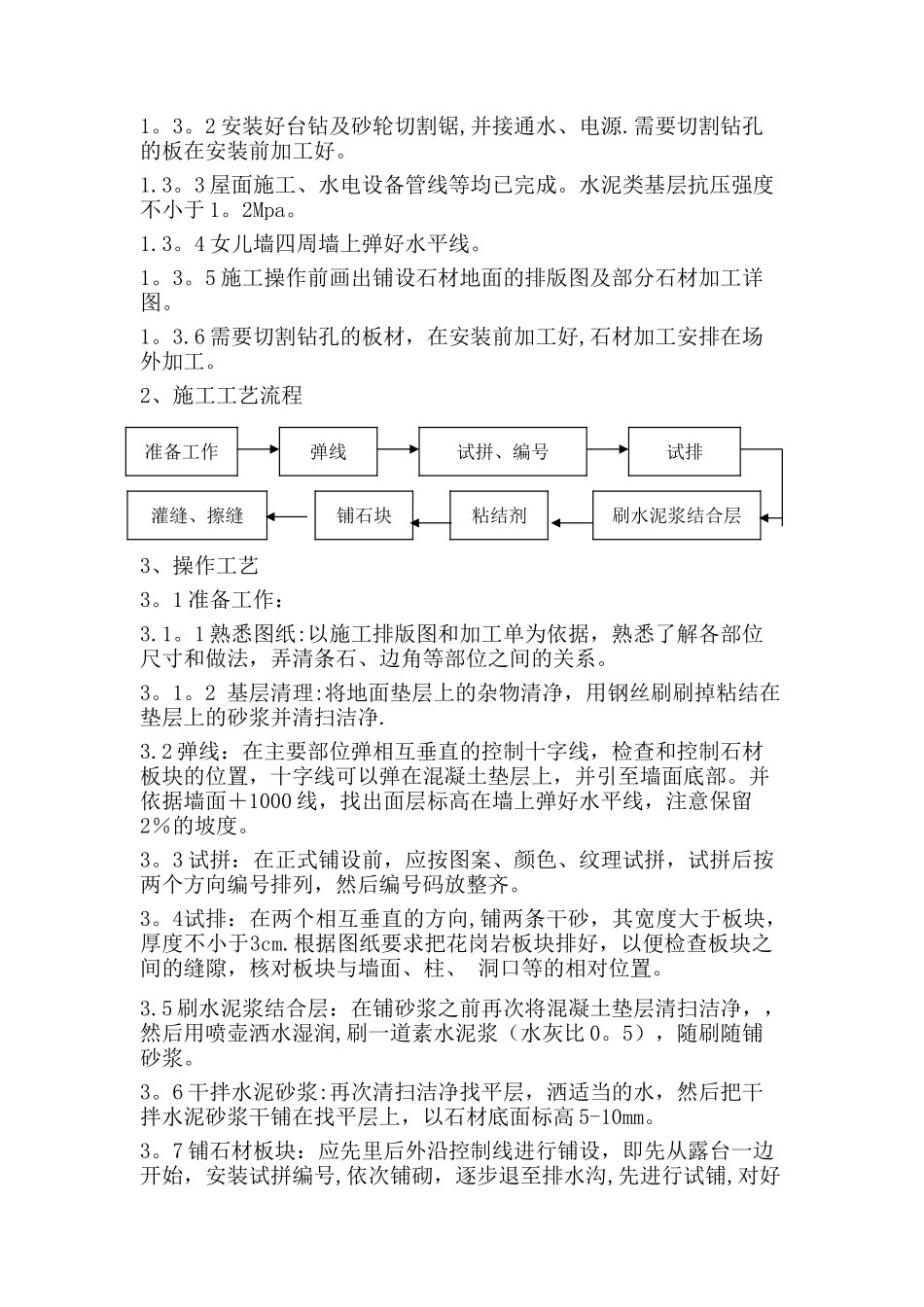

2 安装好台钻及砂轮切割锯,并接通水、电源
需要切割钻孔的板在安装前加工好
3 屋面施工、水电设备管线等均已完成
水泥类基层抗压强度不小于 1
4 女儿墙四周墙上弹好水平线
5 施工操作前画出铺设石材地面的排版图及部分石材加工详图
6 需要切割钻孔的板材,在安装前加工好,石材加工安排在场外加工
2、施工工艺流程3、操作工艺3
1 准备工作:3
1 熟悉图纸:以施工排版图和加工单为依据,熟悉了解各部位尺寸和做法,弄清条石、边角等部位之间的关系
2 基层清理:将地面垫层
