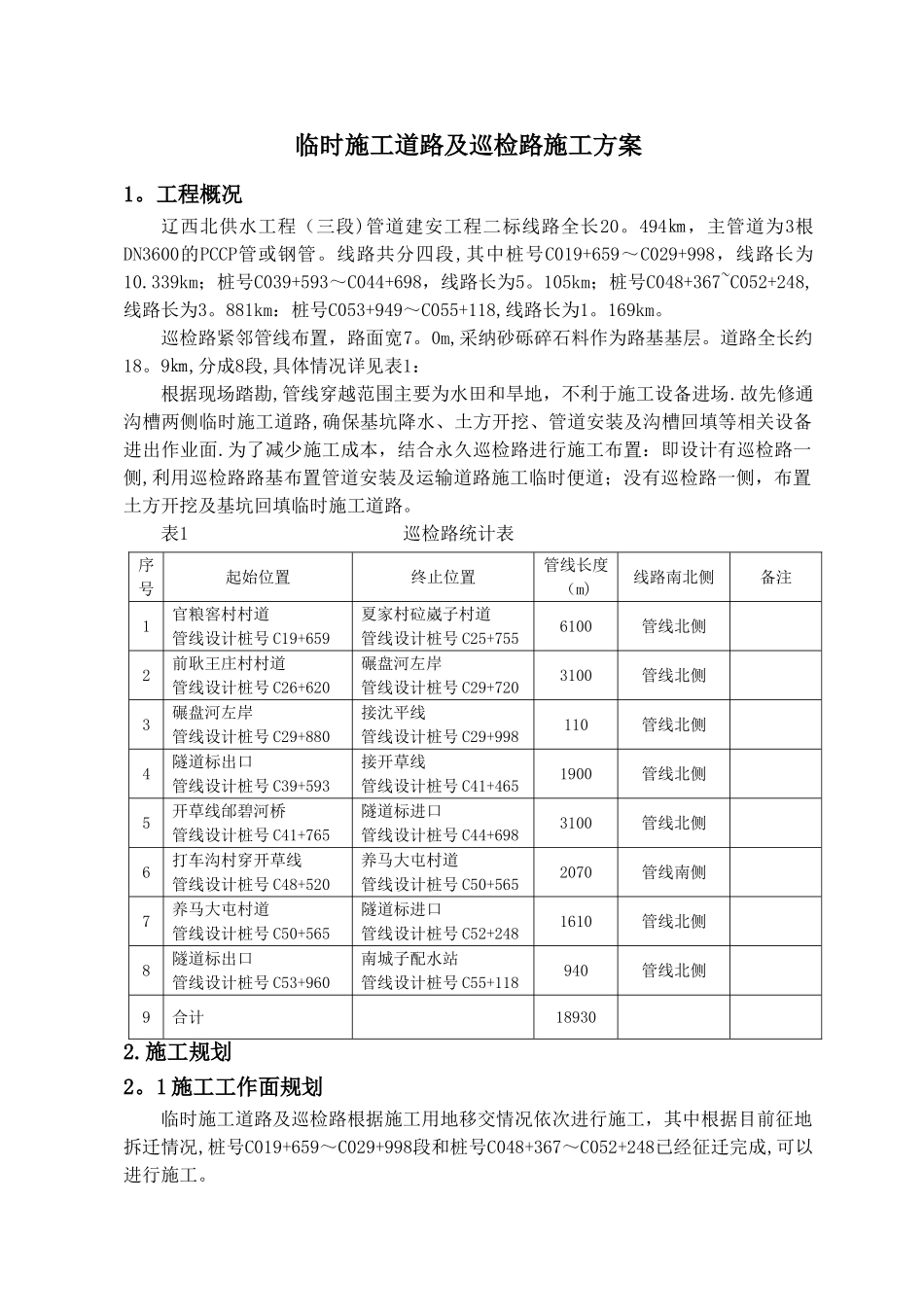

临时施工道路及巡检路施工方案1
工程概况辽西北供水工程(三段)管道建安工程二标线路全长20
494㎞,主管道为3根DN3600的PCCP管或钢管
线路共分四段,其中桩号C019+659~C029+998,线路长为10
339km;桩号C039+593~C044+698,线路长为5
105km;桩号C048+367~C052+248,线路长为3
881km:桩号C053+949~C055+118,线路长为1
巡检路紧邻管线布置,路面宽7
0m,采纳砂砾碎石料作为路基基层
道路全长约18
9㎞,分成8段,具体情况详见表1:根据现场踏勘,管线穿越范围主要为水田和旱地,不利于施工设备进场
故先修通沟槽两侧临时施工道路,确保基坑降水、土方开挖、管道安装及沟槽回填等相关设备进出作业面
为了减少施工成本,结合永久巡检路进行施工布置:即设计有巡检路一侧,利用巡检路路基布置管道安装及运输道路施工临时便道;没有巡检路一侧,布置土方开挖及基坑回填临时施工道路
表1 巡检路统计表序号起始位置终止位置管线长度(m)线路南北侧备注1官粮窖村村道管线设计桩号 C19+659夏家村砬崴子村道管线设计桩号 C25+7556100管线北侧2前耿王庄村村道管线设计桩号 C26+620碾盘河左岸管线设计桩号 C29+7203100管线北侧3碾盘河左岸管线设计桩号 C29+880接沈平线管线设计桩号 C29+998110管线北侧4隧道标出口管线设计桩号 C39+593接开草线管线设计桩号 C41+4651900管线北侧5开草线邰碧河桥管线设计桩号 C41+765隧道标进口管线设计桩号 C44+6983100管线北侧6打车沟村穿开草线管线设计桩号 C48+520养马大屯村道管线设计桩号 C50+5652070管线南侧7养马大屯村道管线设计桩号 C50+565隧道标进口管线设计桩号 C52+2481610管
