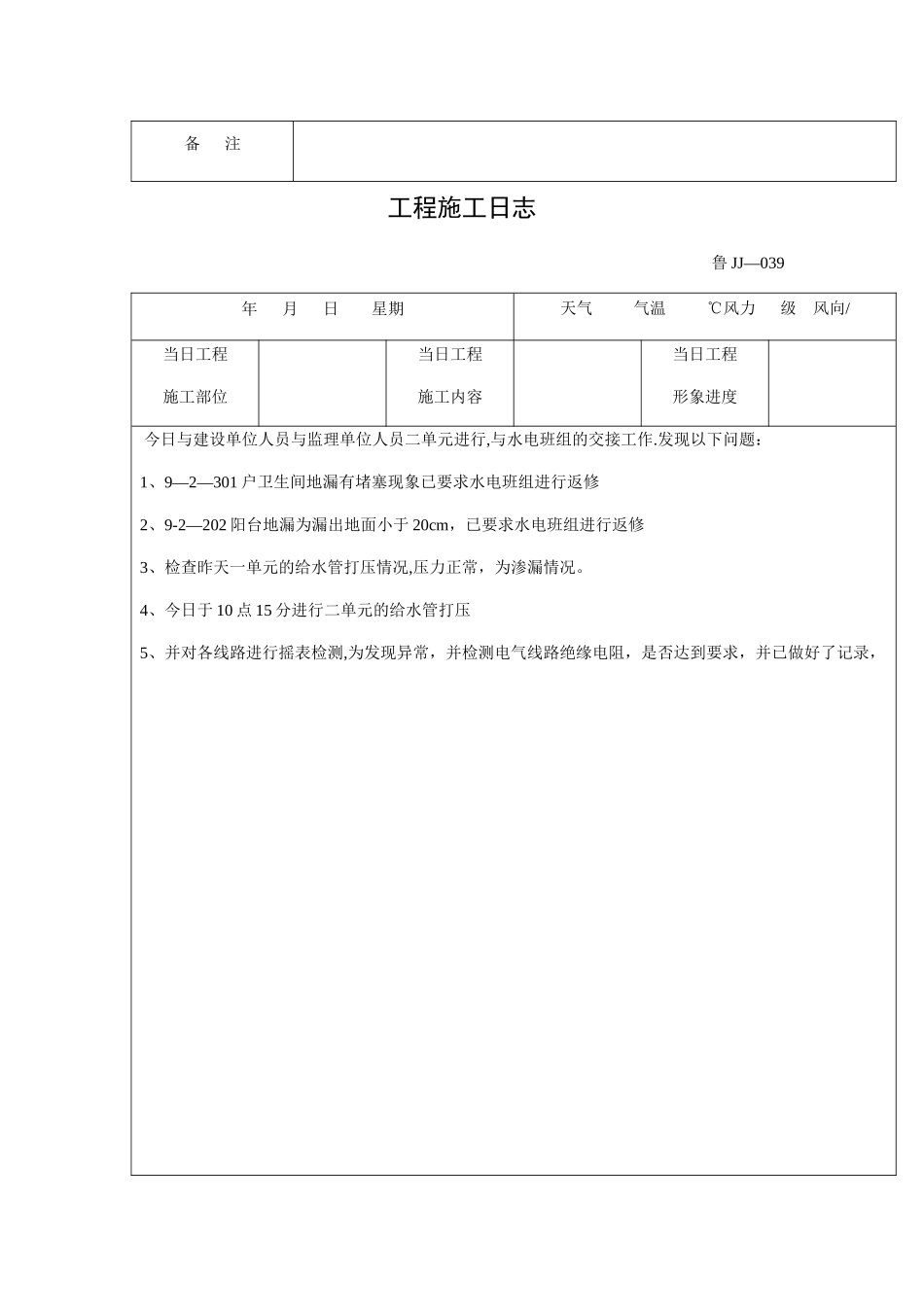

工程施工日志鲁 JJ—039年 月 日 星期天气 气温 ℃风力 级 风向/当日工程施工部位当日工程施工内容当日工程形象进度 今日,班组进场,与水电班组与土建班组交接工作。1、与水电班组,监理、建设单位人员进行,一单元的通水试验,试验结果无严重漏水处,个别处有轻微渗水,已记录(一单元一楼东户有渗漏处),要求及时返修。2、卫生间、阳台地漏无堵塞,排水正常。3、于 9 点 30 分给水管进行打压试验4、阳台组织排水,出水口、檐沟、落水管处有个别户家安装不牢固,接口处不严密,有渗漏处.(9-1—102、9—1—402、9-1—301 户)要求及时返修。5、检查,水电班组的,检测记录,并抽查电线路进行遥测,遥测合格,并检测电气线路绝缘电阻,是否达到要求,已做记录,同时及时通知建设单位与监理单位进行核查.今日检(试)验情况备 注工程施工日志鲁 JJ—039年 月 日 星期天气 气温 ℃风力 级 风向/当日工程施工部位当日工程施工内容当日工程形象进度 今日与建设单位人员与监理单位人员二单元进行,与水电班组的交接工作.发现以下问题:1、9—2—301 户卫生间地漏有堵塞现象已要求水电班组进行返修2、9-2—202 阳台地漏为漏出地面小于 20cm,已要求水电班组进行返修3、检查昨天一单元的给水管打压情况,压力正常,为渗漏情况。4、今日于 10 点 15 分进行二单元的给水管打压5、并对各线路进行摇表检测,为发现异常,并检测电气线路绝缘电阻,是否达到要求,并已做好了记录,今日检(试)验情况备 注工程施工日志鲁 JJ—039年 月 日 星期天气 气温 ℃风力 级 风向/当日工程施工部位当日工程施工内容当日工程形象进度 今日于建设单位人员、监理单位人员与土建班组进行交接;1、首先对土建班组的开间尺寸,进行了复测,对超出设计范围的房间要求,土建班组进行了,维修.超出的房间有(9-1—202 号的卧室 1 尺寸有偏差、9-1—301 的卧室 2 进间尺寸有所偏差等)已经下发联系单通知土建班组。并对阳台栏板等进行了验收,不符合要的已进行记录,并下发联系单要求其整改,并进行复查.2、并检查了门窗洞口的尺寸,对不符合要求的已记录,并下发联系单要求整改。3、昨天打压的二单元给水管,无明显的压力下降。4、今日对卫生间、厨房、阳台进行了蓄水试验.今日检(试)验情况备 注工程施工日志鲁 JJ—039年 月 日 星期天气 气温 ℃风力 级 风向/当日工程施工部位当日工程施工内容当日工程形象进度 今日于建设单位人员、...
