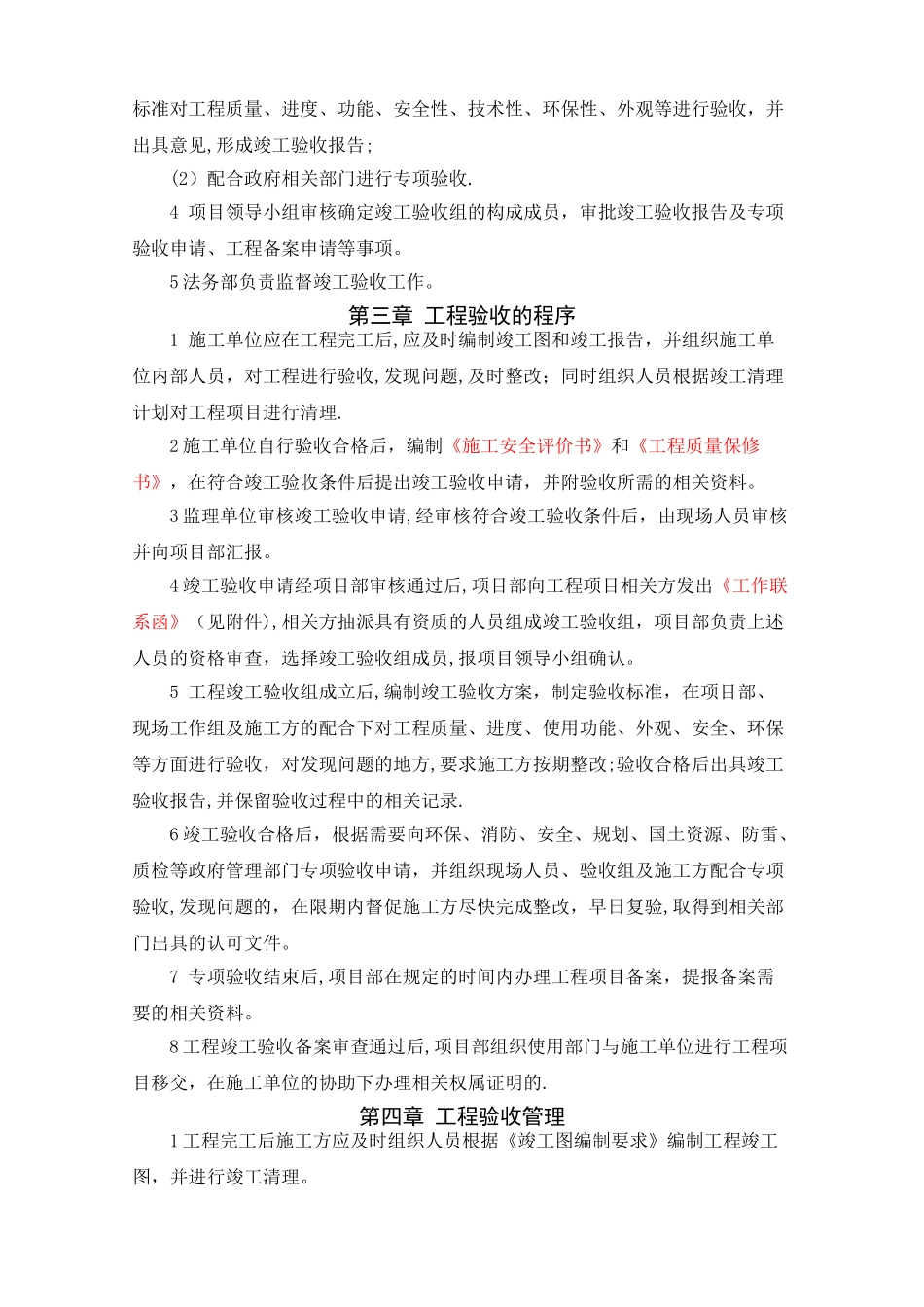

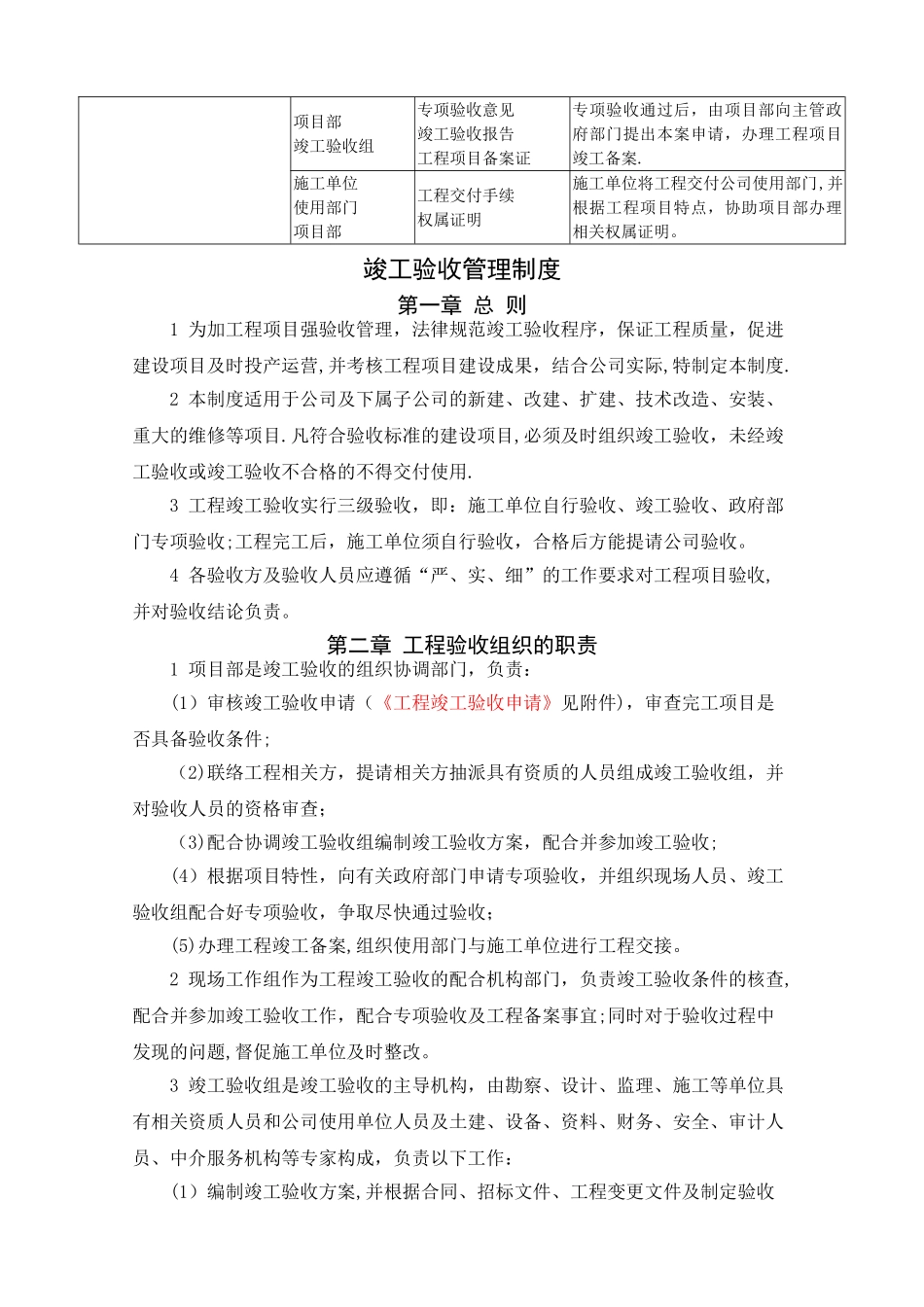

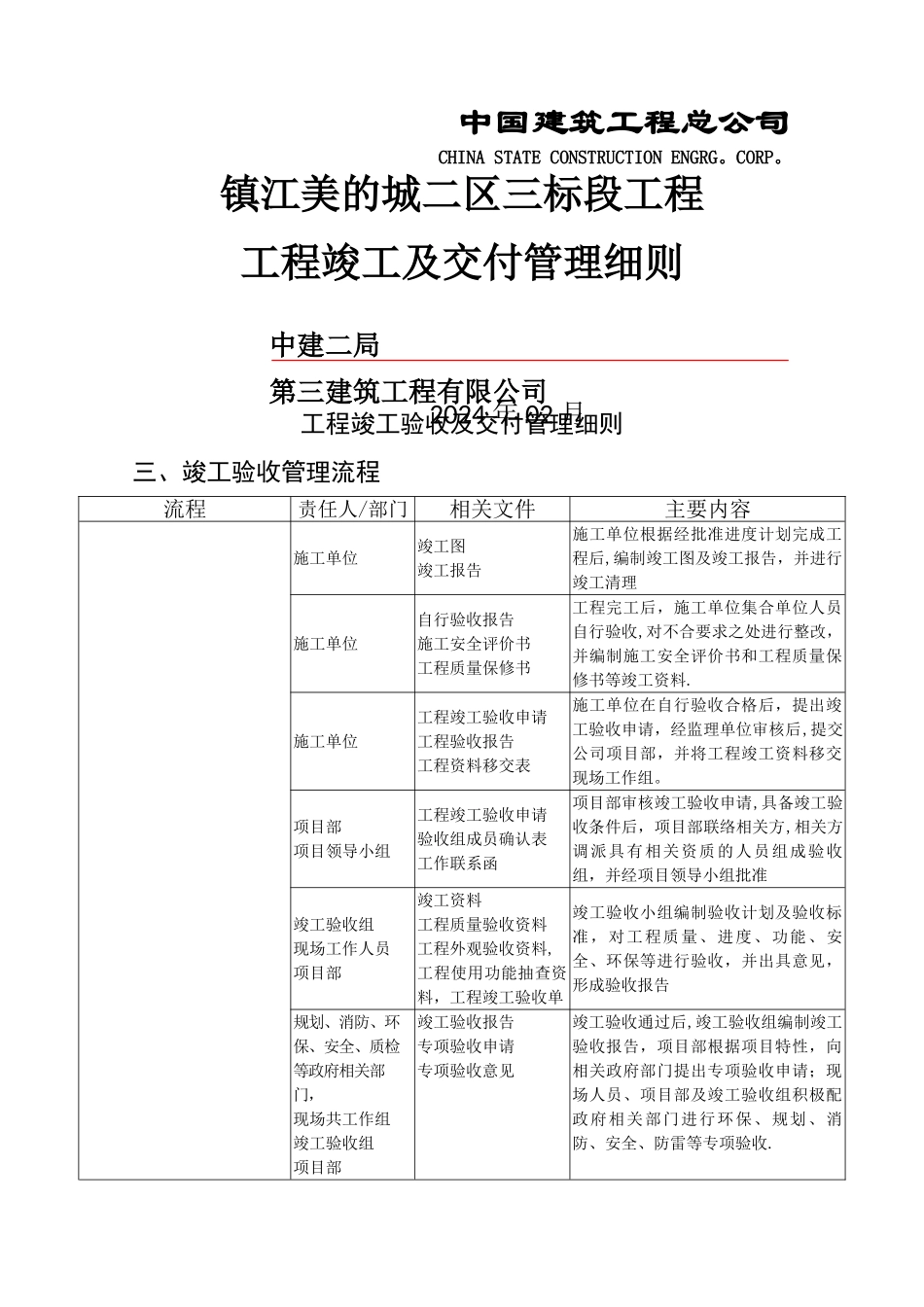

中国建筑工程总公司CHINA STATE CONSTRUCTION ENGRG。CORP。镇江美的城二区三标段工程工程竣工及交付管理细则工程竣工验收及交付管理细则三、竣工验收管理流程流程责任人/部门相关文件主要内容施工单位竣工图竣工报告施工单位根据经批准进度计划完成工程后,编制竣工图及竣工报告,并进行竣工清理施工单位自行验收报告施工安全评价书工程质量保修书工程完工后,施工单位集合单位人员自行验收,对不合要求之处进行整改,并编制施工安全评价书和工程质量保修书等竣工资料.施工单位工程竣工验收申请工程验收报告工程资料移交表施工单位在自行验收合格后,提出竣工验收申请,经监理单位审核后,提交公司项目部,并将工程竣工资料移交现场工作组。项目部项目领导小组工程竣工验收申请验收组成员确认表工作联系函 项目部审核竣工验收申请,具备竣工验收条件后,项目部联络相关方,相关方调派具有相关资质的人员组成验收组,并经项目领导小组批准竣工验收组现场工作人员项目部竣工资料工程质量验收资料工程外观验收资料,工程使用功能抽查资料,工程竣工验收单竣工验收小组编制验收计划及验收标准,对工程质量、进度、功能、安全、环保等进行验收,并出具意见,形成验收报告规划、消防、环保、安全、质检等政府相关部门,现场共工作组竣工验收组项目部竣工验收报告专项验收申请专项验收意见竣工验收通过后,竣工验收组编制竣工验收报告,项目部根据项目特性,向相关政府部门提出专项验收申请;现场人员、项目部及竣工验收组积极配政府相关部门进行环保、规划、消防、安全、防雷等专项验收.中建二局第三建筑工程有限公司2024 年 02 月项目部竣工验收组专项验收意见竣工验收报告工程项目备案证专项验收通过后,由项目部向主管政府部门提出本案申请,办理工程项目竣工备案.施工单位使用部门项目部工程交付手续权属证明施工单位将工程交付公司使用部门,并根据工程项目特点,协助项目部办理相关权属证明。竣工验收管理制度第一章 总 则1 为加工程项目强验收管理,法律规范竣工验收程序,保证工程质量,促进建设项目及时投产运营,并考核工程项目建设成果,结合公司实际,特制定本制度.2 本制度适用于公司及下属子公司的新建、改建、扩建、技术改造、安装、重大的维修等项目.凡符合验收标准的建设项目,必须及时组织竣工验收,未经竣工验收或竣工验收不合格的不得交付使用.3 工程竣工验收实行三级验收,即:施工单位自行验收、竣工验收、政府部门专项验收;工程...
