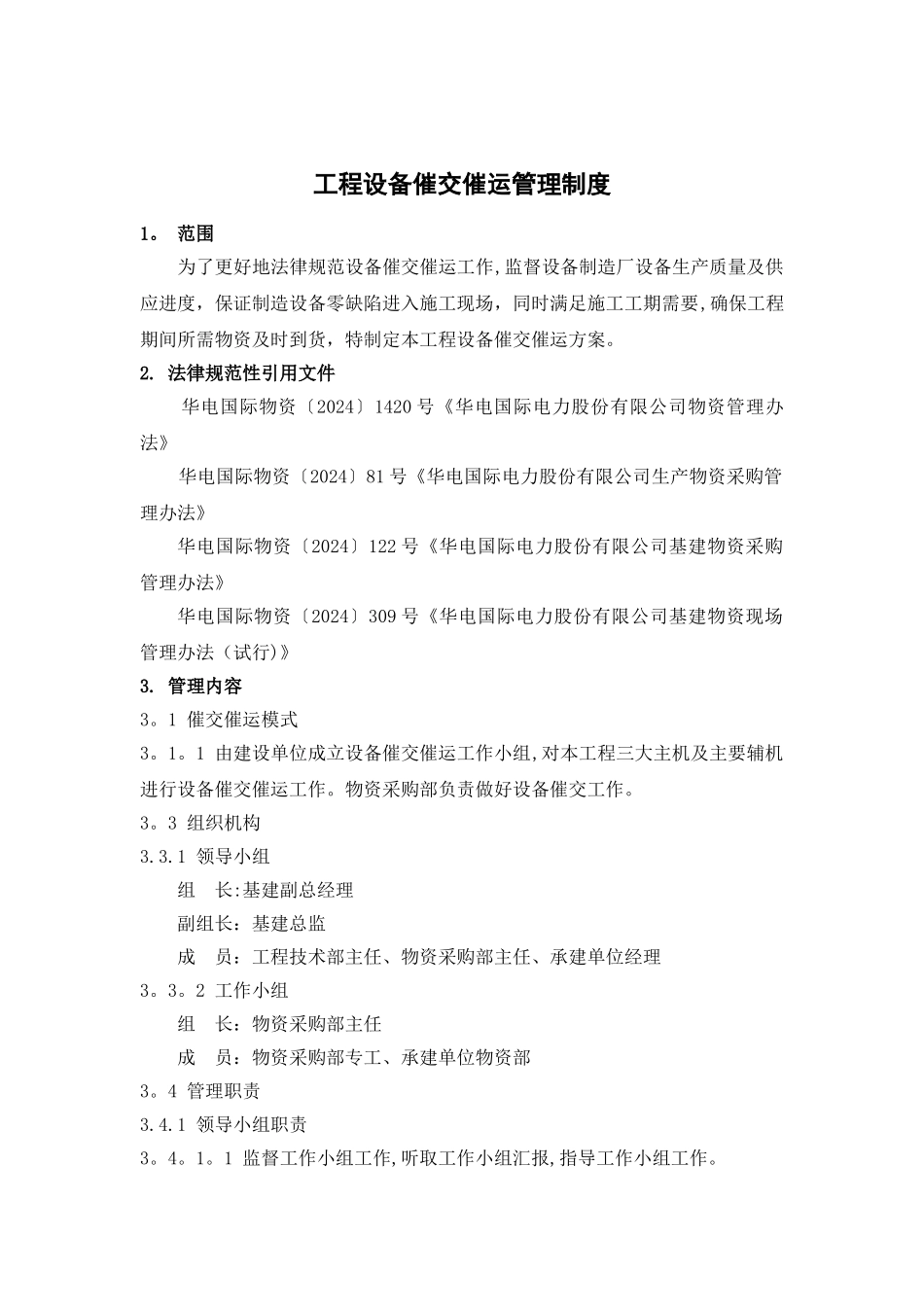

工程设备催交催运管理制度1
范围 为了更好地法律规范设备催交催运工作,监督设备制造厂设备生产质量及供应进度,保证制造设备零缺陷进入施工现场,同时满足施工工期需要,确保工程期间所需物资及时到货,特制定本工程设备催交催运方案
法律规范性引用文件 华电国际物资〔2024〕1420 号《华电国际电力股份有限公司物资管理办法》 华电国际物资〔2024〕81 号《华电国际电力股份有限公司生产物资采购管理办法》华电国际物资〔2024〕122 号《华电国际电力股份有限公司基建物资采购管理办法》华电国际物资〔2024〕309 号《华电国际电力股份有限公司基建物资现场管理办法(试行)》3
1 催交催运模式3
1 由建设单位成立设备催交催运工作小组,对本工程三大主机及主要辅机进行设备催交催运工作
物资采购部负责做好设备催交工作
3 组织机构3
1 领导小组组 长:基建副总经理副组长:基建总监 成 员:工程技术部主任、物资采购部主任、承建单位经理3
2 工作小组 组 长:物资采购部主任 成 员:物资采购部专工、承建单位物资部3
4 管理职责3
1 领导小组职责3
1 监督工作小组工作,听取工作小组汇报,指导工作小组工作
2 审批工作小组对相关人员提出奖惩意见
2 工作小组职责3
1 具体负责设备催交催运工作日常管理、协调工作
2 对催交人员有直接领导权
3 负责监督检查派出人员及外聘人员的履责情况

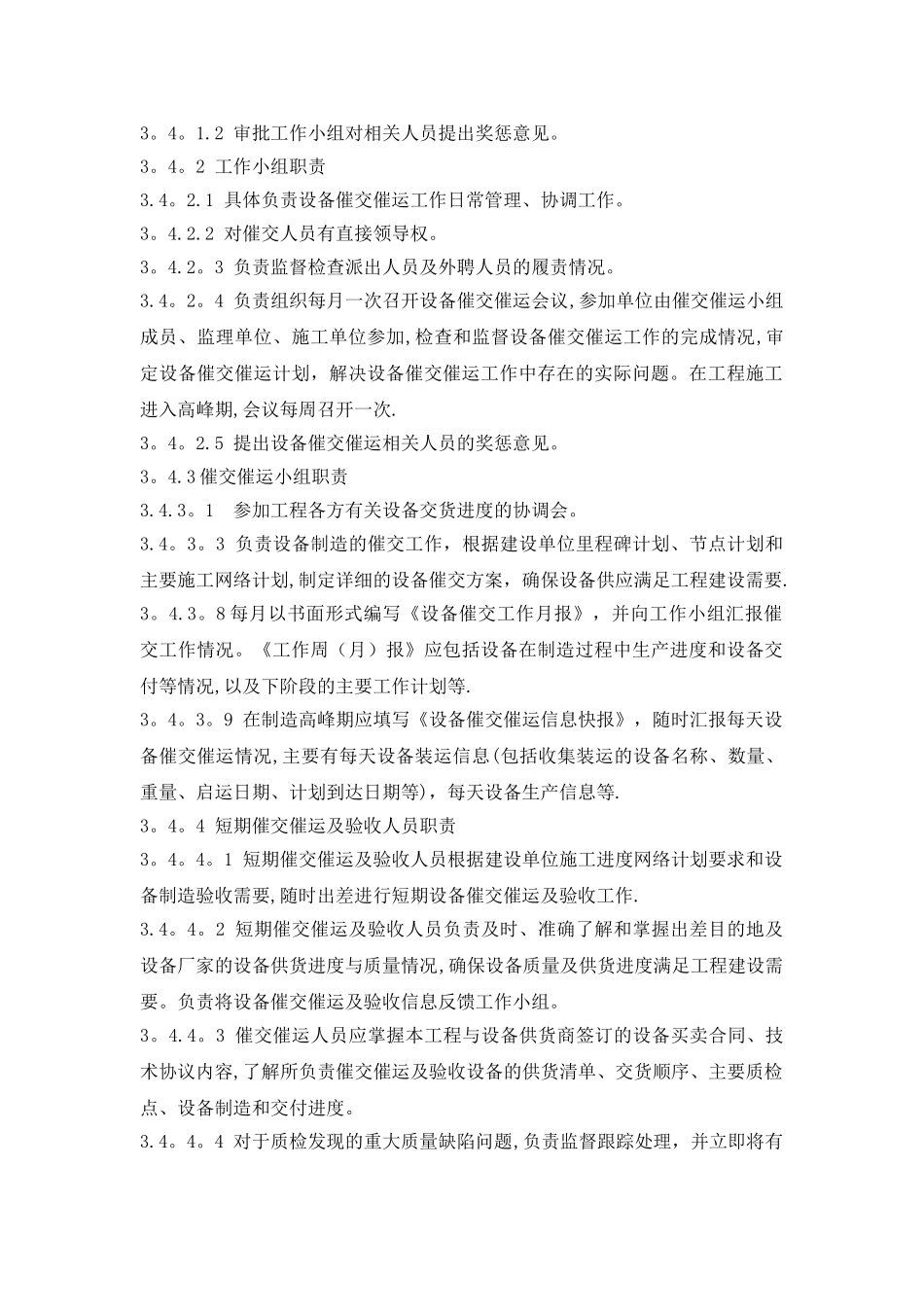

4 负责组织每月一次召开设备催交催运会议,参加单位由催交催运小组成员、监理单位、施工单位参加,检查和监督设备催交催运工作的完成情况,审定设备催交催运计划,解决设备催交催运工作中存在的实际问题

在工程施工进入高峰期,会议每周召开一次
5 提出设备催交催运相关人员的奖惩意见
