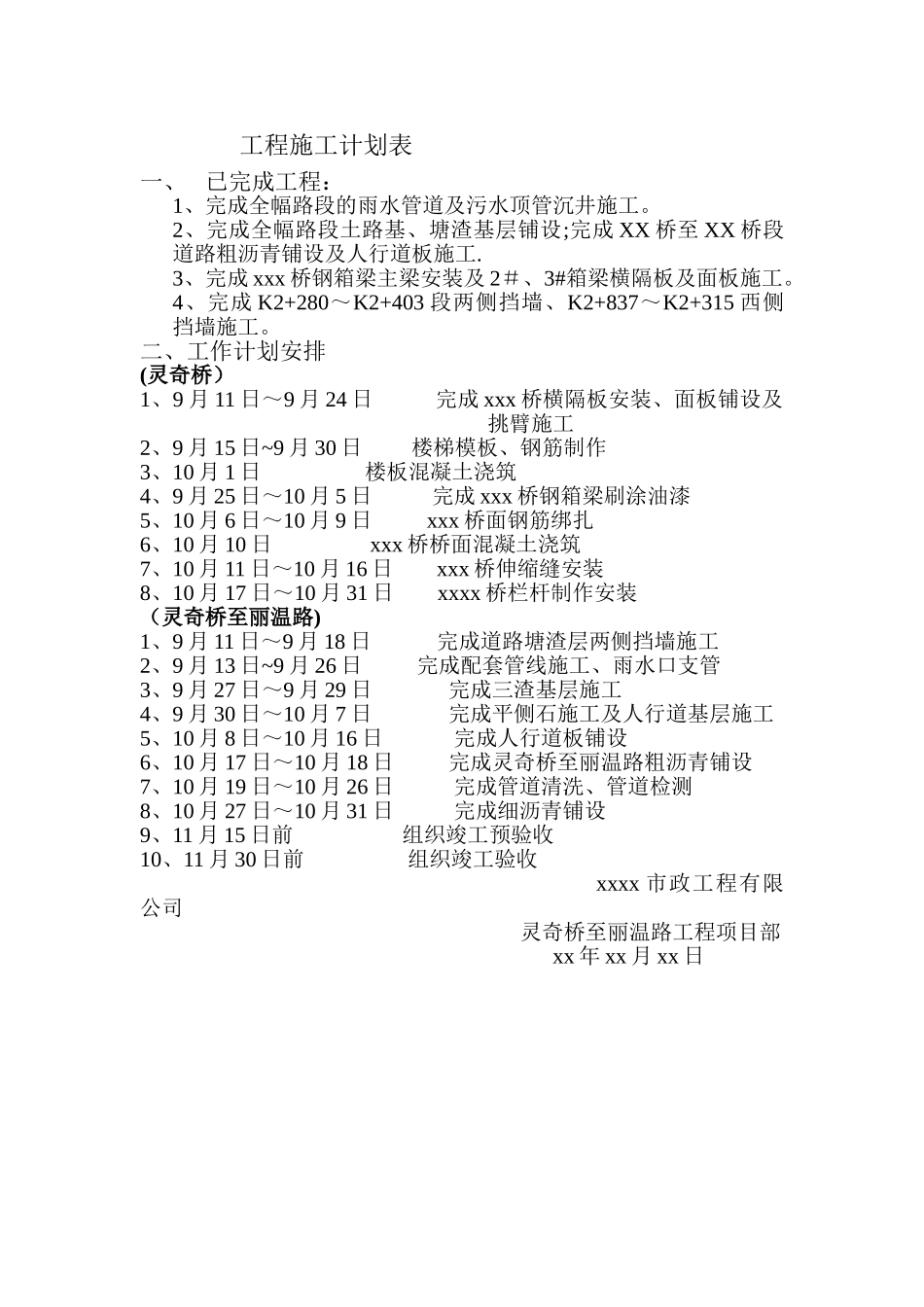

工程施工计划表一、已完成工程:1、完成全幅路段的雨水管道及污水顶管沉井施工。2、完成全幅路段土路基、塘渣基层铺设;完成 XX 桥至 XX 桥段道路粗沥青铺设及人行道板施工.3、完成 xxx 桥钢箱梁主梁安装及 2#、3#箱梁横隔板及面板施工。4、完成 K2+280~K2+403 段两侧挡墙、K2+837~K2+315 西侧挡墙施工。二、工作计划安排(灵奇桥)1、9 月 11 日~9 月 24 日 完成 xxx 桥横隔板安装、面板铺设及挑臂施工2、9 月 15 日~9 月 30 日 楼梯模板、钢筋制作3、10 月 1 日 楼板混凝土浇筑4、9 月 25 日~10 月 5 日 完成 xxx 桥钢箱梁刷涂油漆5、10 月 6 日~10 月 9 日 xxx 桥面钢筋绑扎6、10 月 10 日 xxx 桥桥面混凝土浇筑7、10 月 11 日~10 月 16 日 xxx 桥伸缩缝安装8、10 月 17 日~10 月 31 日 xxxx 桥栏杆制作安装(灵奇桥至丽温路)1、9 月 11 日~9 月 18 日 完成道路塘渣层两侧挡墙施工2、9 月 13 日~9 月 26 日 完成配套管线施工、雨水口支管3、9 月 27 日~9 月 29 日 完成三渣基层施工4、9 月 30 日~10 月 7 日 完成平侧石施工及人行道基层施工5、10 月 8 日~10 月 16 日 完成人行道板铺设6、10 月 17 日~10 月 18 日 完成灵奇桥至丽温路粗沥青铺设7、10 月 19 日~10 月 26 日 完成管道清洗、管道检测8、10 月 27 日~10 月 31 日 完成细沥青铺设9、11 月 15 日前 组织竣工预验收10、11 月 30 日前 组织竣工验收xxxx 市政工程有限公司灵奇桥至丽温路工程项目部xx 年 xx 月 xx 日
