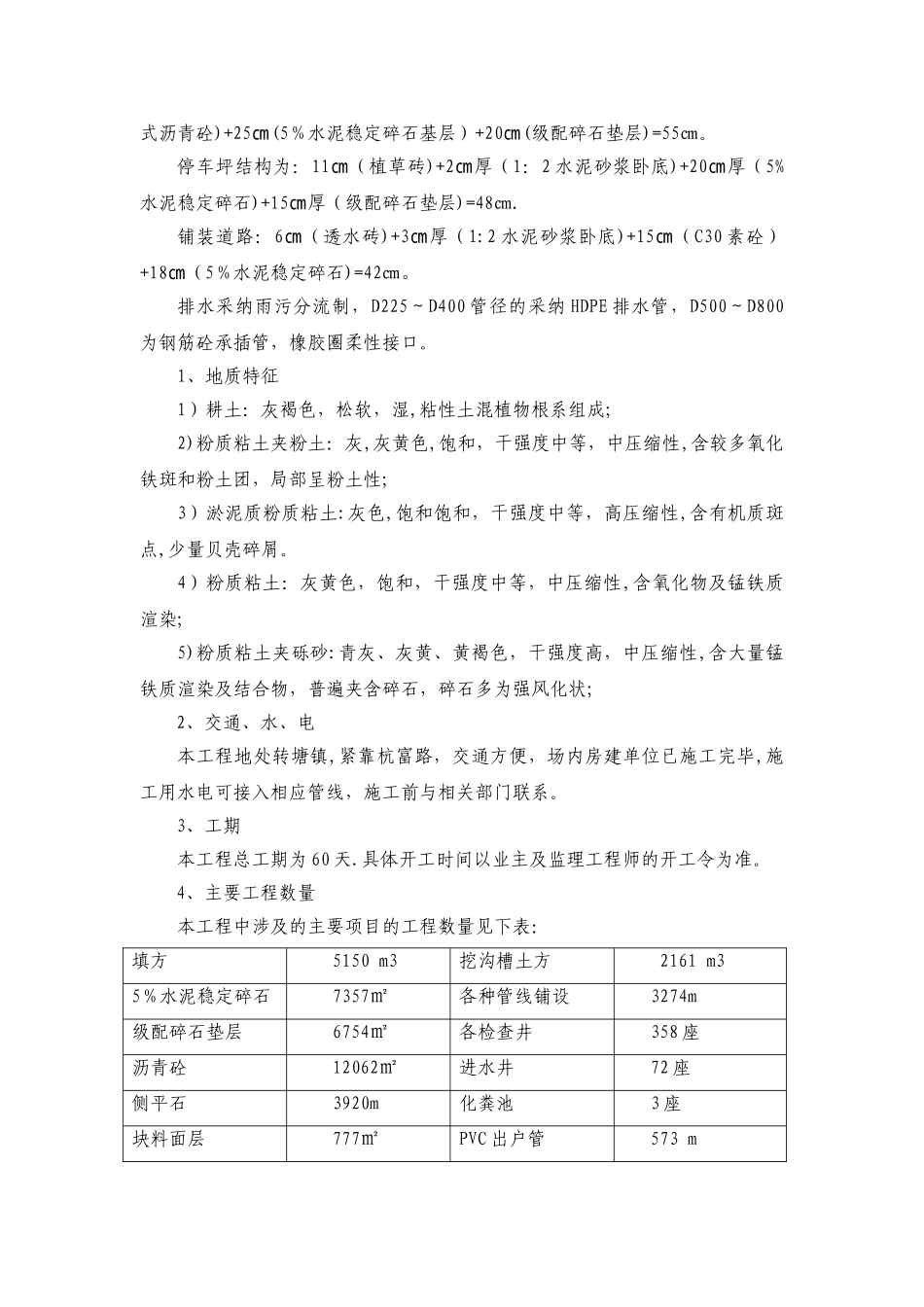

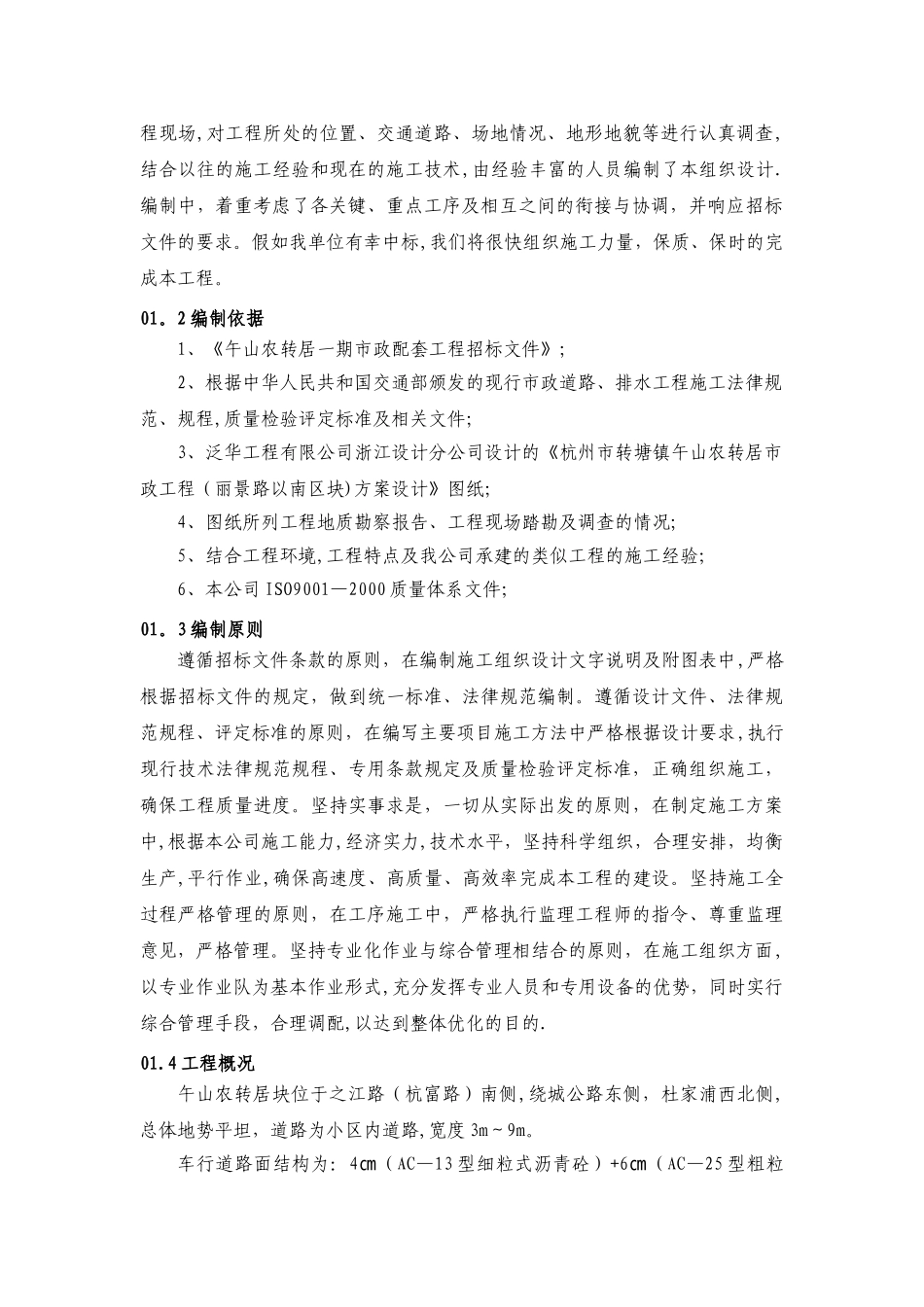

第一章 施工准备01
1 编制说明项目部经过认真阅读和讨论招标文件,认真察看午山农转居一期市政配套工程现场,对工程所处的位置、交通道路、场地情况、地形地貌等进行认真调查,结合以往的施工经验和现在的施工技术,由经验丰富的人员编制了本组织设计
编制中,着重考虑了各关键、重点工序及相互之间的衔接与协调,并响应招标文件的要求
