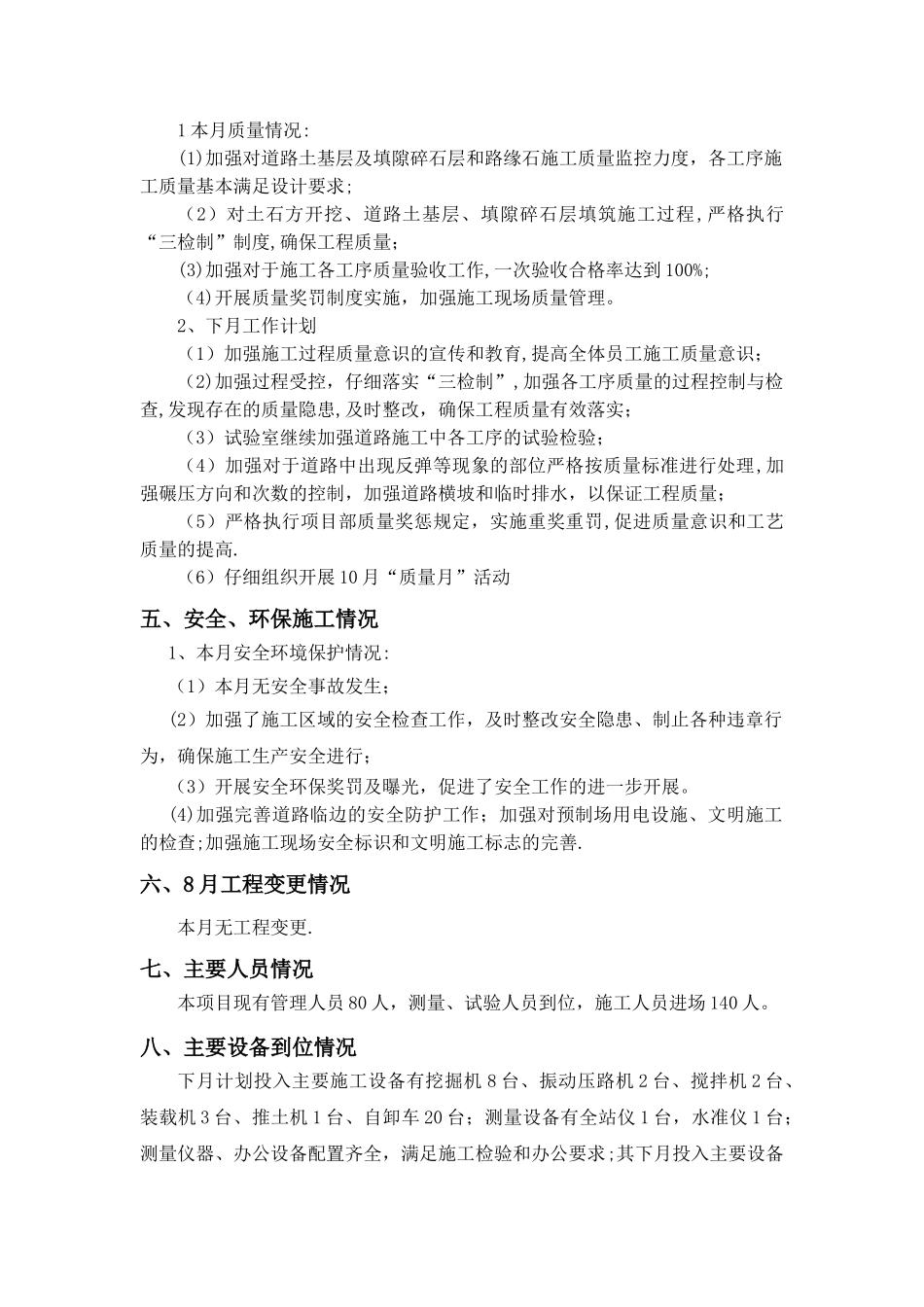

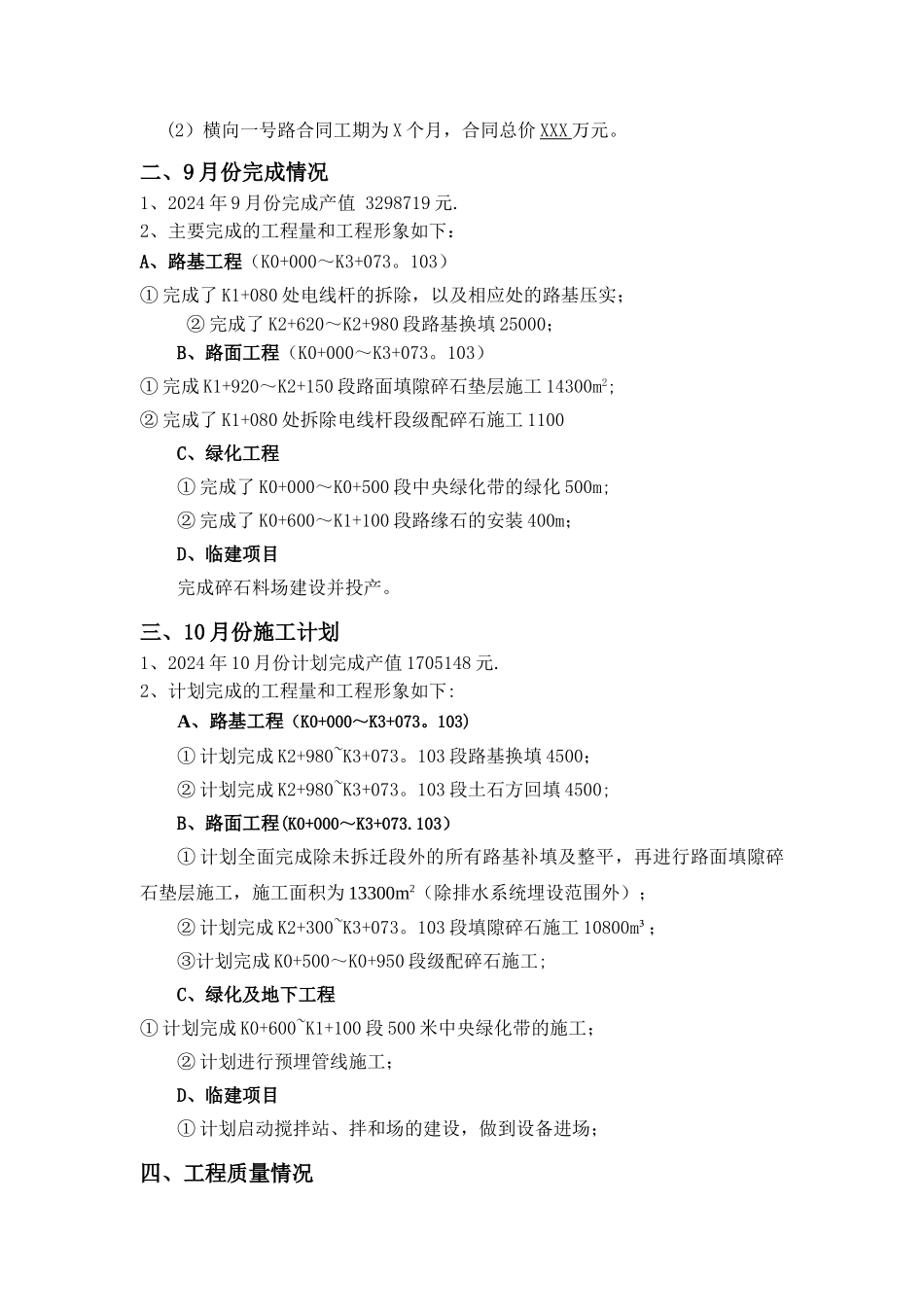

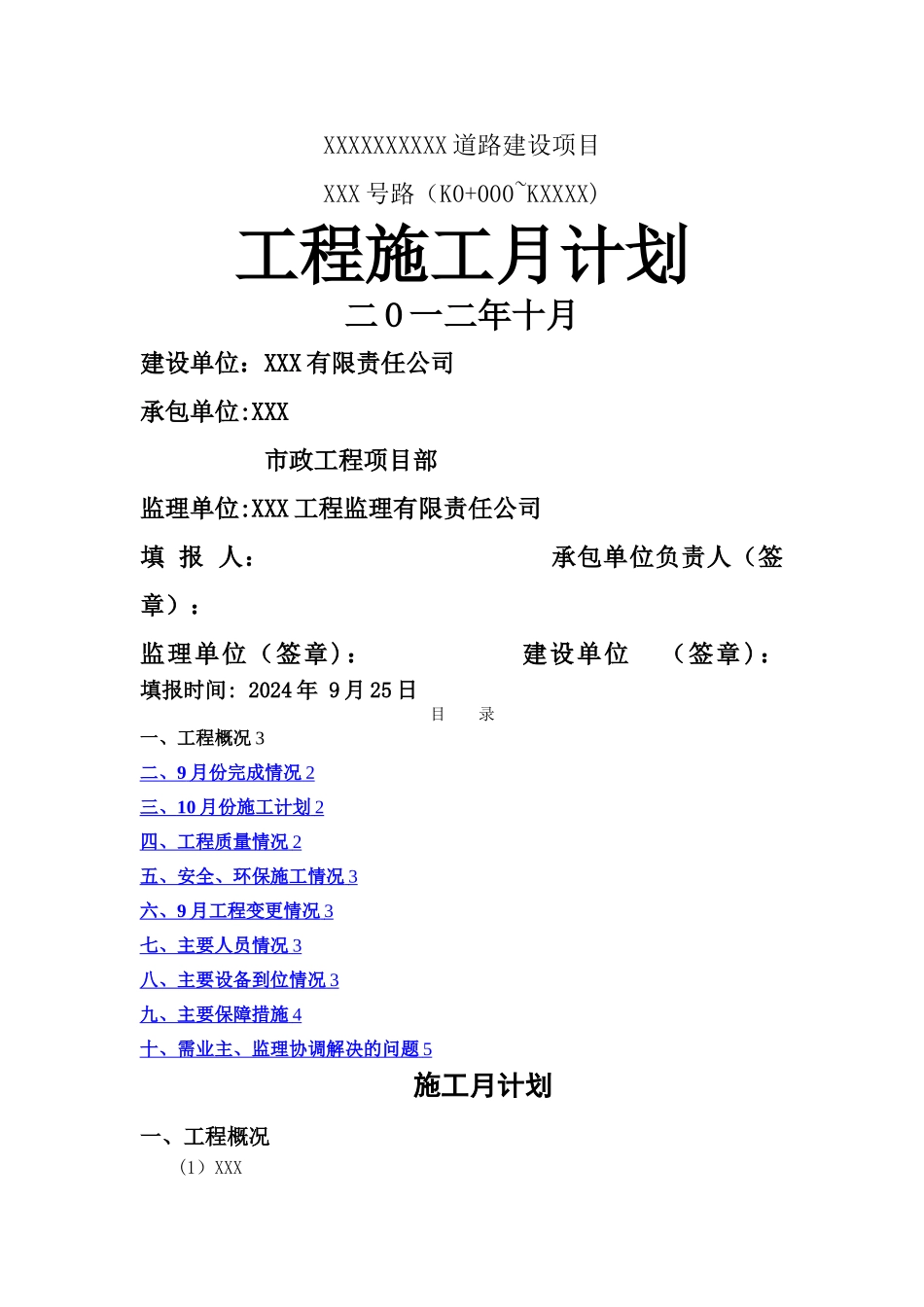

XXXXXXXXXX 道路建设项目XXX 号路(K0+000~KXXXX)工程施工月计划二 O 一二年十月建设单位:XXX 有限责任公司承包单位:XXX 市政工程项目部监理单位:XXX 工程监理有限责任公司 填 报 人: 承包单位负责人(签章):监理单位(签章): 建设单位 (签章 ): 填报时间: 2024 年 9 月 25 日目 录一、工程概况 3二、 9 月份完成情况 2 三、 10 月份施工计划 2 四、工程质量情况 2 五、安全、环保施工情况 3 六、 9 月工程变更情况 3 七、主要人员情况 3 八、主要设备到位情况 3 九、主要保障措施 4 十、需业主、监理协调解决的问题 5 施工月计划一、工程概况(1)XXX(2)横向一号路合同工期为 X 个月,合同总价 XXX 万元
二、9 月份完成情况1、2024 年 9 月份完成产值 3298719 元
2、主要完成的工程量和工程形象如下:A、路基工程(K0+000~K3+073
103)① 完成了 K1+080 处电线杆的拆除,以及相应处的路基压实;② 完成了 K2+620~K2+980 段路基换填 25000; B、路面工程(K0+000~K3+073
103)① 完成 K1+920~K2+150 段路面填隙碎石垫层施工 14300m2;② 完成了 K1+080 处拆除电线杆段级配碎石施工 1100C、绿化工程① 完成了 K0+000~K0+500 段中央绿化带的绿化 500m;② 完成了 K0+600~K1+100 段路缘石的安装 400m;D、临建项目完成碎石料场建设并投产
三、10 月份施工计划1、2024 年 10 月份计划完成产值 1705148 元
2、计划完成的工程量和工程形象如下:A、路基工程(K0+000~K3+073
103)① 计划完成 K2+980~K3+073
103 段路基换填 4500
