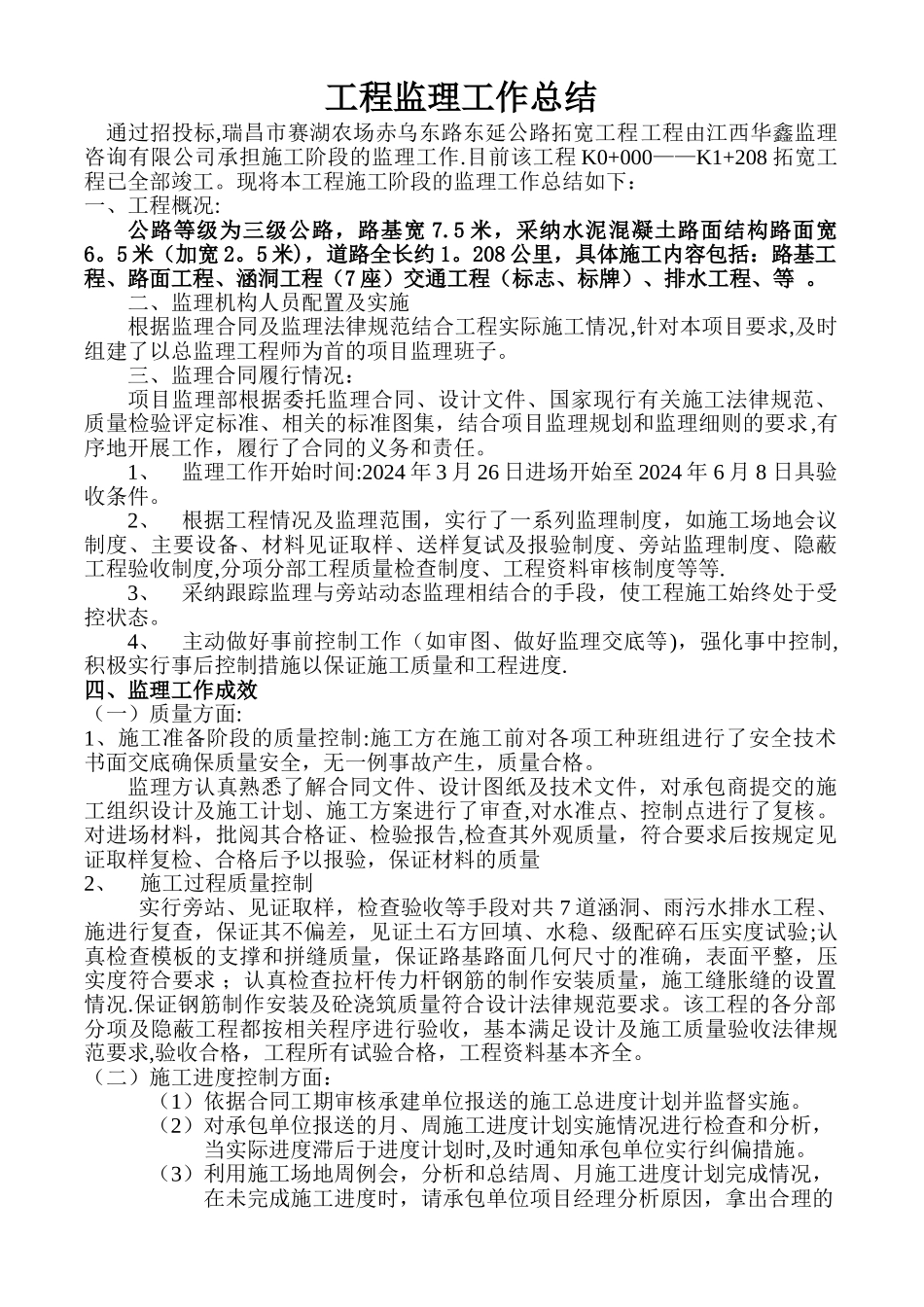

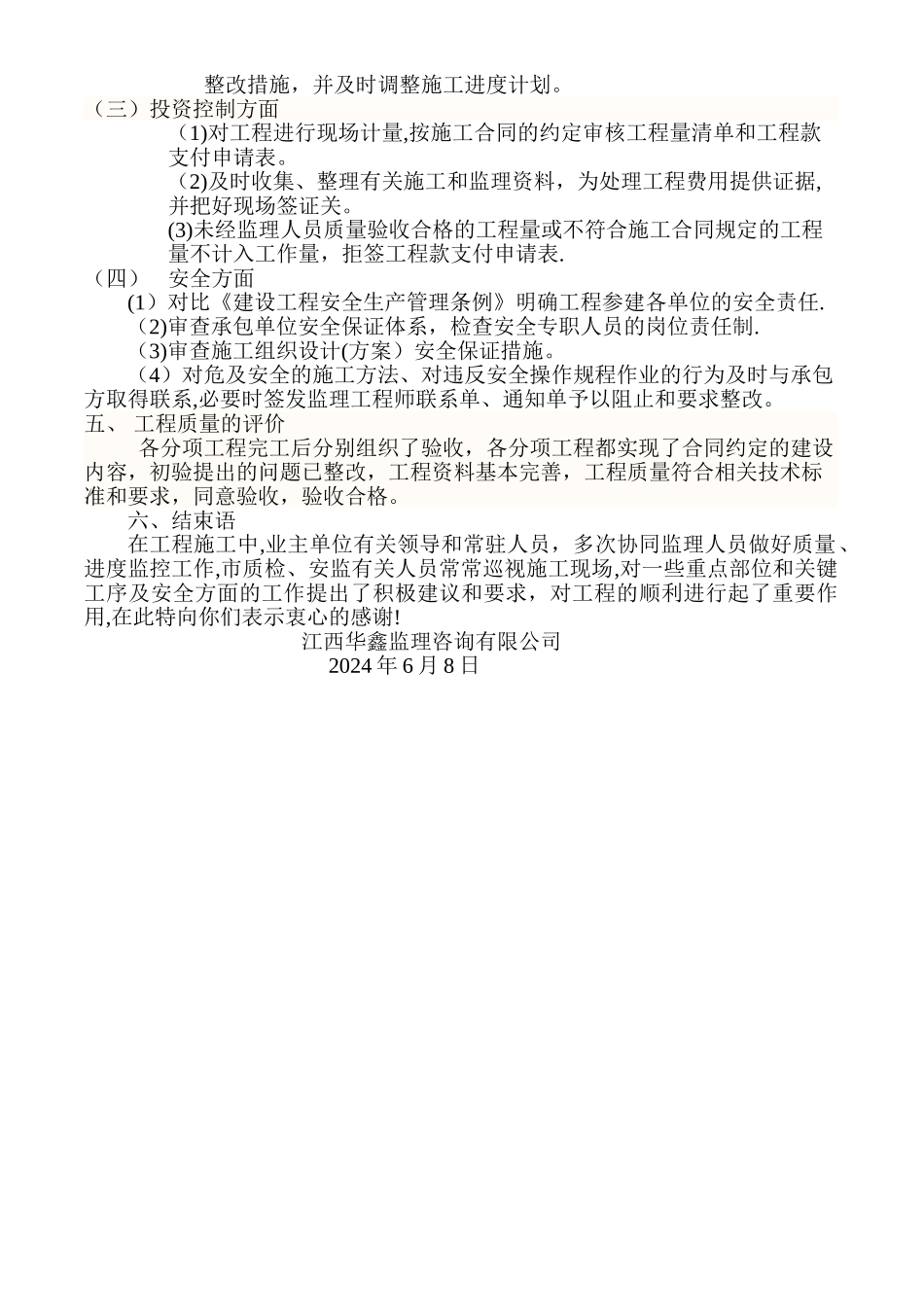

工程监理工作总结通过招投标,瑞昌市赛湖农场赤乌东路东延公路拓宽工程工程由江西华鑫监理咨询有限公司承担施工阶段的监理工作
目前该工程 K0+000——K1+208 拓宽工程已全部竣工
现将本工程施工阶段的监理工作总结如下:一、工程概况:公路等级为三级公路,路基宽 7
5 米,采纳水泥混凝土路面结构路面宽6
5 米(加宽 2
5 米),道路全长约 1
208 公里,具体施工内容包括:路基工程、路面工程、涵洞工程(7 座)交通工程(标志、标牌)、排水工程、等
二、监理机构人员配置及实施根据监理合同及监理法律规范结合工程实际施工情况,针对本项目要求,及时组建了以总监理工程师为首的项目监理班子
三、监理合同履行情况:项目监理部根据委托监理合同、设计文件、国家现行有关施工法律规范、质量检验评定标准、相关的标准图集,结合项目监理规划和监理细则的要求,有序地开展工作,履行了合同的义务和责任
1、监理工作开始时间:2024 年 3 月 26 日进场开始至 2024 年 6 月 8 日具验收条件
2、根据工程情况及监理范围,实行了一系列监理制度,如施工场地会议制度、主要设备、材料见证取样、送样复试及报验制度、旁站监理制度、隐蔽工程验收制度,分项分部工程质量检查制度、工程资料审核制度等等
3、采纳跟踪监理与旁站动态监理相结合的手段,使工程施工始终处于受控状态
4、主动做好事前控制工作(如审图、做好监理交底等),强化事中控制,积极实行事后控制措施以保证施工质量和工程进度
四、监理工作成效(一)质量方面:1、施工准备阶段的质量控制:施工方在施工前对各项工种班组进行了安全技术书面交底确保质量安全,无一例事故产生,质量合格
监理方认真熟悉了解合同文件、设计图纸及技术文件,对承包商提交的施工组织设计及施工计划、施工方案进行了审查,对水准点、控制点进行了复核
对进场材料,批阅其合格证、检验报告,检查其外观
