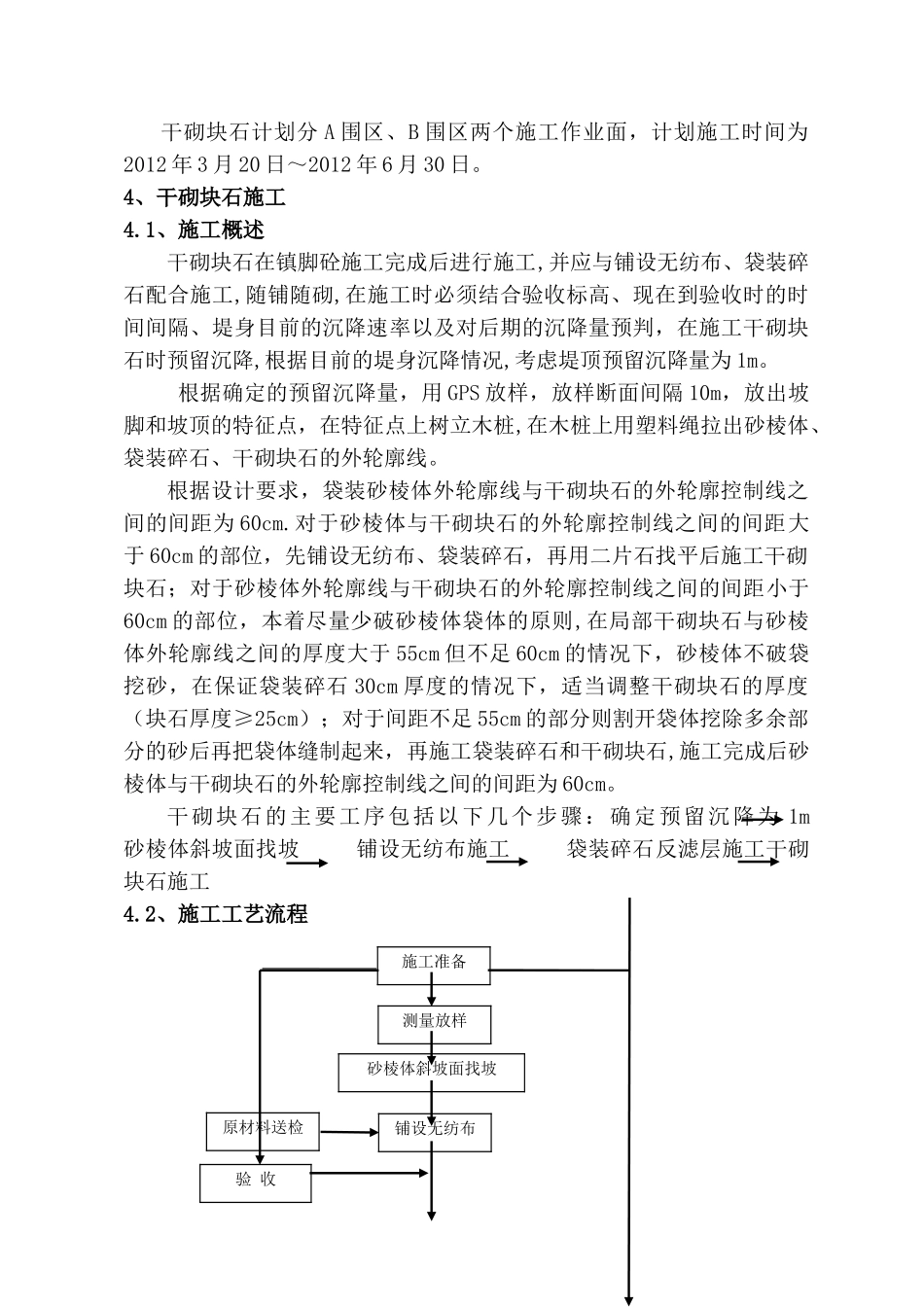

目 录1、编制依据 11.1 、合同文件及有关资料 1 1 。 2 、法律规范及标准 1 2 、工程概况 1 3 、施工进度计划 1 3.1 、工程量 1 3 。 2 、进度计划 1 4 、 干砌块石 施工 2 4 。 1 、施工概述 2 4 。 2 、施工工艺流程 2 4 。 3 、施工总体安排 3 4.4 、测量放样 3 4 。 5 、施工工艺 3 4 。 6 、施工技术质量控制 4 5 、安全保证措施 4 1、编制依据1。1、合同文件及有关资料1.1。1 《乐清湾港区北区沿海堤坝工程施工图设计图集》(2024 年 10月)。1。1。2 《 乐清湾港区北区沿海堤坝工程施工图设计说明及施工技术要求》(2024 年 10 月).1。2、法律规范及标准1.2.1 《港囗及航道护岸工程设计与施工法律规范》 (JTJ300—2000)1.2.2 《防波堤设计与施工法律规范》 (JTJ298—98)1.2.3 《海港水文法律规范》 (JTJ213—98)1.2.4 《水运工程测量法律规范》 ( JTJ203-2001)1.2.5 《水运工程混凝土施工法律规范》(JTJ268—96)1.2.6 《水运工程土工合成材料应用技术法律规范》 (JTJ239-2024)1.2.7 《堤防工程施工质量评定与验收规程(试行)》 ( SL239—1999)1.2.8 《水运工程质量检验标准》 (JTS257-2024)1.2.9 其他交通部现行港口工程技术法律规范2、工程概况本工程堤线总长为 4163。9m,其中正堤长 3257。3m,1#隔堤长709。8m,2#隔堤长 196。8m。干砌块石厚度 30cm,位于正堤和 2#隔堤的一级平台至堤顶外侧的坡面上,干砌块石正堤部分为 13630m3、2#隔堤 482m3。3、施工进度计划3。1、工程量工程量汇总表表(一)序号名称工程量备注1正堤干砌块石13630m322#隔堤干砌块石482m33。2、进度计划干砌块石计划分 A 围区、B 围区两个施工作业面,计划施工时间为2012 年 3 月 20 日~2012 年 6 月 30 日。4、干砌块石施工4.1、施工概述干砌块石在镇脚砼施工完成后进行施工,并应与铺设无纺布、袋装碎石配合施工,随铺随砌,在施工时必须结合验收标高、现在到验收时的时间间隔、堤身目前的沉降速率以及对后期的沉降量预判,在施工干砌块石时预留沉降,根据目前的堤身沉降情况,考虑堤顶预留沉降量为 1m。根据确定的预留沉降量,用 GPS 放样,放样断面间隔 10m,放出坡脚和坡顶的特征点,在特征点上树立木桩,在木桩上用塑料绳拉出砂棱体、袋装碎石、干砌块石的外轮廓线。根据设计要求,袋装砂棱体外轮廓线与干砌块石的外轮廓控制线之间...
