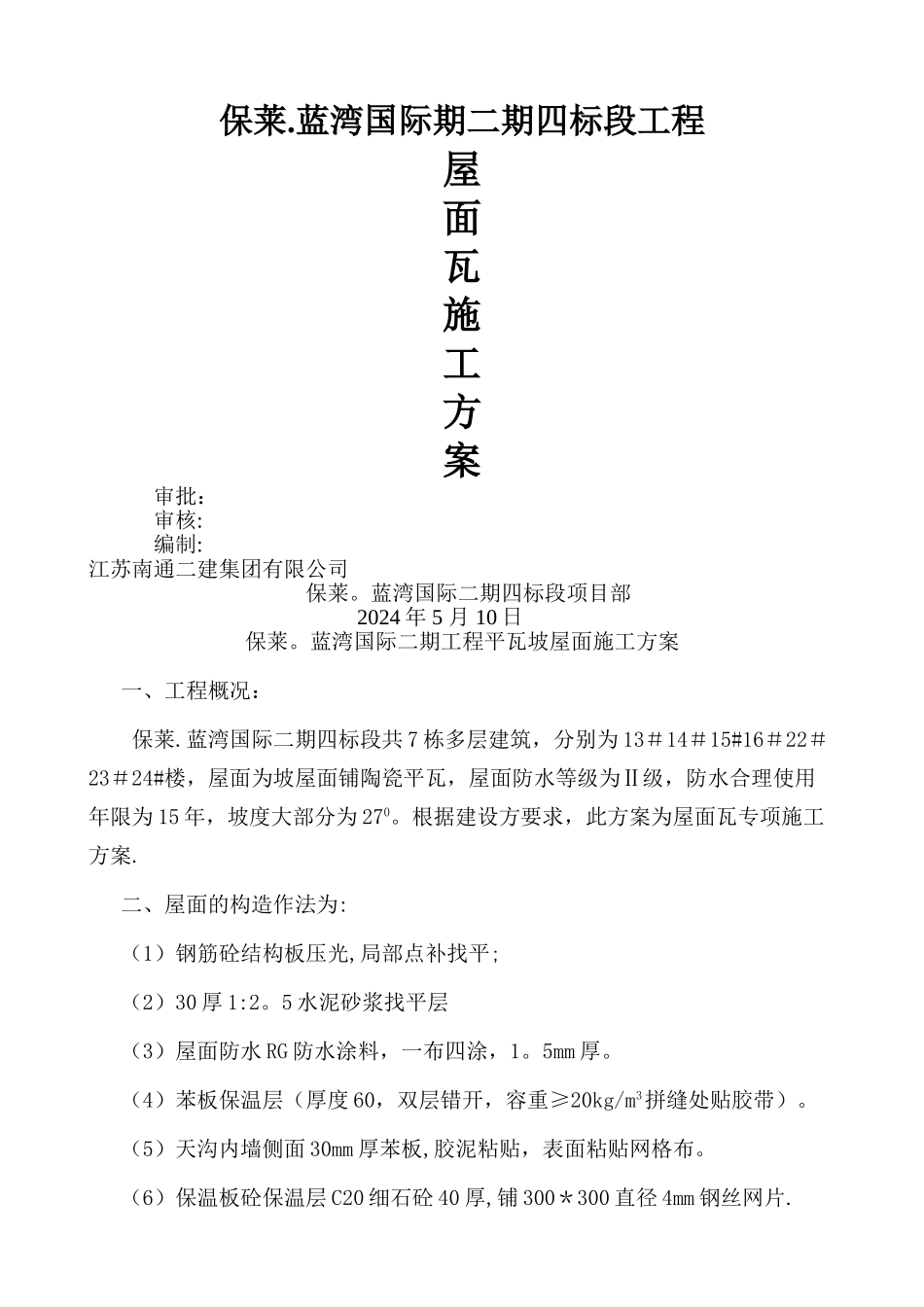

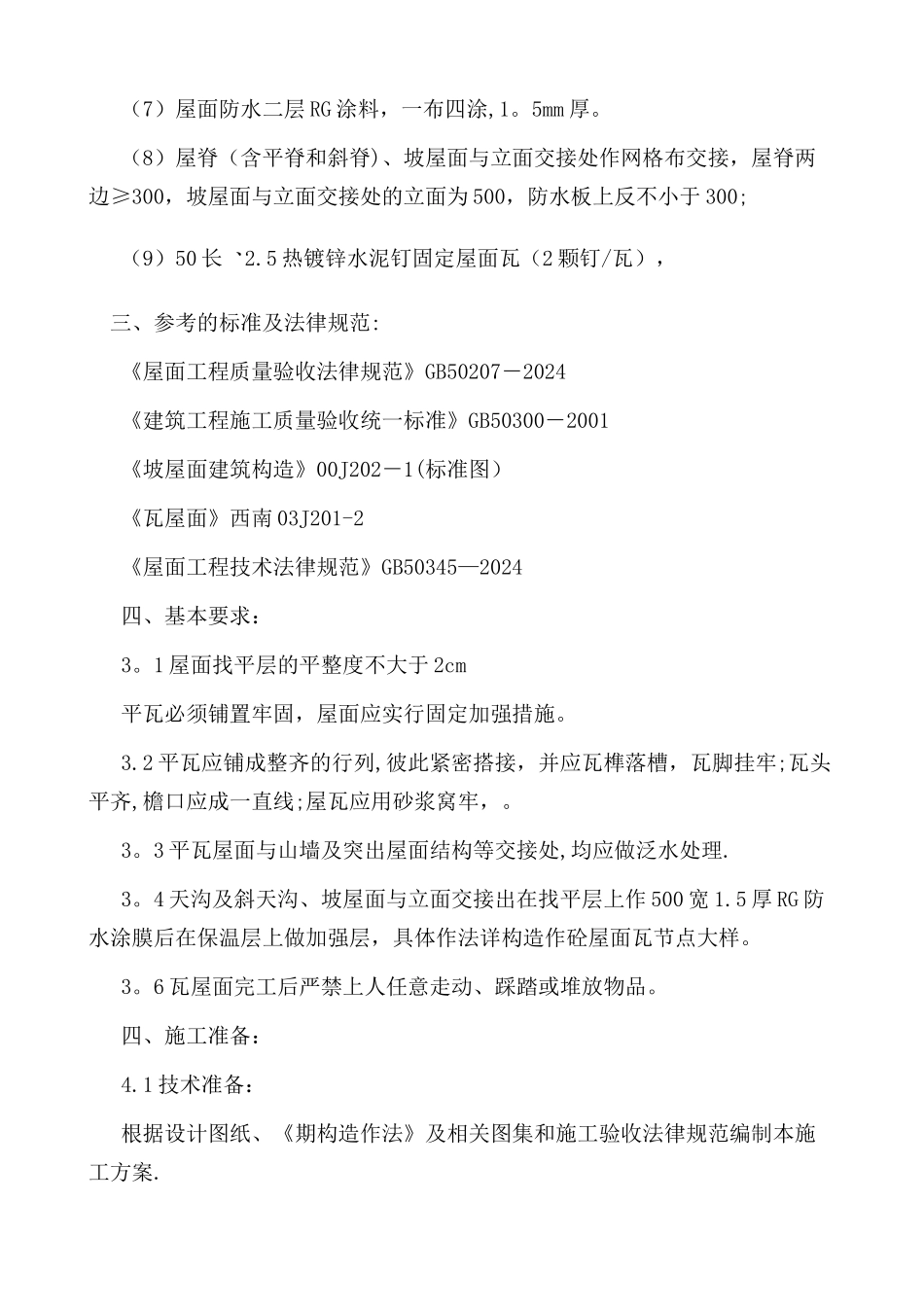

保莱.蓝湾国际期二期四标段工程屋面瓦施工方案 审批: 审核: 编制:江苏南通二建集团有限公司保莱。蓝湾国际二期四标段项目部2024 年 5 月 10 日保莱。蓝湾国际二期工程平瓦坡屋面施工方案一、工程概况:保莱.蓝湾国际二期四标段共 7 栋多层建筑,分别为 13#14#15#16#22#23#24#楼,屋面为坡屋面铺陶瓷平瓦,屋面防水等级为Ⅱ级,防水合理使用年限为 15 年,坡度大部分为 270。根据建设方要求,此方案为屋面瓦专项施工方案.二、屋面的构造作法为:(1)钢筋砼结构板压光,局部点补找平;(2)30 厚 1:2。5 水泥砂浆找平层(3)屋面防水 RG 防水涂料,一布四涂,1。5mm 厚。(4)苯板保温层(厚度 60,双层错开,容重≥20kg/m3拼缝处贴胶带)。(5)天沟内墙侧面 30mm 厚苯板,胶泥粘贴,表面粘贴网格布。(6)保温板砼保温层 C20 细石砼 40 厚,铺 300*300 直径 4mm 钢丝网片.(7)屋面防水二层 RG 涂料,一布四涂,1。5mm 厚。(8)屋脊(含平脊和斜脊)、坡屋面与立面交接处作网格布交接,屋脊两边≥300,坡屋面与立面交接处的立面为 500,防水板上反不小于 300;(9)50 长2.5 热镀锌水泥钉固定屋面瓦(2 颗钉/瓦),三、参考的标准及法律规范:《屋面工程质量验收法律规范》GB50207-2024《建筑工程施工质量验收统一标准》GB50300-2001《坡屋面建筑构造》00J202-1(标准图)《瓦屋面》西南 03J201-2《屋面工程技术法律规范》GB50345—2024四、基本要求:3。1 屋面找平层的平整度不大于 2cm平瓦必须铺置牢固,屋面应实行固定加强措施。3.2 平瓦应铺成整齐的行列,彼此紧密搭接,并应瓦榫落槽,瓦脚挂牢;瓦头平齐,檐口应成一直线;屋瓦应用砂浆窝牢,。3。3 平瓦屋面与山墙及突出屋面结构等交接处,均应做泛水处理.3。4 天沟及斜天沟、坡屋面与立面交接出在找平层上作 500 宽 1.5 厚 RG 防水涂膜后在保温层上做加强层,具体作法详构造作砼屋面瓦节点大样。3。6 瓦屋面完工后严禁上人任意走动、踩踏或堆放物品。四、施工准备:4.1 技术准备:根据设计图纸、《期构造作法》及相关图集和施工验收法律规范编制本施工方案. 根据本施工方案要求,各楼号施工负责人做好技术交底、安全交底。 4。2 材料要求:4。2.1 材料规格:瓦长 420,瓦宽 330,瓦面有效长度 345,宽度 300,材料进场后应进行外观检查,并按规定进行抽样复验。材料进场后按法律规范要求进行复试。4。2。2 平瓦外观质量等级应...
