110KV 桂林洋站 10KV#1、#2、#3 电容器改造工程施工方案批准:设备部审核:系统运行部审核:安监审核:变管所审核:编制:濮阳市三源建设工程有限公司110KV 桂林洋站 10KV#1、#2、#3 电容器改造工程施工方案1
工程简述项目名称:110KV 桂林洋站 10KV#1 、 #2 、 #3 电容器改造 建设单位:海南电网海口供电局设计单位:海南海口供电设计公司施工单位:濮阳市三源建设工程有限公司工期:工程计划于 2016 年 5 月 25 日开工,于 2016 年殳月 12_日完工,总日历工期 18 天
(具体施工时间根据现场实际情况可适当调整)日期:2

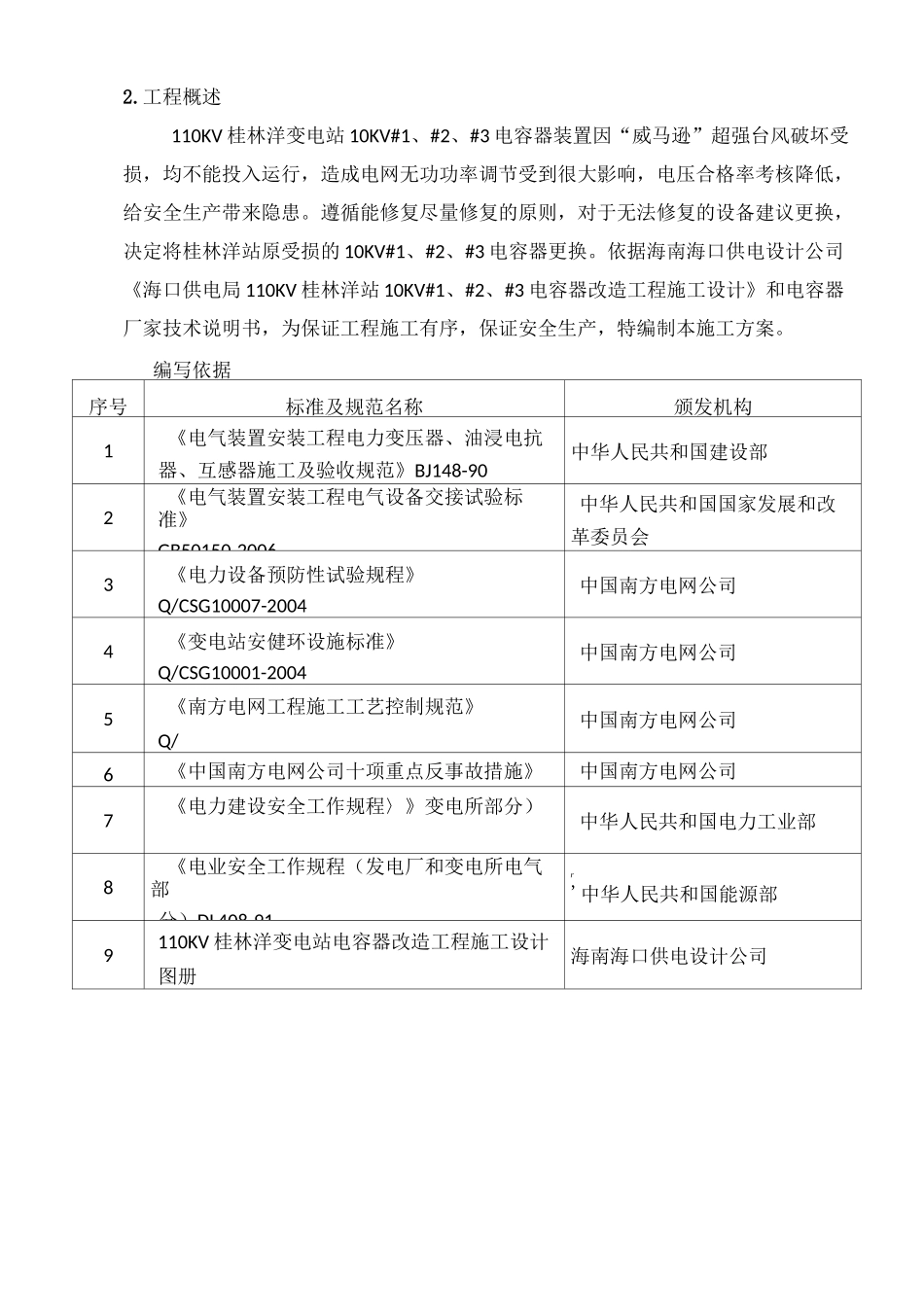

工程概述110KV 桂林洋变电站 10KV#1、#2、#3 电容器装置因“威马逊”超强台风破坏受损,均不能投入运行,造成电网无功功率调节受到很大影响,电压合格率考核降低,给安全生产带来隐患
遵循能修复尽量修复的原则,对于无法修复的设备建议更换,决定将桂林洋站原受损的 10KV#1、#2、#3 电容器更换
依据海南海口供电设计公司《海口供电局 110KV 桂林洋站 10KV#1、#2、#3 电容器改造工程施工设计》和电容器厂家技术说明书,为保证工程施工有序,保证安全生产,特编制本施工方案
编写依据序号标准及规范名称颁发机构1《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》BJ148-90中华人民共和国建设部2《电气装置安装工程电气设备交接试验标准》GB50150-2006中华人民共和国国家发展和改革委员会3《电力设备预防性试验规程》Q/CSG10007-2004中国南方电网公司4《变电站安健环设施标准》Q/CSG10001-2004中国南方电网公司5《南方电网工程施工工艺控制规范》Q/中国南方电网公司6《中国南方电网公司十项重点反事故措施》中国南方电网公司7《电力建设安全工作规程〉》变电所部分)
