保护性施工方案渝北肖家河污水处理厂三期平基土石方及附属工程桩板挡墙区域污水干管编制人:审核人:审批人:重庆城建控股(集团)有限责任公司渝北肖家河污水处理厂三期平基土石方及附属工程项目经理部二零一八年三月二十日渝北肖家河污水处理厂三期平基土石方及附属工程桩板挡墙区域污水干管保护性施工方案1、工程概况及编制目的渝北肖家河污水处理厂实施三期扩建,新增污水处理能力 6 万立方米/日(扩建后达到 8 万立方米/日);污水处理采用旋流沉砂池+A/A/O+V 型砂滤池工艺,出水水质达到《城镇污水处理厂污染物排放标准》(GB18918-2002)—级 A 类标准
场地内环境边坡主要以放坡开挖为主,岩质边坡坡率为 1:0
75,土质边坡坡率 1:2
00-1:1
形成的岩体边坡最大高度为 17m(场地西侧),形成的土质边坡最大髙度为 24m(场地南侧),边坡安全等级一级
本次需保护性施工的内容为厂区东南侧临近桩板挡墙的 W4 污水干管
处于挡墙施工区的污水干管全长约 134 米,管径 1
2 米,管道中心距挡墙约 4m~7

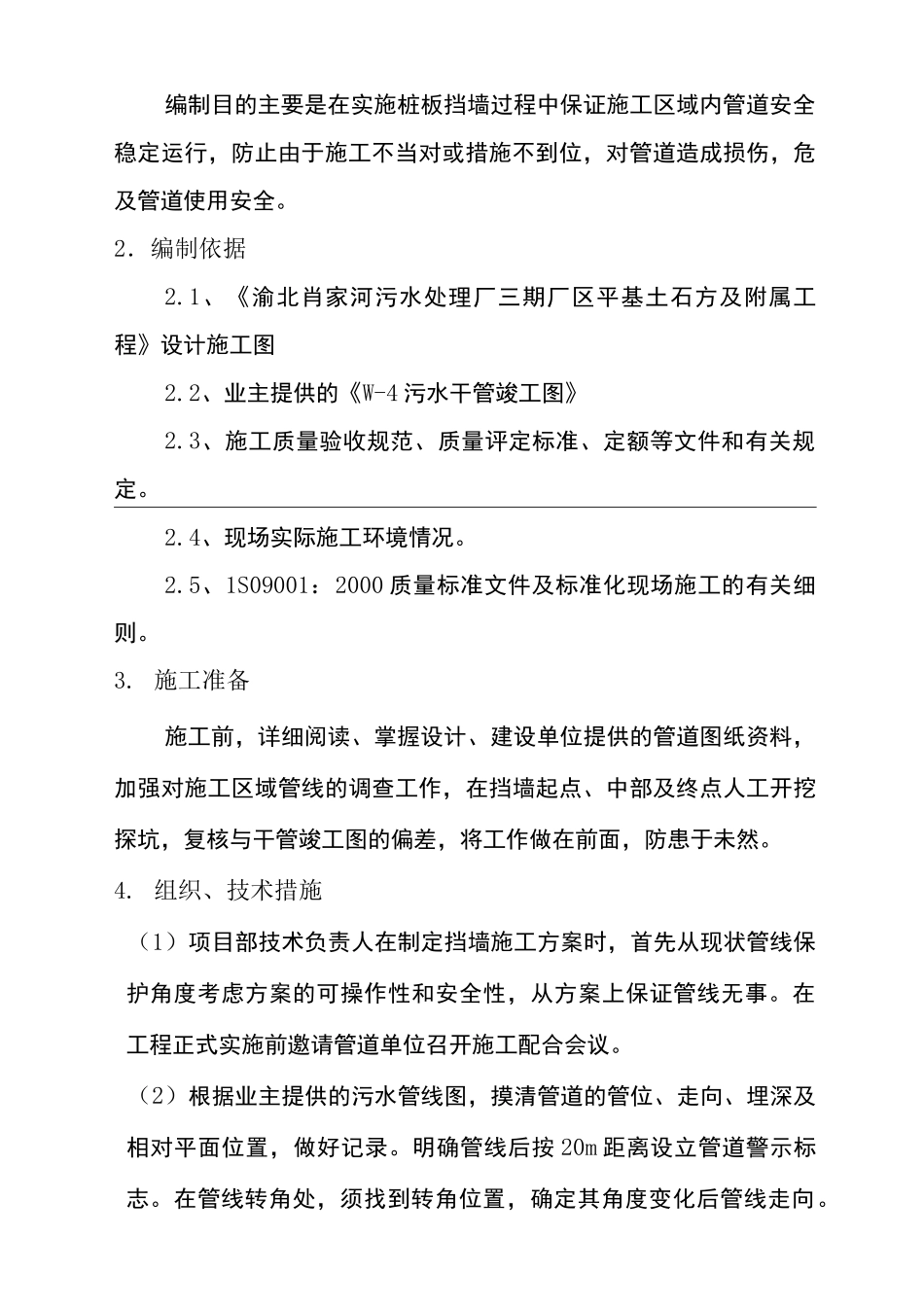

编制目的主要是在实施桩板挡墙过程中保证施工区域内管道安全稳定运行,防止由于施工不当对或措施不到位,对管道造成损伤,危及管道使用安全
2.编制依据2
1、《渝北肖家河污水处理厂三期厂区平基土石方及附属工程》设计施工图2
2、业主提供的《W-4 污水干管竣工图》2
3、施工质量验收规范、质量评定标准、定额等文件和有关规定
4、现场实际施工环境情况
5、1S09001:2000 质量标准文件及标准化现场施工的有关细则
施工准备施工前,详细阅读、掌握设计、建设单位提供的管道图纸资料,加强对施工区域管线的调查工作,在挡墙起点、中部及终点人工开挖探坑,复核与干管竣工图的偏差,将工作做在前面,防患于未然

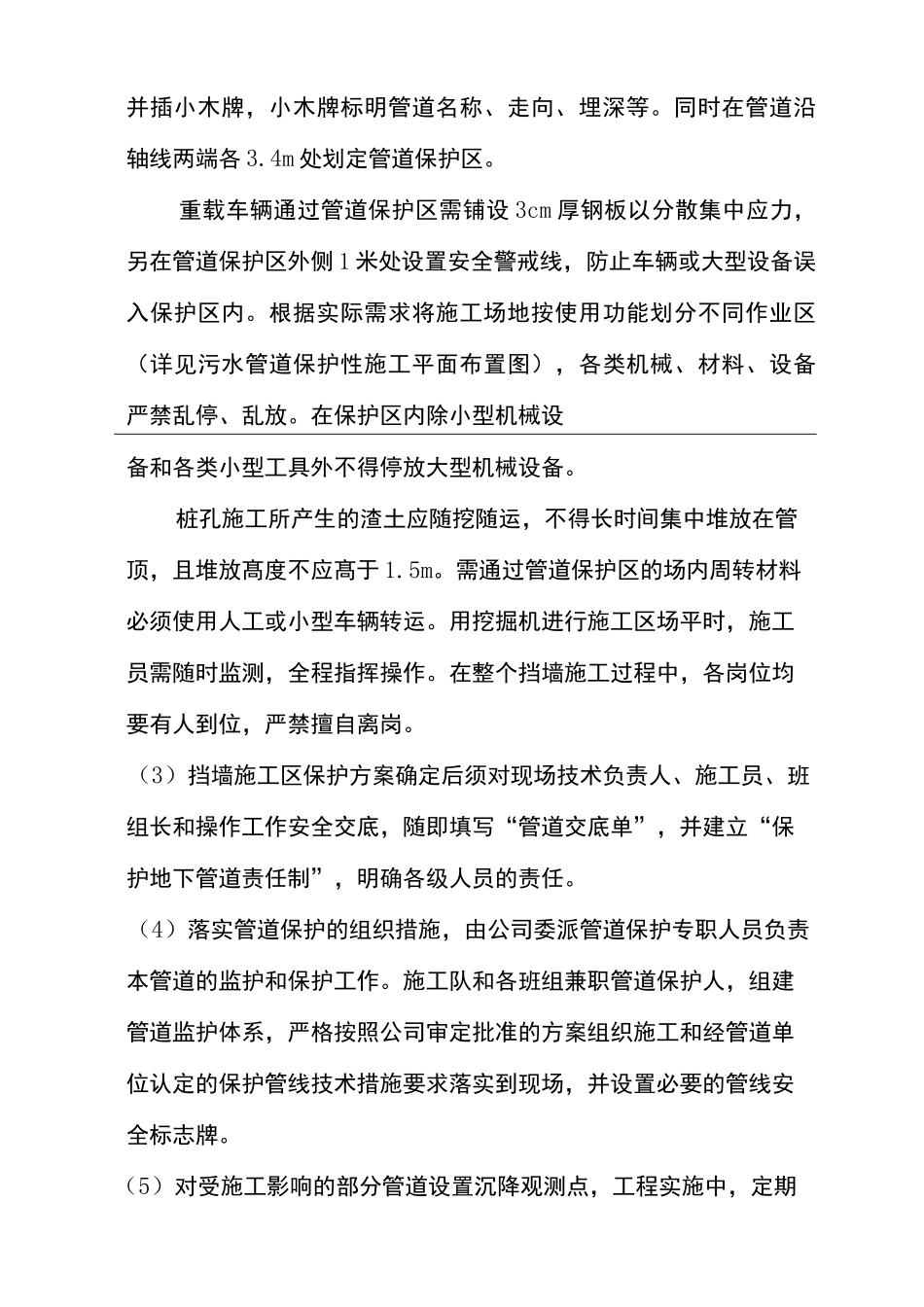

组织、技术措施(1)项目部技术负责人在制定挡墙施工
