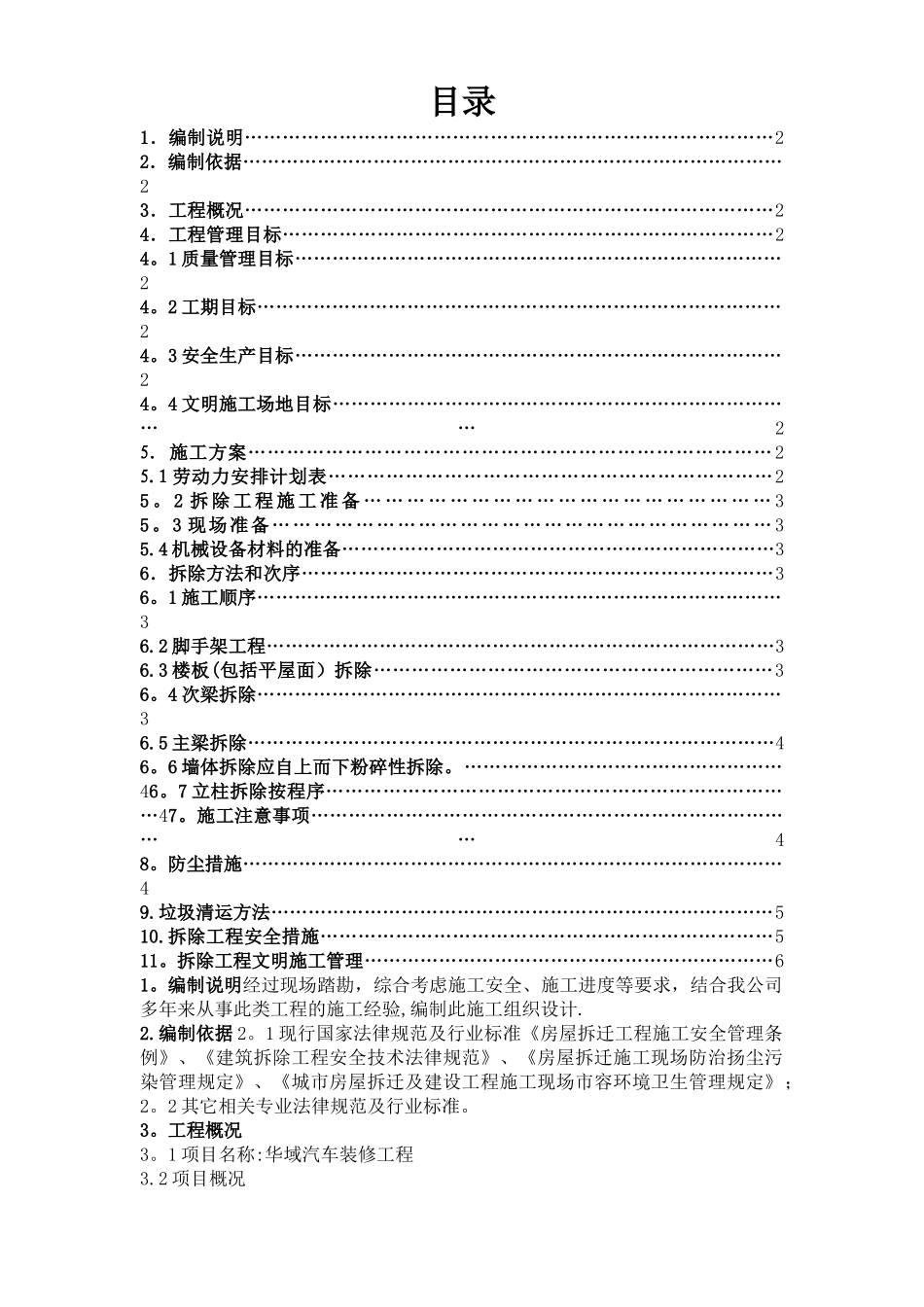

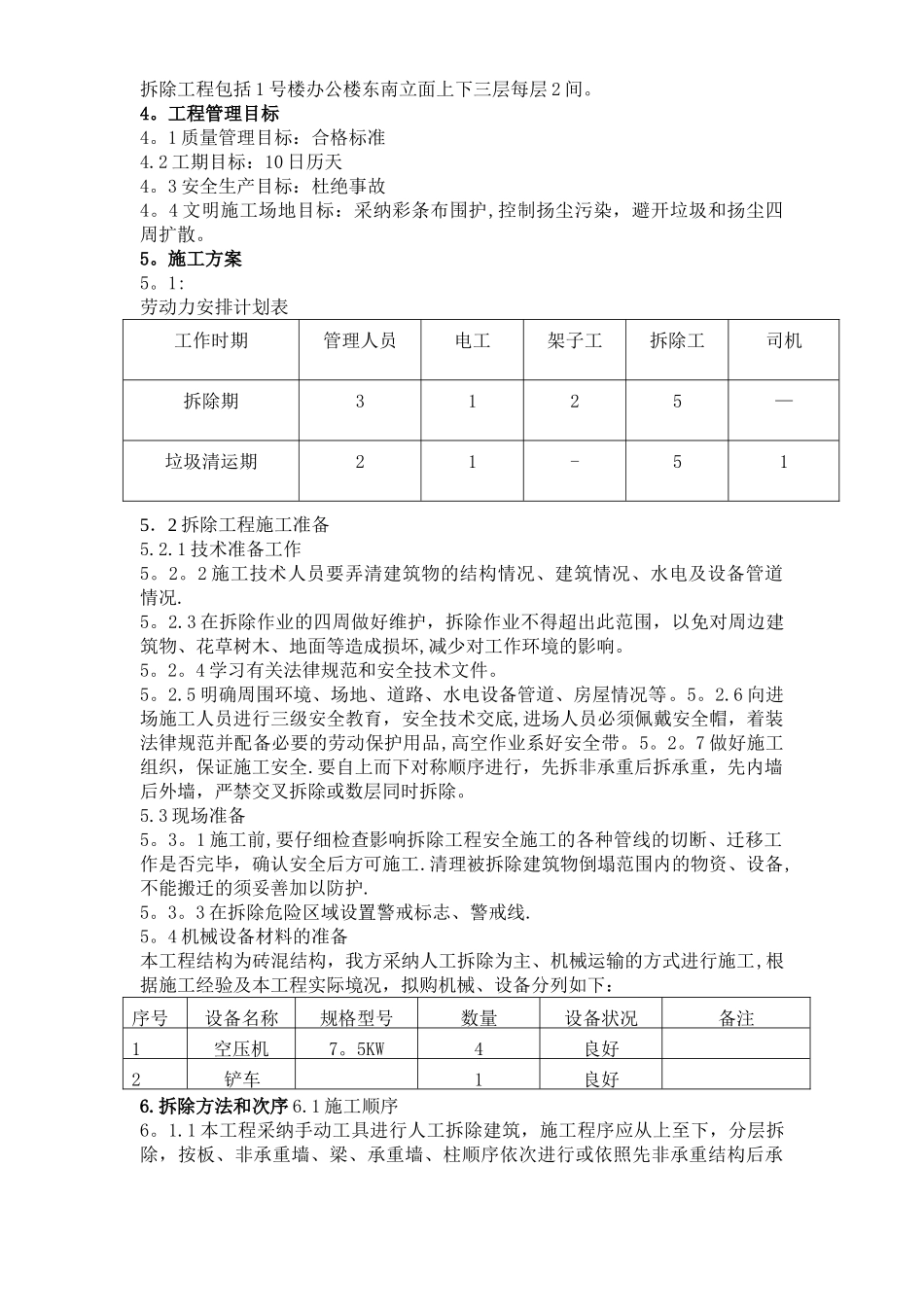

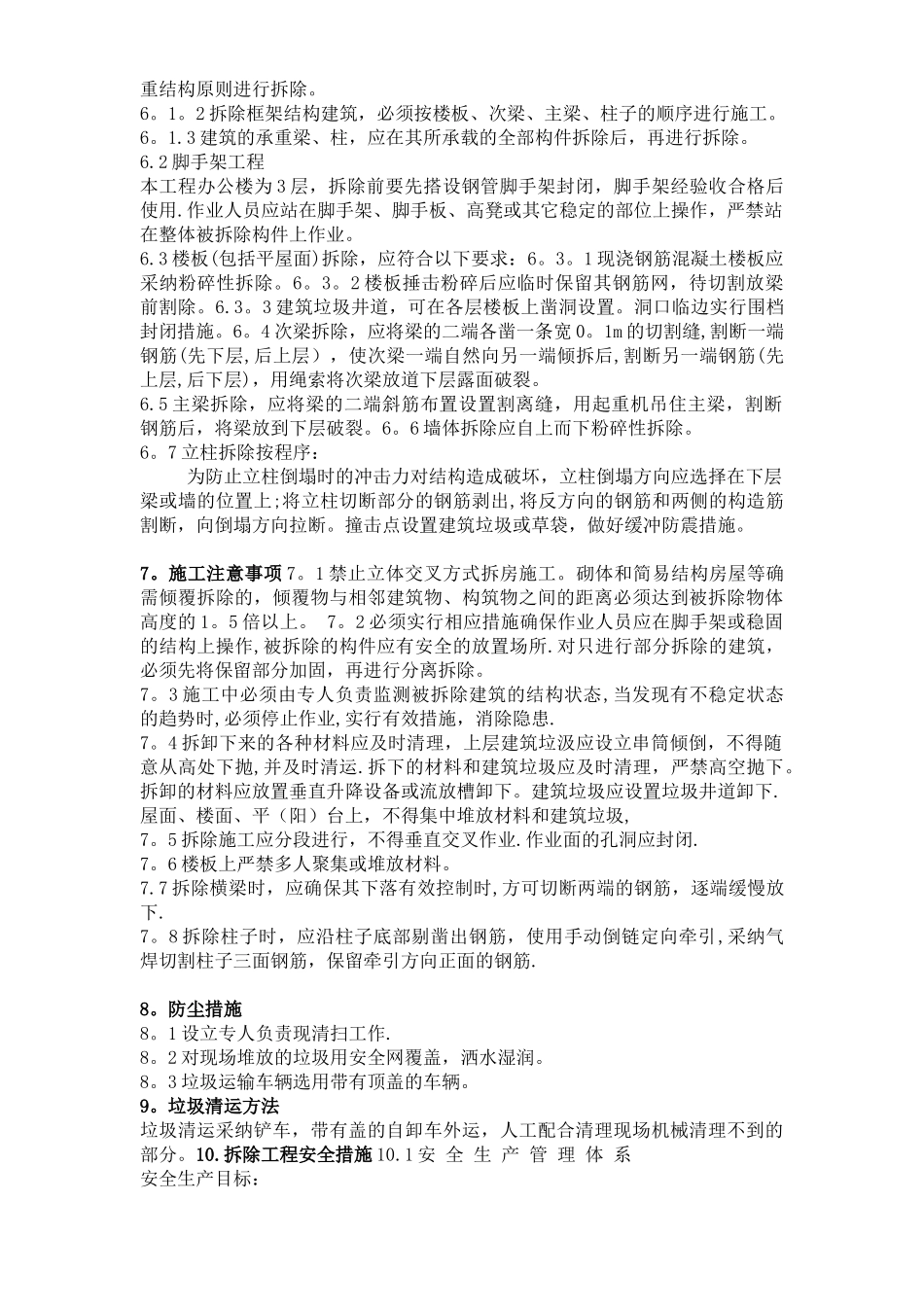

目录1.编制说明…………………………………………………………………………22.编制依据……………………………………………………………………………23.工程概况…………………………………………………………………………24.工程管理目标……………………………………………………………………24
1 质量管理目标……………………………………………………………………24
2 工期目标…………………………………………………………………………24
3 安全生产目标……………………………………………………………………24
4 文明施工场地目标……………………………………………………………………25.施工方案………………………………………………………………………25
1 劳动力安排计划表……………………………………………………………25
2 拆 除 工 程 施 工 准 备 … … … … … … … … … … … … … … … … … … … 35
3 现场准备……………………………………………………………… 35
4 机械设备材料的准备……………………………………………………………36.拆除方法和次序…………………………………………………………………36
1 施工顺序…………………………………………………………………………36
2 脚手架工程………………………………………………………………………36
3 楼板(包括平屋面)拆除………………………………………………………36
4 次梁拆除…………………………………………………………………………36
5 主梁拆除…………………………………………………………………………46
6 墙体拆除应自上而下粉碎性拆除
……………………………………………46
7 立柱拆除按程序…………………………………………………………………47
施工注意事项………
