珠海经济特区三盈制品有限公司厂房门口改造工程路口开设施工方案编制单位:编制日期:2024- 2 -2 7 目 录1
编制依据 12
工程概述 0 3
施工准备 1 4
施工进度安排 0 5
施工方法 1 6
质量保证措施 1 7
文明施工措施…………………………………………………………………… 2珠海经济特区三盈制品有限公司厂房门口改造工程1

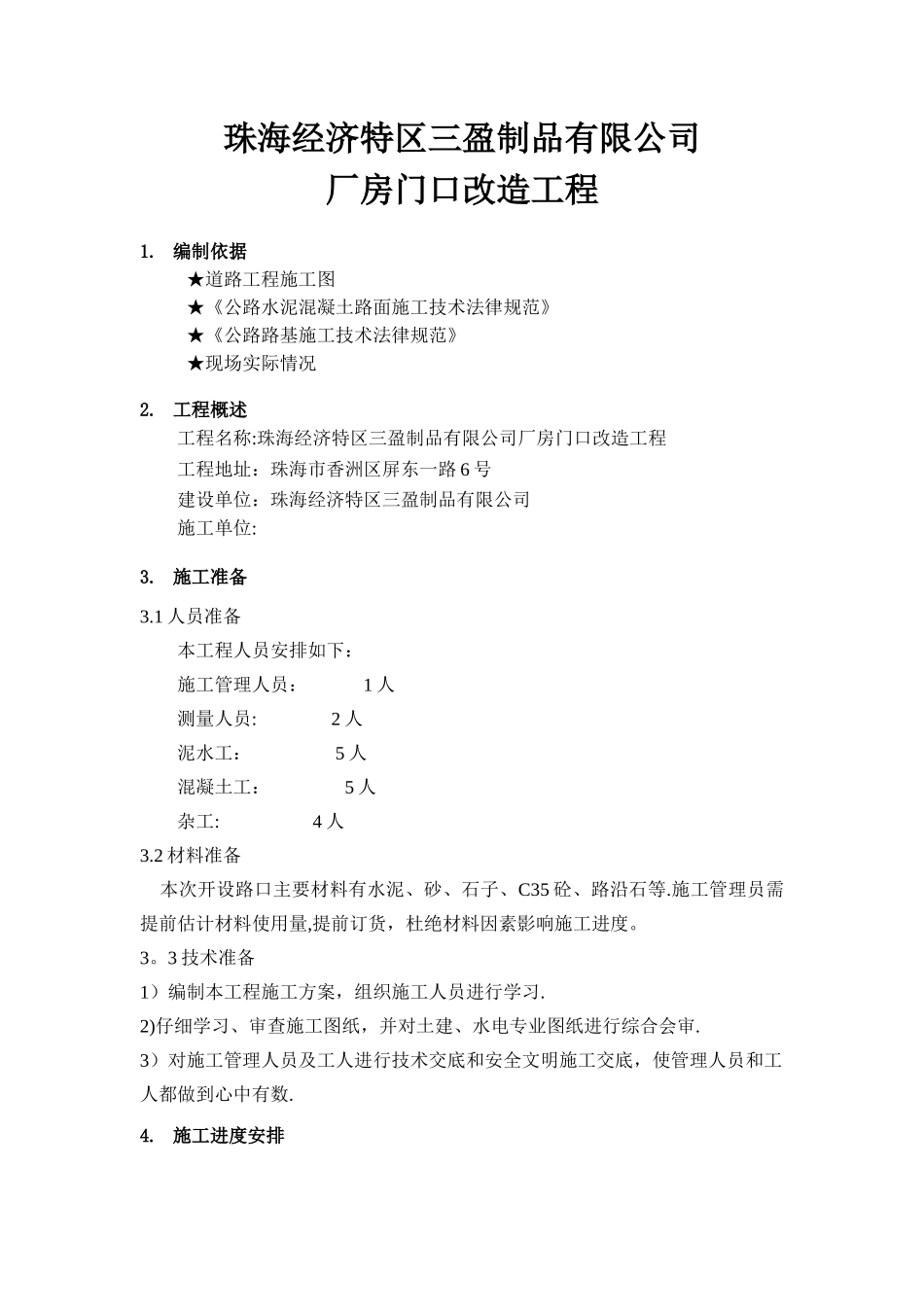

编制依据★道路工程施工图★《公路水泥混凝土路面施工技术法律规范》★《公路路基施工技术法律规范》★现场实际情况2
工程概述工程名称:珠海经济特区三盈制品有限公司厂房门口改造工程工程地址:珠海市香洲区屏东一路 6 号建设单位:珠海经济特区三盈制品有限公司施工单位:3
1 人员准备本工程人员安排如下:施工管理人员: 1 人测量人员: 2 人泥水工: 5 人混凝土工: 5 人杂工: 4 人3
2 材料准备 本次开设路口主要材料有水泥、砂、石子、C35 砼、路沿石等
施工管理员需提前估计材料使用量,提前订货,杜绝材料因素影响施工进度
3 技术准备1)编制本工程施工方案,组织施工人员进行学习
2)仔细学习、审查施工图纸,并对土建、水电专业图纸进行综合会审
3)对施工管理人员及工人进行技术交底和安全文明施工交底,使管理人员和工人都做到心中有数

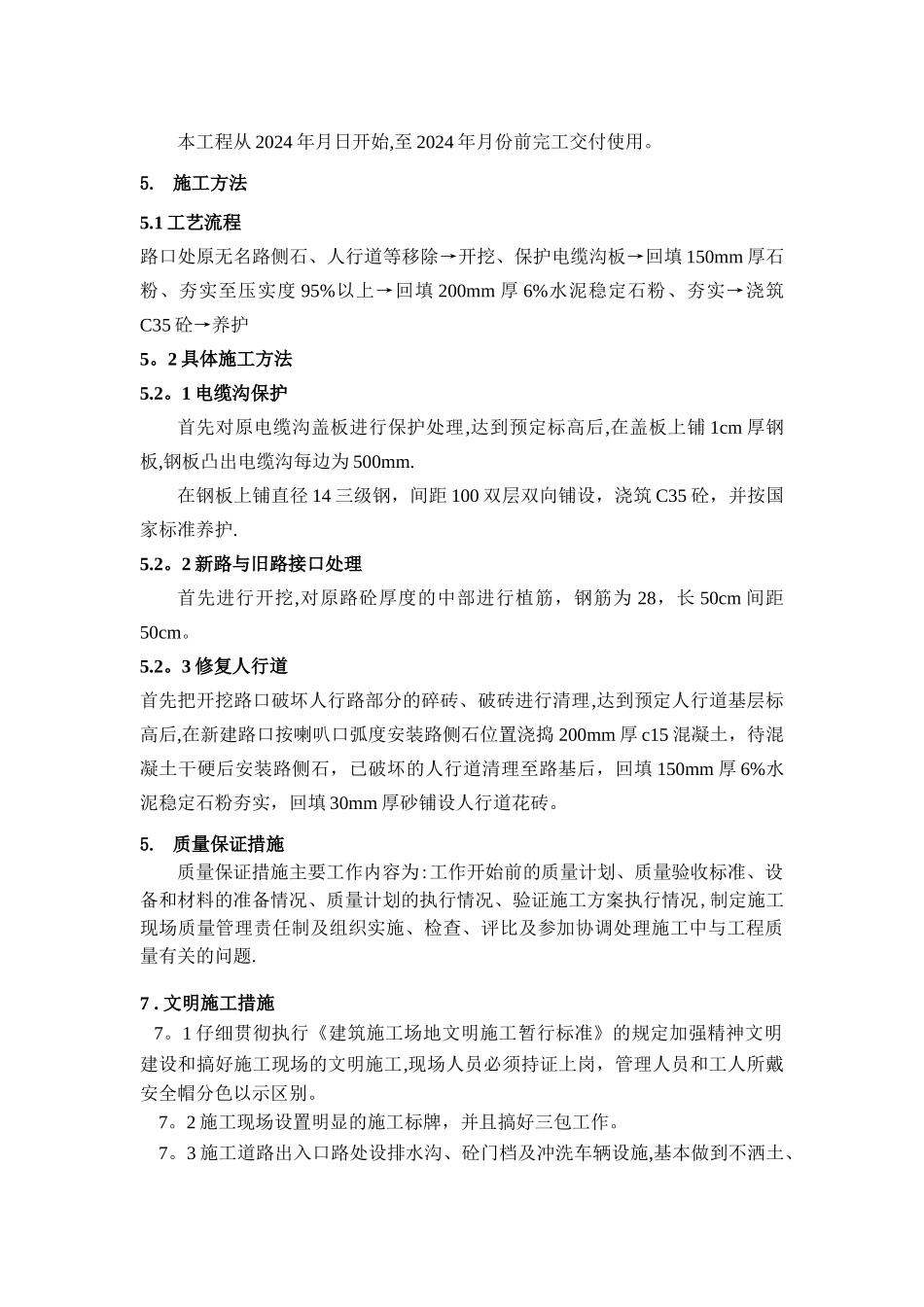

施工进度安排本工程从 2024 年月日开始,至 2024 年月份前完工交付使用
1 工艺流程路口处原无名路侧石、人行道等移除→开挖、保护电缆沟板→回填 150mm 厚石粉、夯实至压实度 95%以上→回填 200mm 厚 6%水泥稳定石粉、夯实→浇筑C35 砼→养护5
2 具体施工方法5
1 电缆沟保护首先对原电缆沟盖板进行保护处理,达到预定标高后,在盖板上铺 1cm 厚钢板,钢板凸出电缆沟每边为 500mm
在钢板上铺直径 14 三级钢,间距
