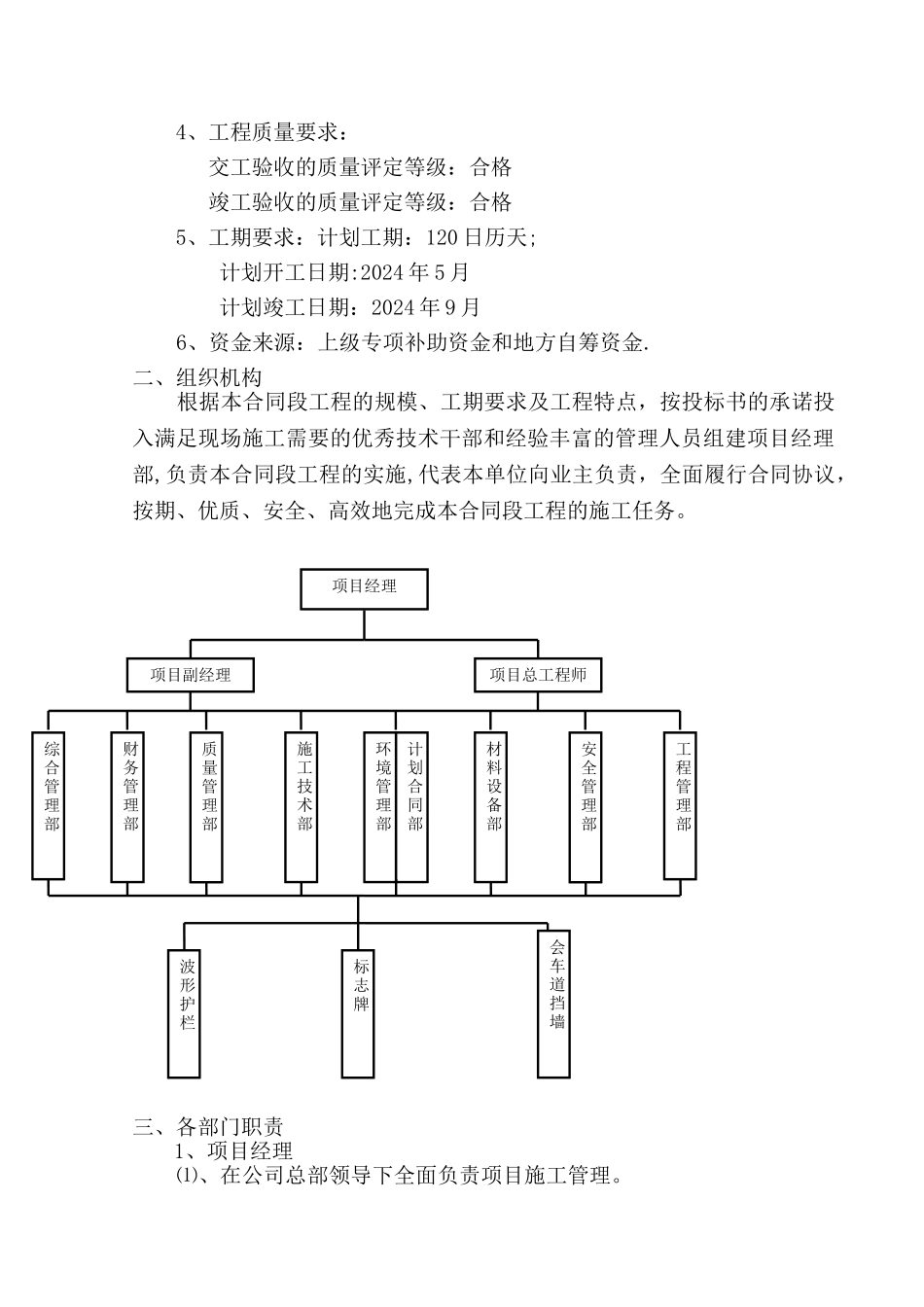

二、技术文件施工组织设计1.投标人应按以下要点编制施工组织设计(文字宜精炼、内容具有针对性,一般控制在 30000 字以内):(1)总体施工组织布置及规划(2)主要工程项目的施工方案、方法与技术措施(尤其对重点、关键和难点工程的施工方案、方法及其措施)(3)工期的保证体系和保证措施(4)工程质量的管理体系以及保证措施(5)安全生产管理体系及保证措施(6)环境保护、水土保持保证体系及保证措施(7)文明施工、文物保护保证体系及保证措施(8)项目风险预测与防范,事故应急预案(9)其他应说明的事项2.施工组织设计除采纳文字表述外可根据需要附下列图表,图表及格式要求附后:附表一 施工总体计划表附表二 分项工程进度率计划(斜率图)附表三 工程管理曲线附表四 分项工程生产率和施工周期表附表五 施工总平面图附表六 劳动力计划表附表七 临时用地计划表附表八 外供电力需求计划表附表九 合同用款估算比例表(1)总体施工组织布置及规划一、工程概况1、工程名称:当阳市 2024 年(第一批)农村公路安全生命防护工程施工(一标段)。2、工程地址:当阳市境内。3、工程概况:建设规模:2024 年(第一批)农村公路生命防护工程全长 365。35 公里,主要建设内容包括安装波形梁护栏,标志牌、会车道,减速丘、道口标注、凸面镜以及修建挡土墙等.4、工程质量要求:交工验收的质量评定等级:合格竣工验收的质量评定等级:合格5、工期要求:计划工期:120 日历天;计划开工日期:2024 年 5 月计划竣工日期:2024 年 9 月6、资金来源:上级专项补助资金和地方自筹资金.二、组织机构根据本合同段工程的规模、工期要求及工程特点,按投标书的承诺投入满足现场施工需要的优秀技术干部和经验丰富的管理人员组建项目经理部,负责本合同段工程的实施,代表本单位向业主负责,全面履行合同协议,按期、优质、安全、高效地完成本合同段工程的施工任务。三、各部门职责1、项目经理⑴、在公司总部领导下全面负责项目施工管理。项目经理综合管理部工程管理部项目副经理项目总工程师财务管理部质量管理部施工技术部材料设备部安全管理部计划合同部环境管理部波形护栏会车道挡墙标志牌⑵、组织编制项目管理实施规划,建立质量管理体系和安全管理体系并组织实施。⑶、组建精干高效的项目管理班子,搞好项目机构设置、人员选调、具体职责分工,对进入现场的生产要素进行优化配置和动态管理。负责项目的日常管理,发现和处理突发事件.⑷、科学组织施工,...
